横手駅東口第二地区第一種市街地再開発事業

工事情報
  • 発注者:横手駅東口第二地区市街地再開発組合
  • 工期:2021年3月26日~2026年3月31日(予定)
  • 場所:秋田県横手市駅前町 地内
  • 横手建設・半田工務店・伊藤建設工業の3社による共同企業体工事です。
  • 2023年の施工履歴
  • 施工状況の詳細につきましては「工事チラシ」をご覧ください。

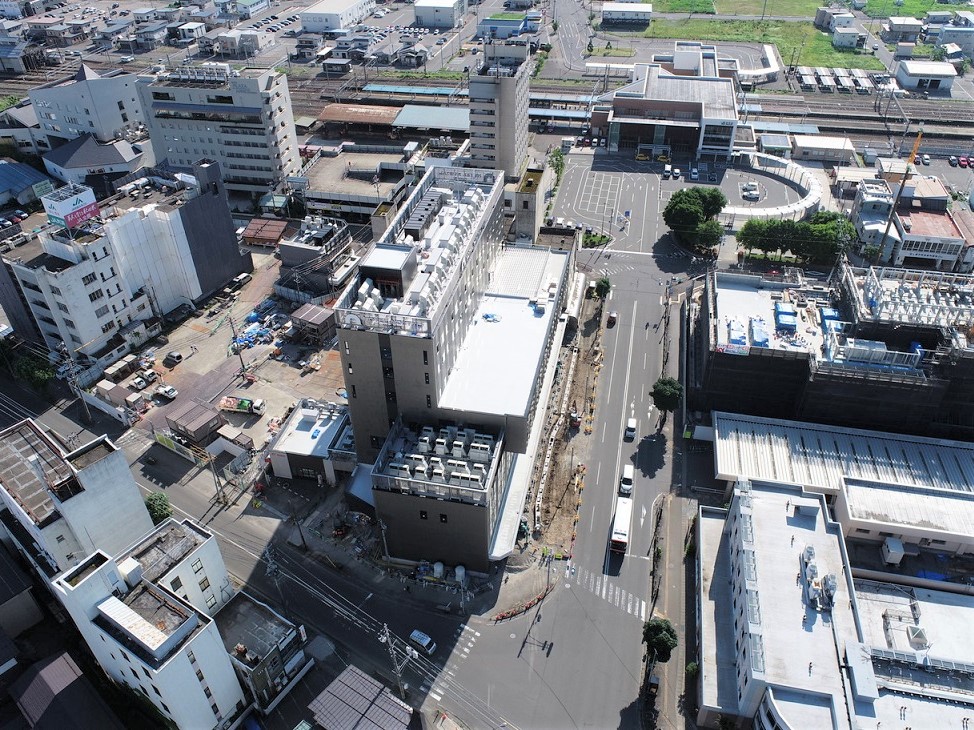

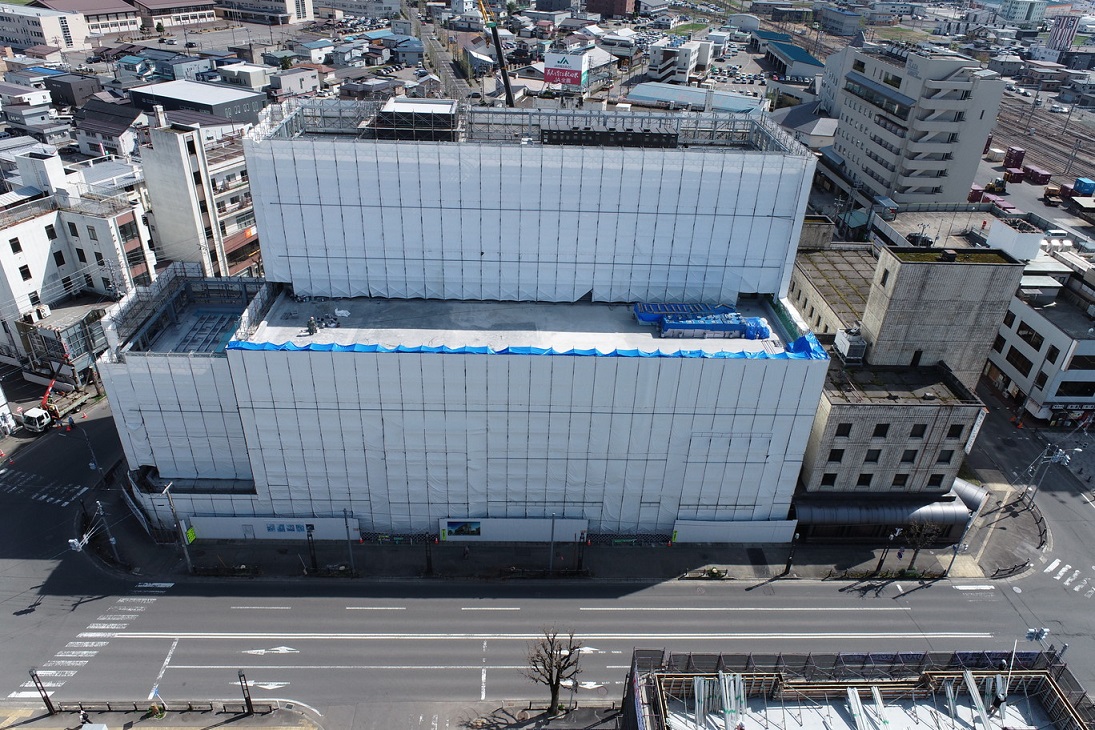

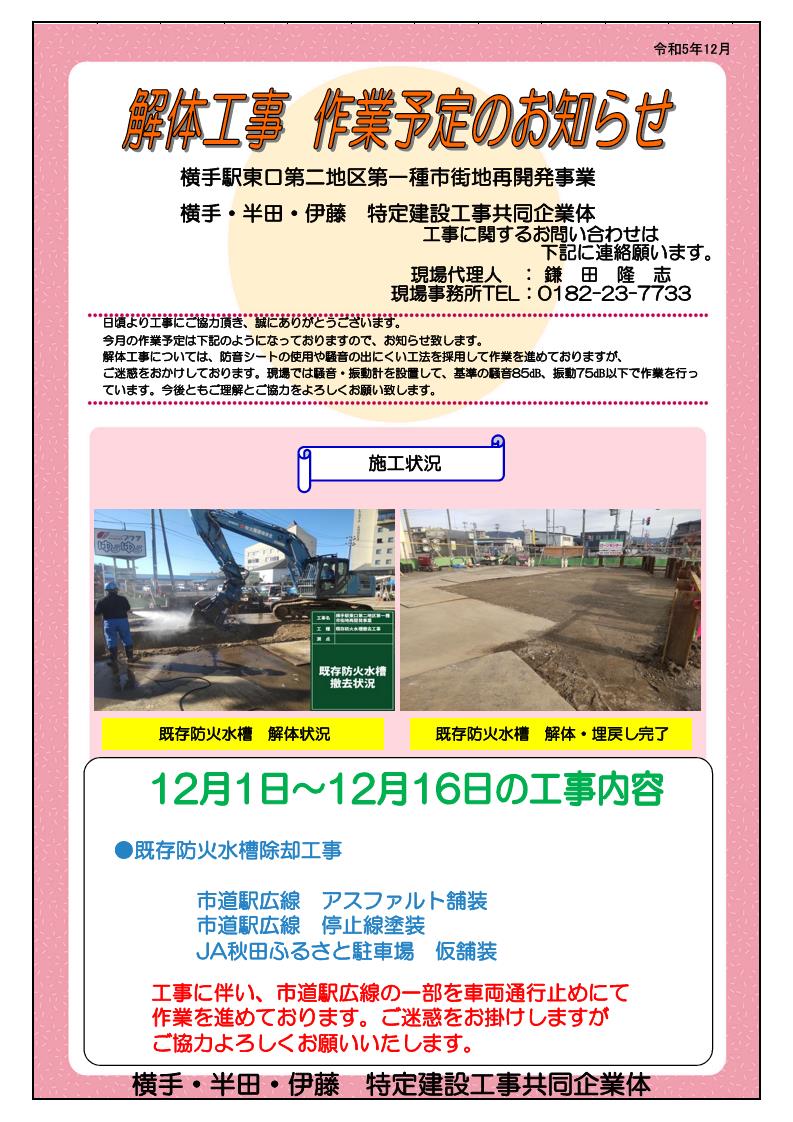

  • 2023年12月18日現在

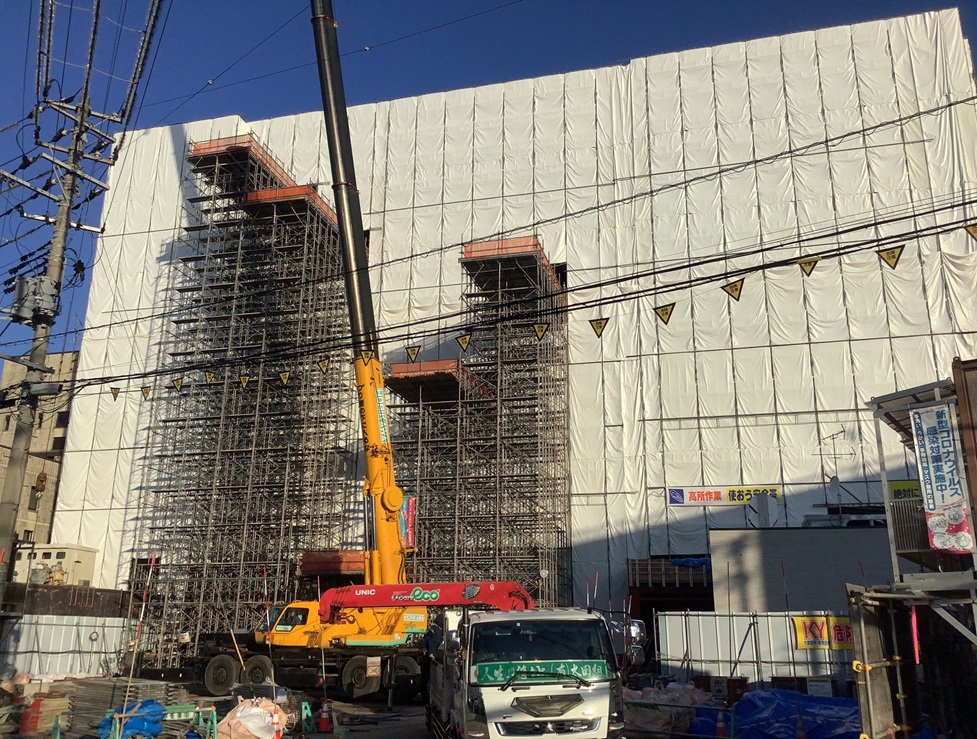

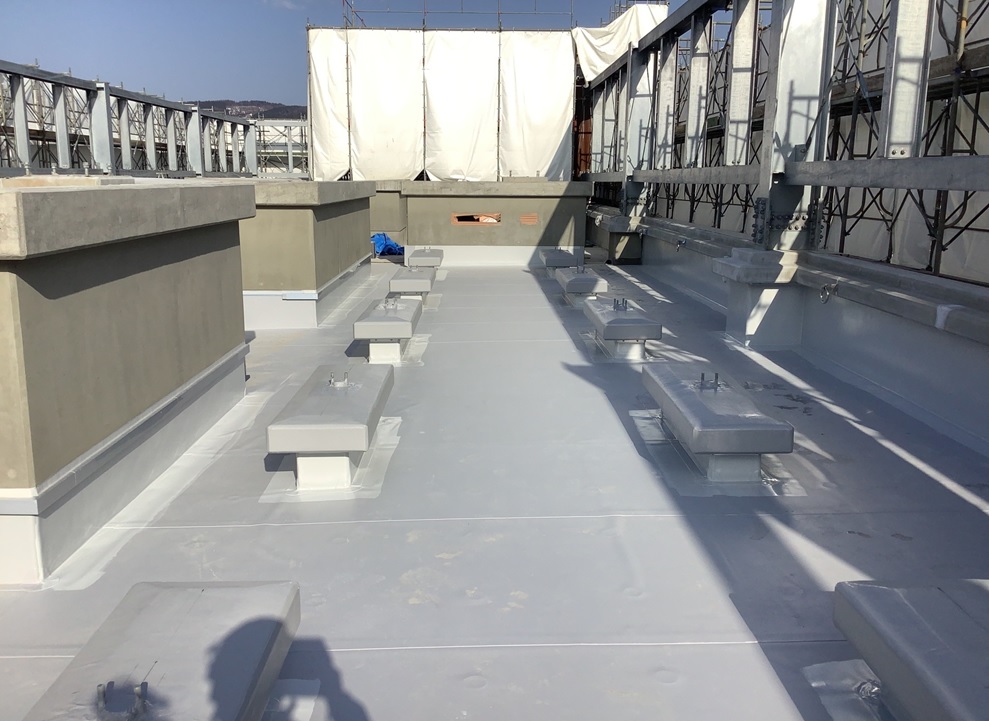

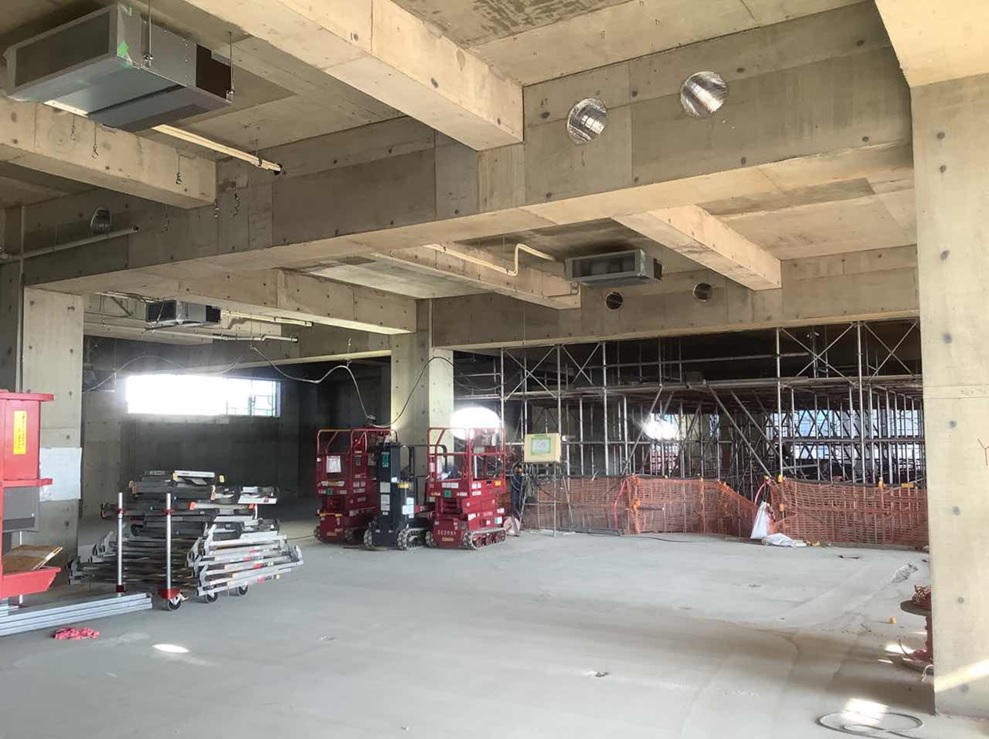

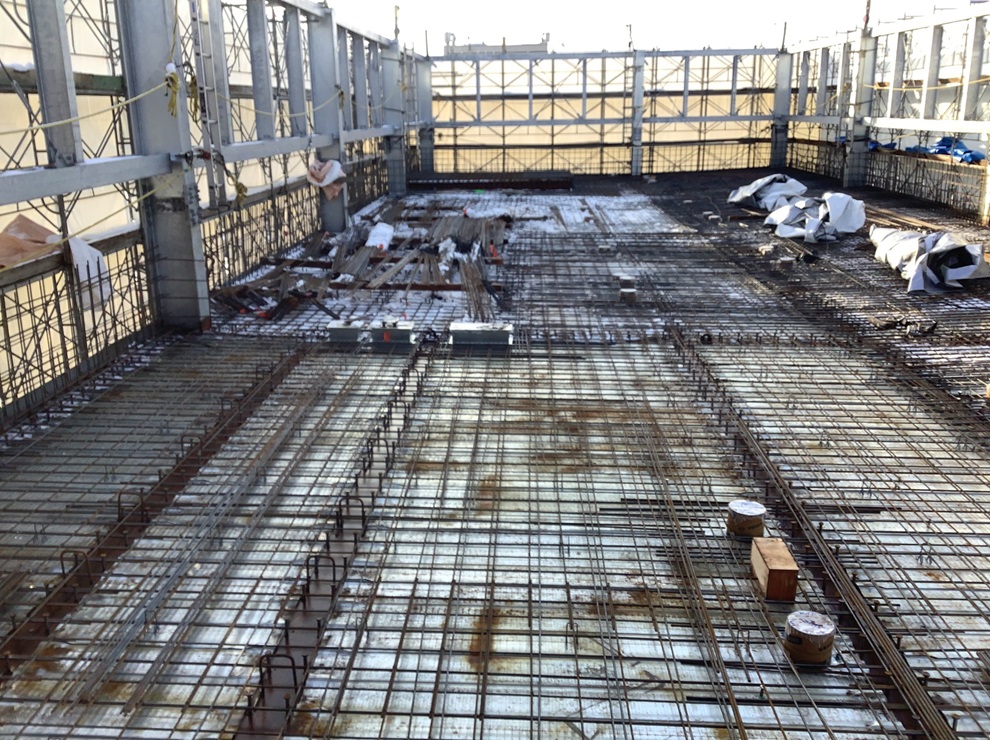

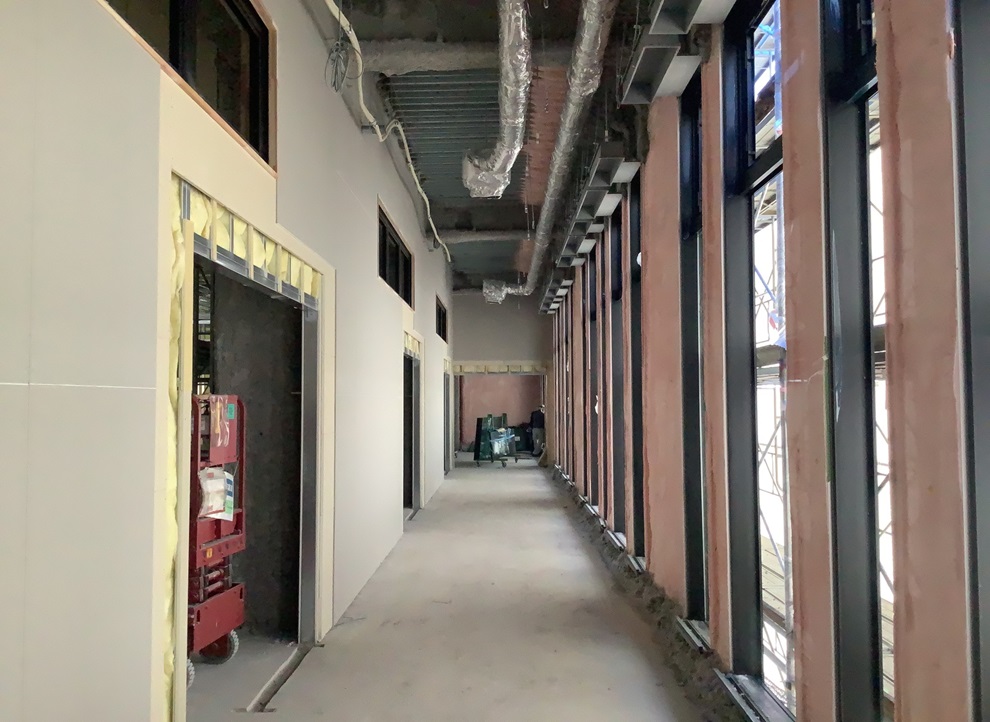

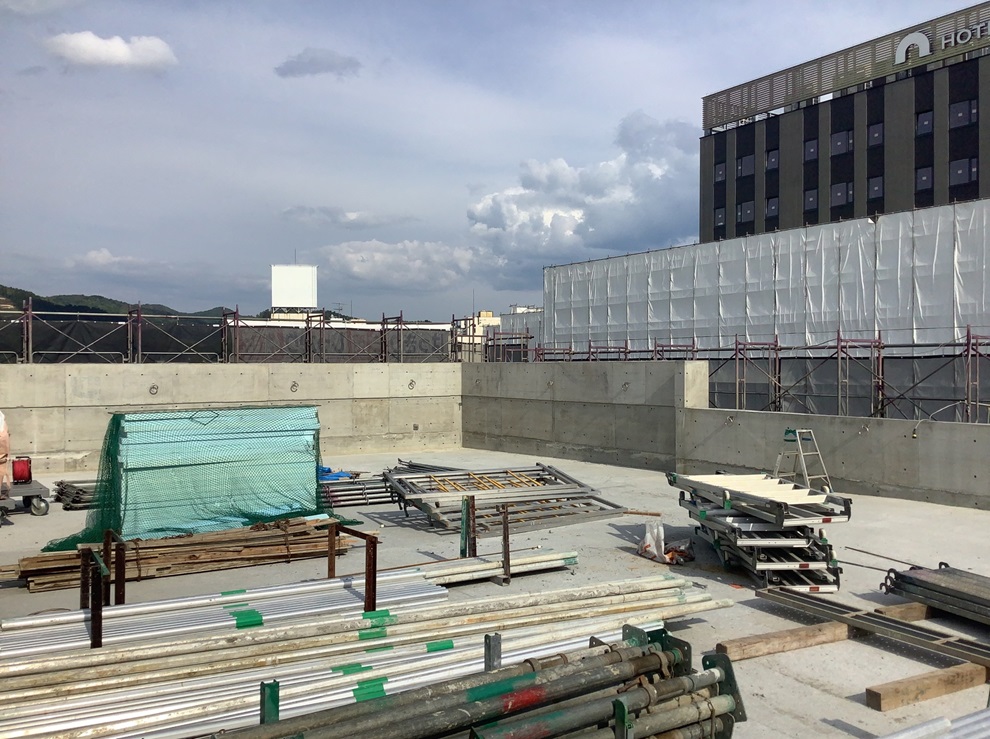

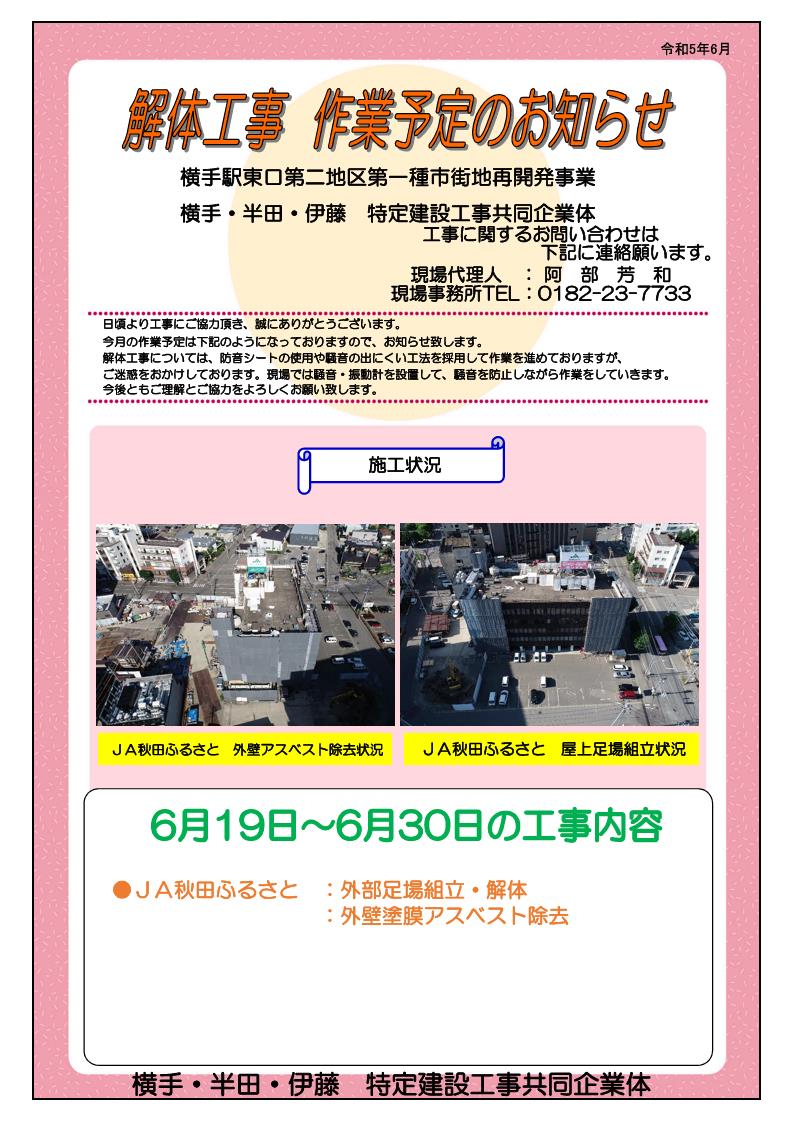

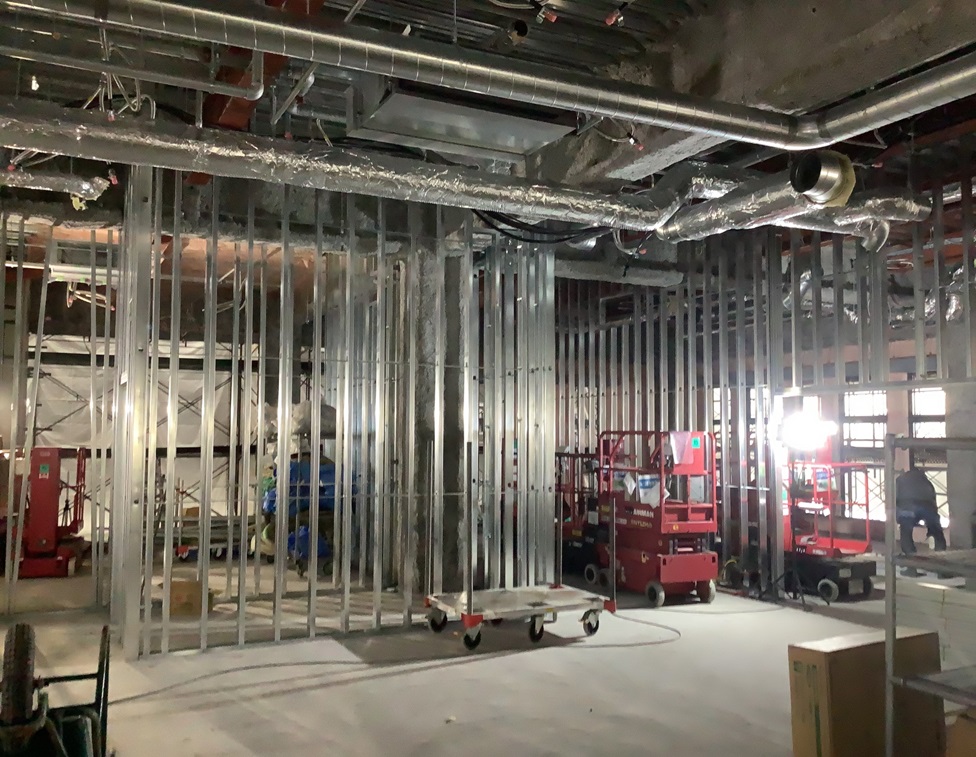

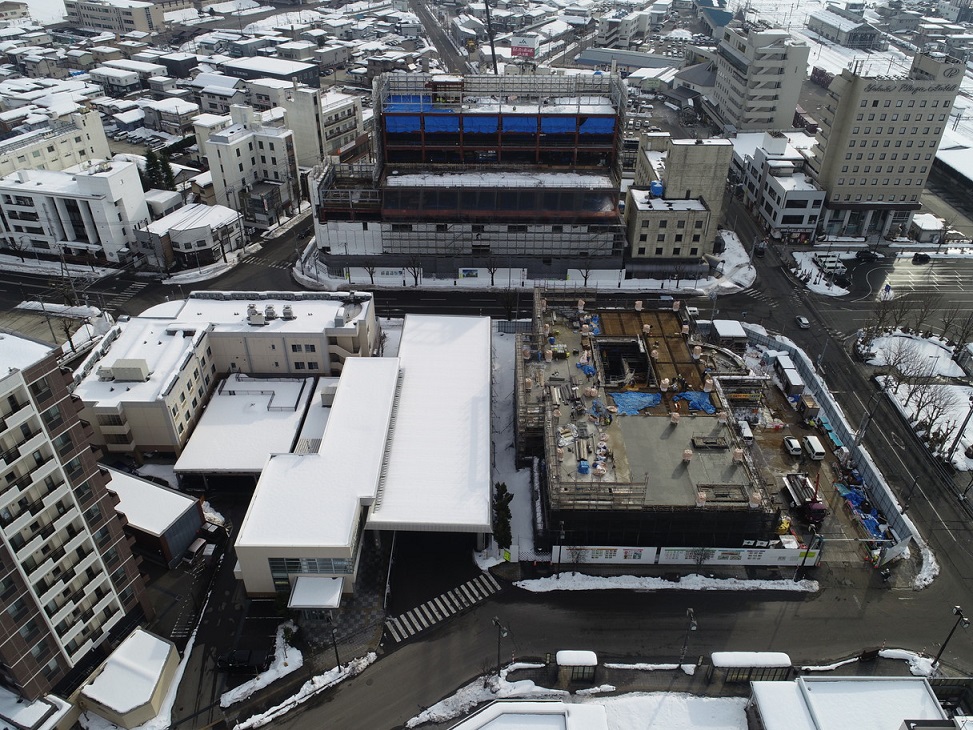

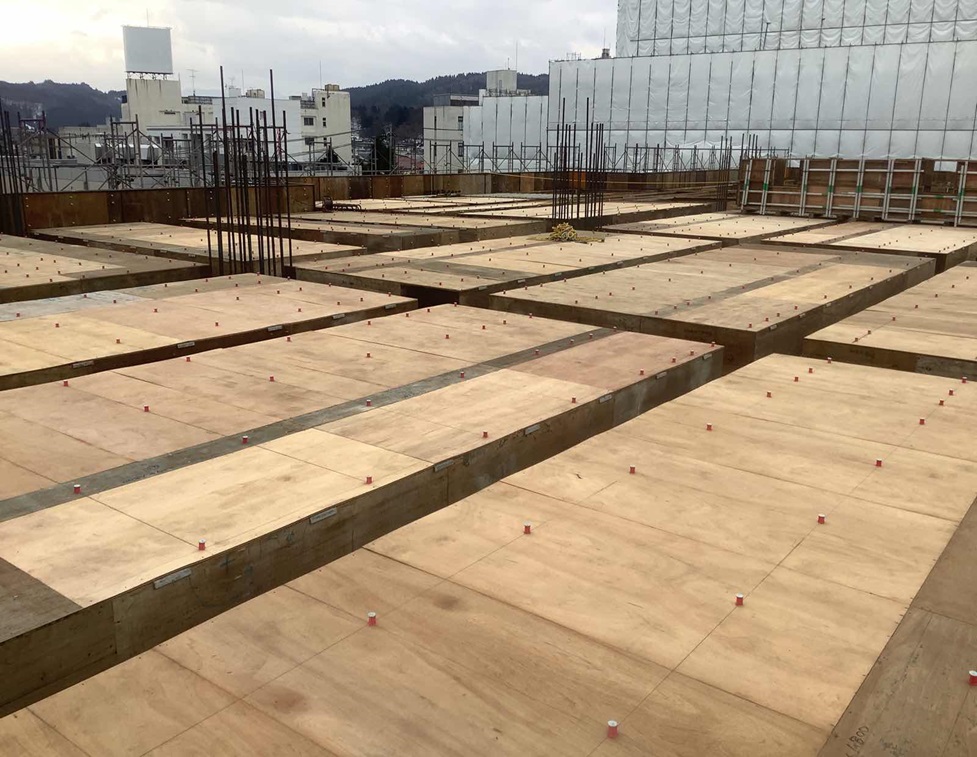

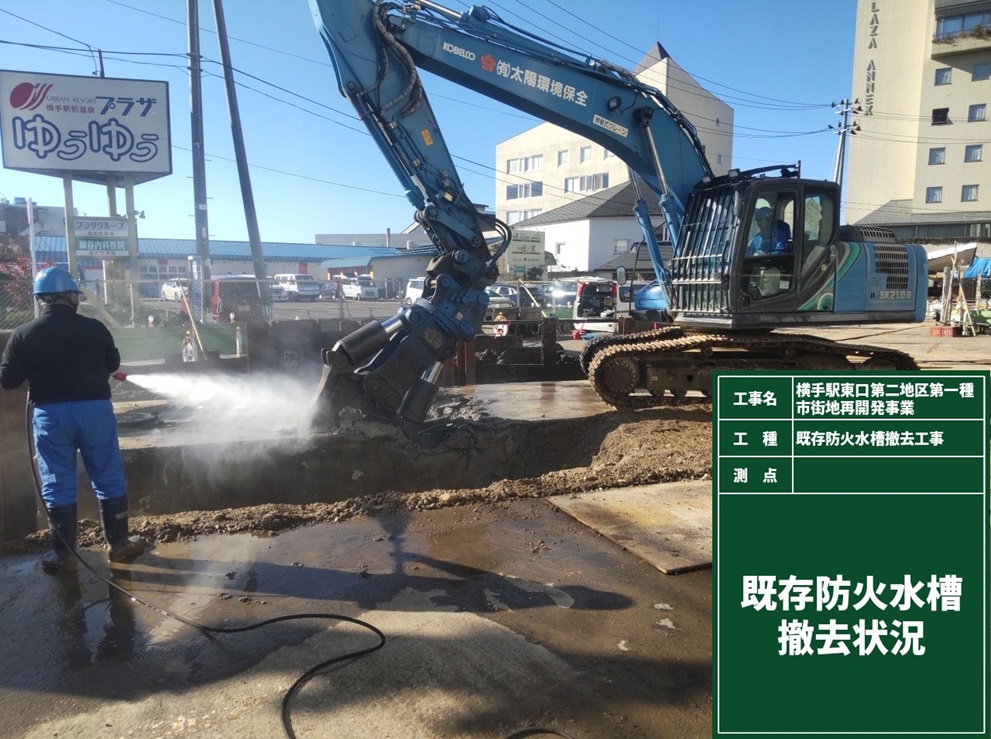

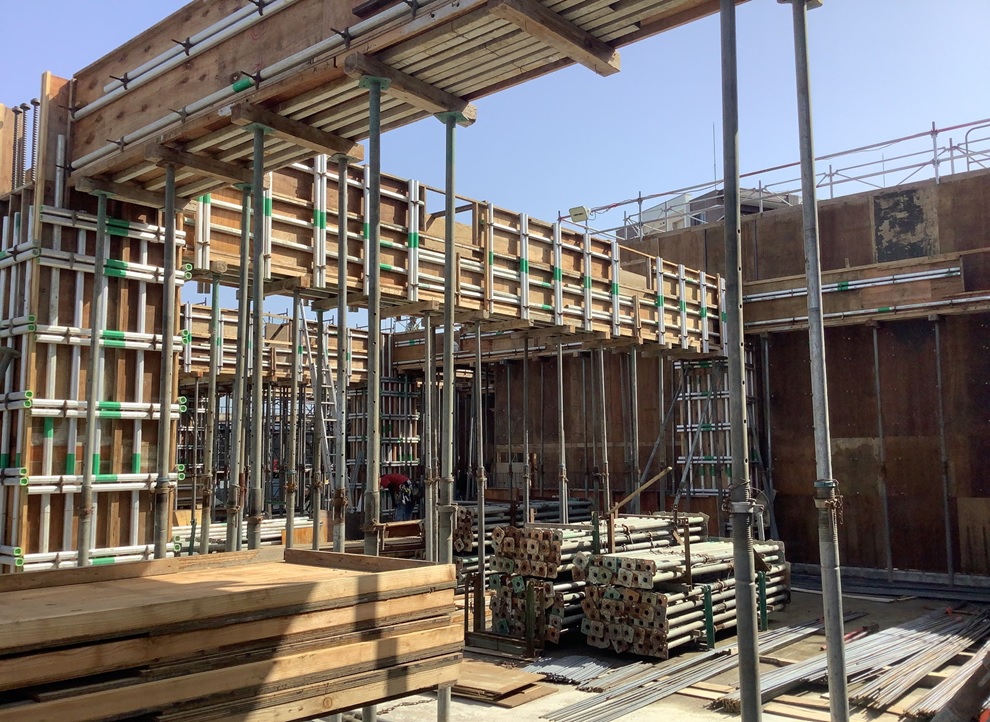

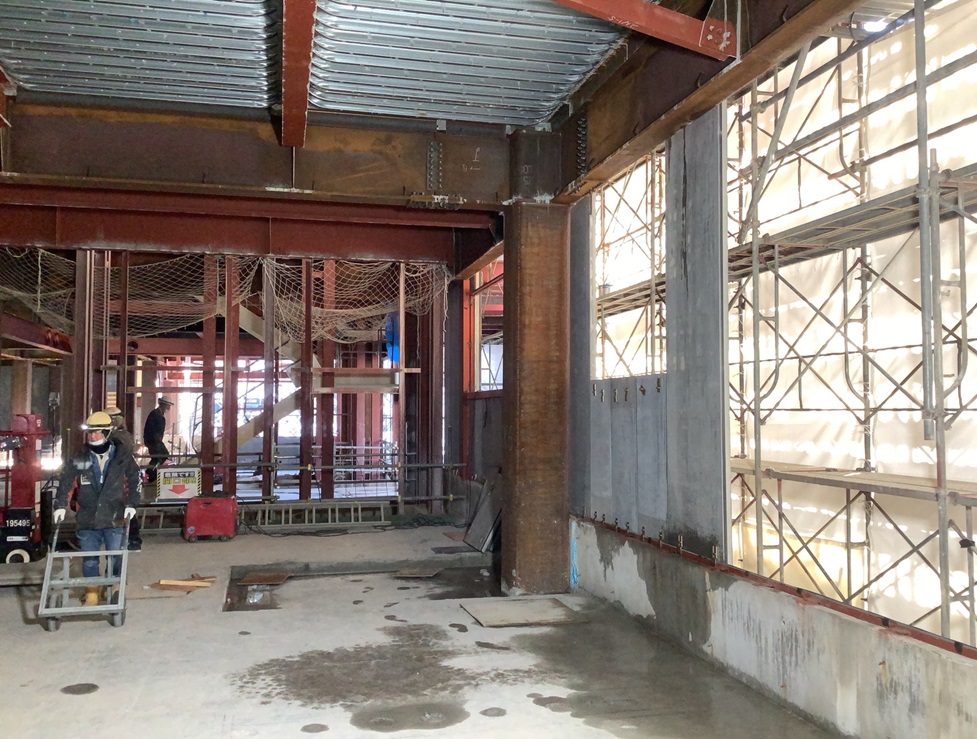

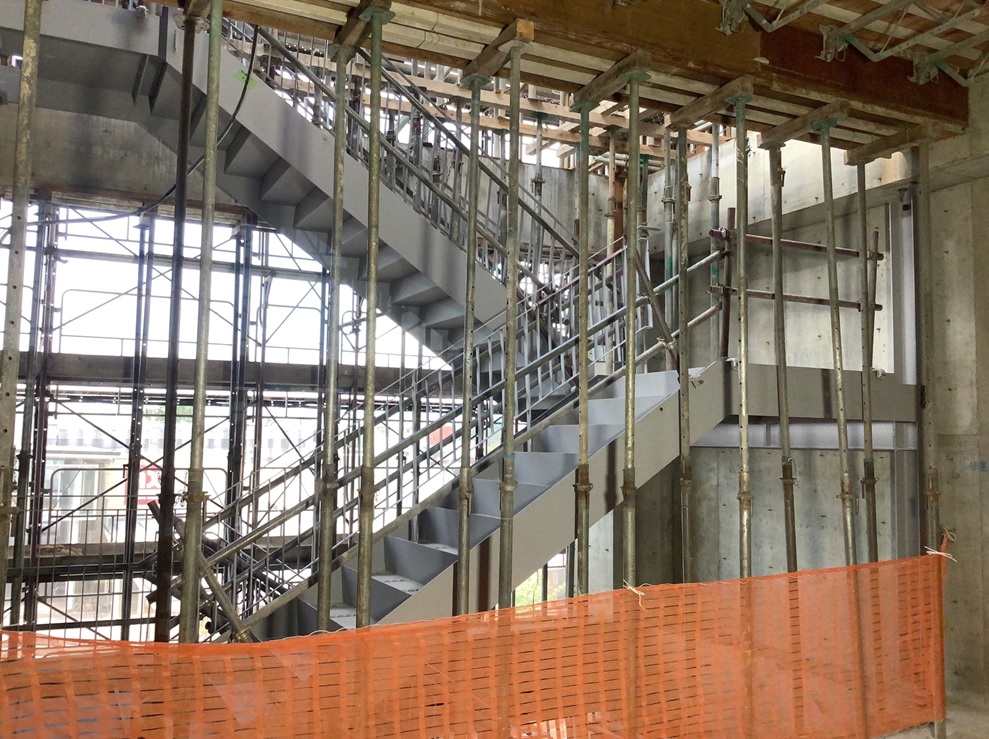

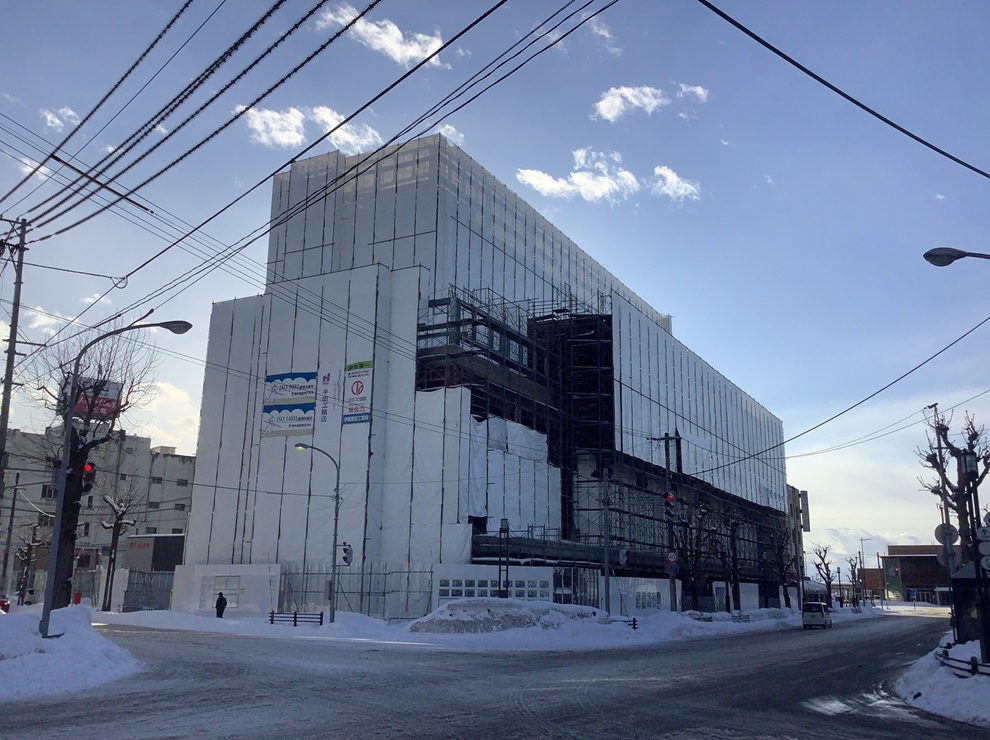

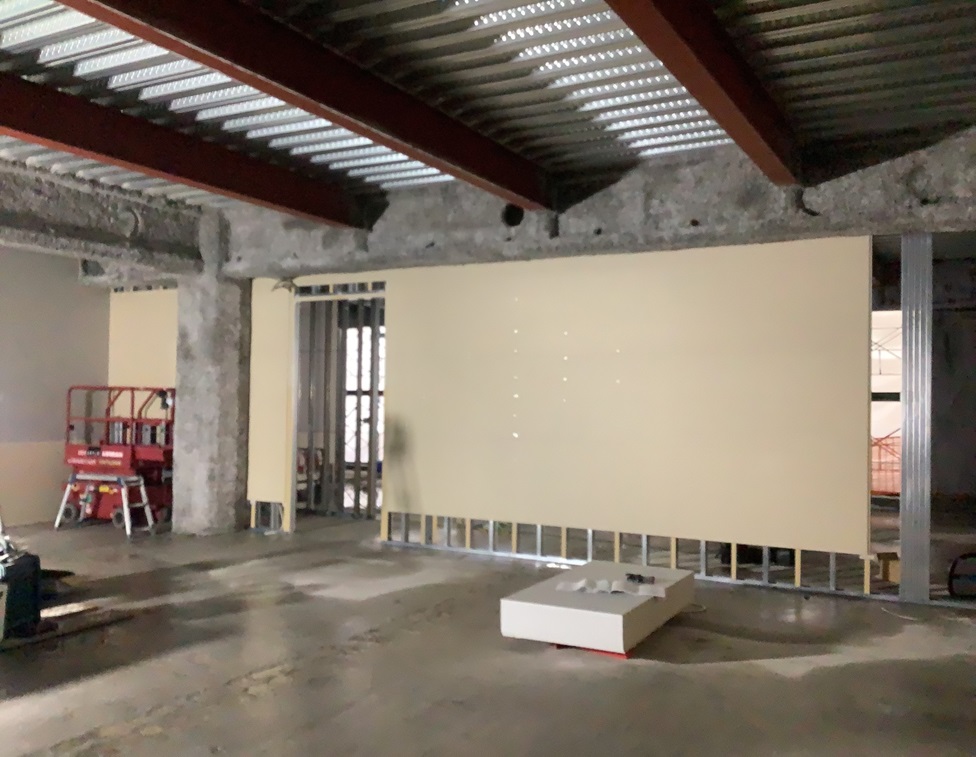

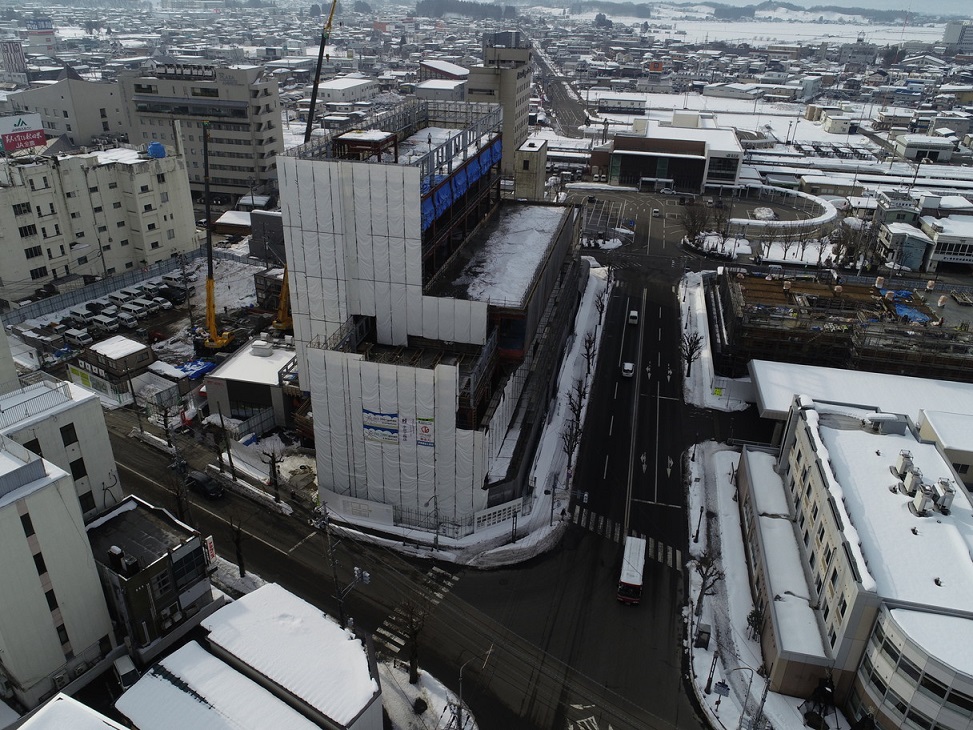

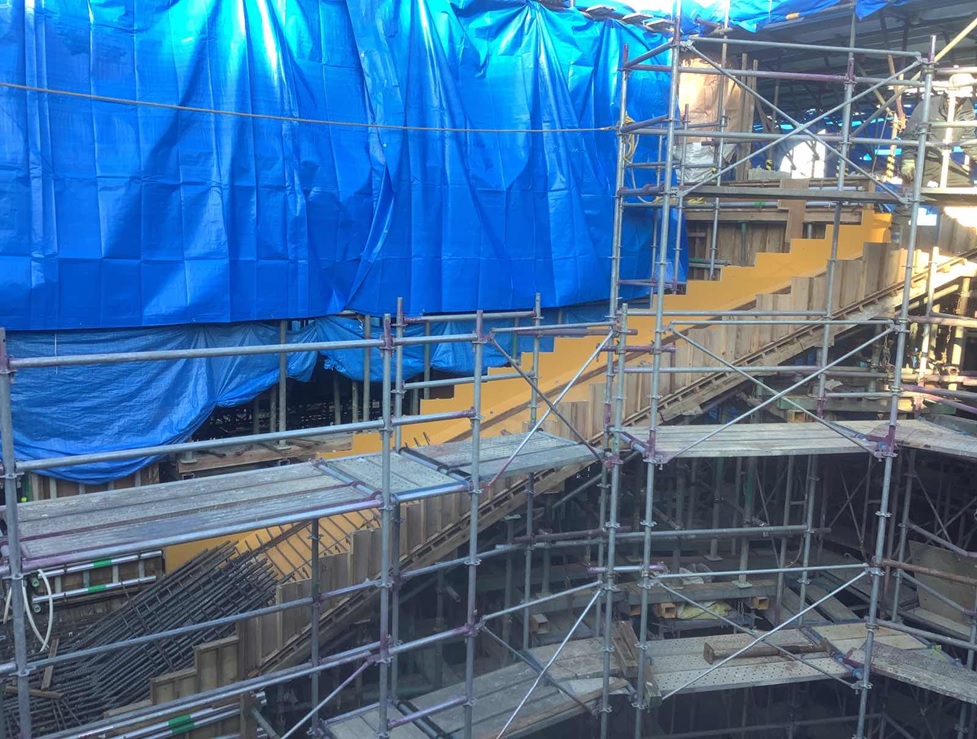

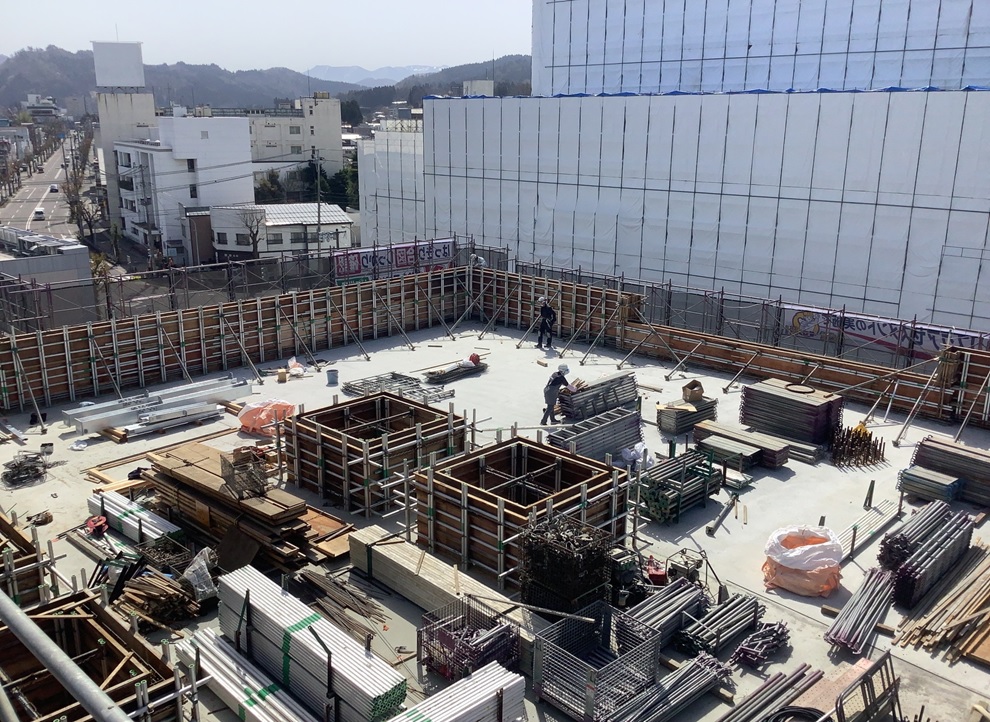

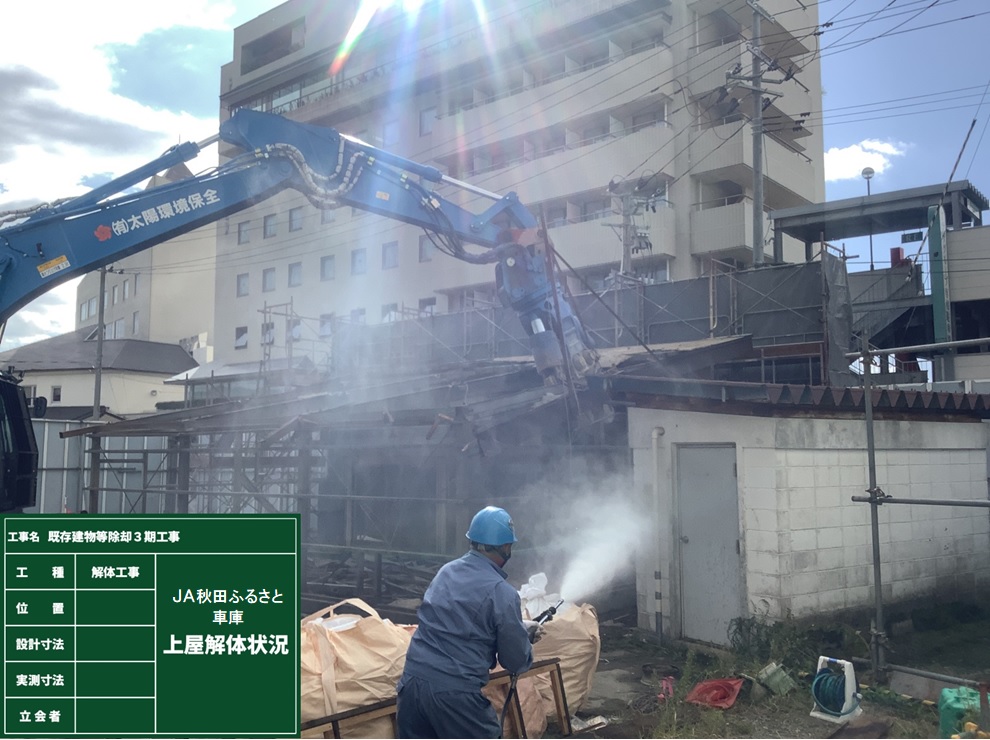

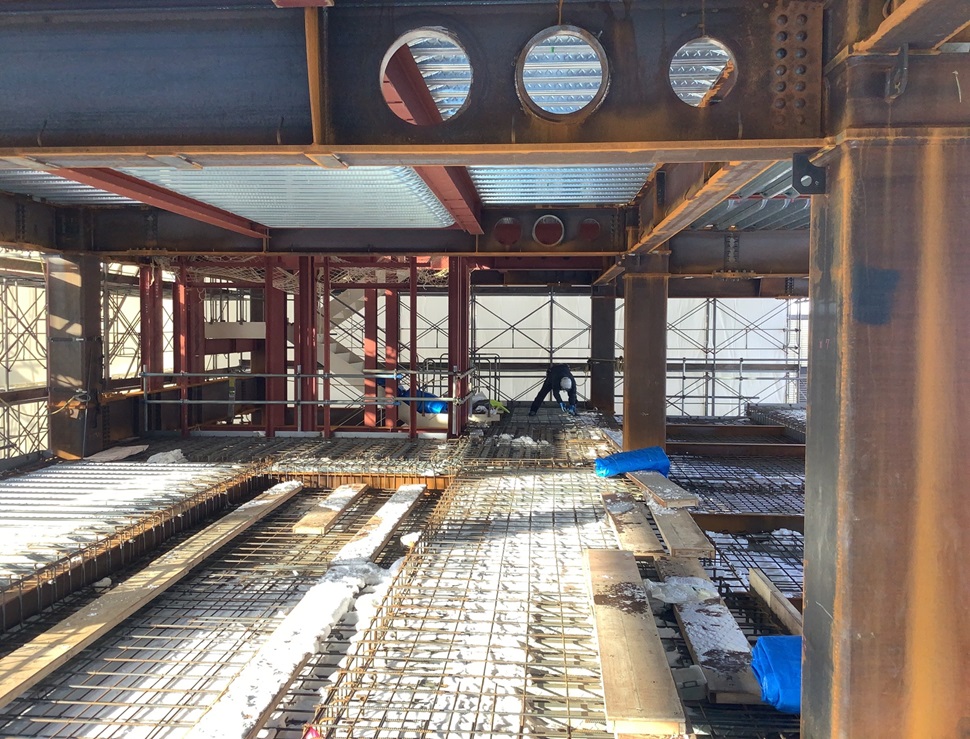

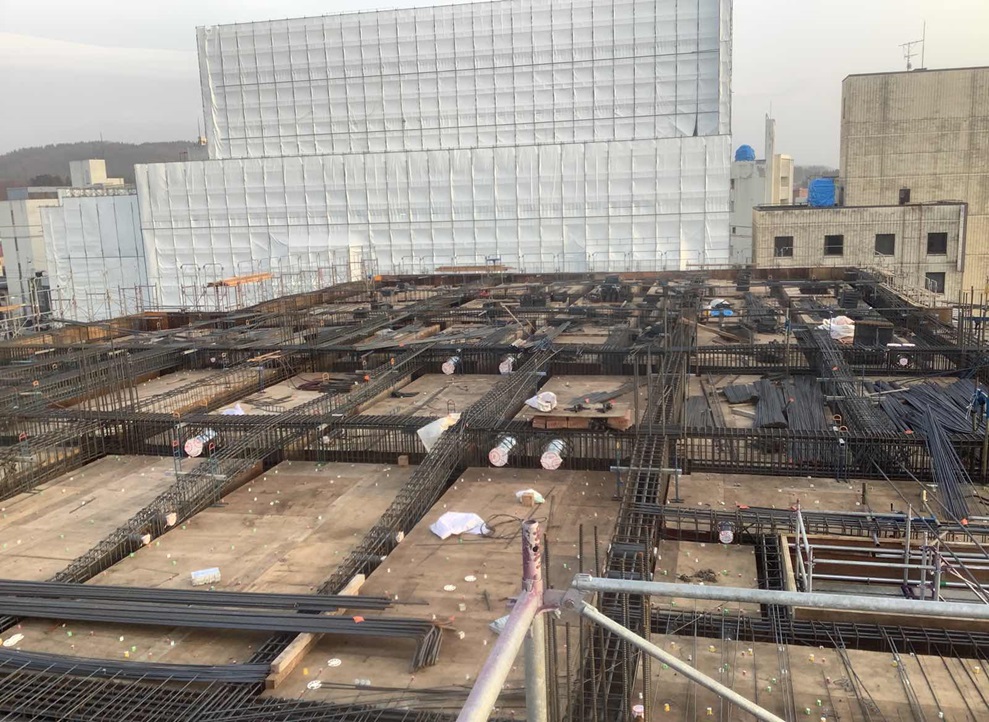

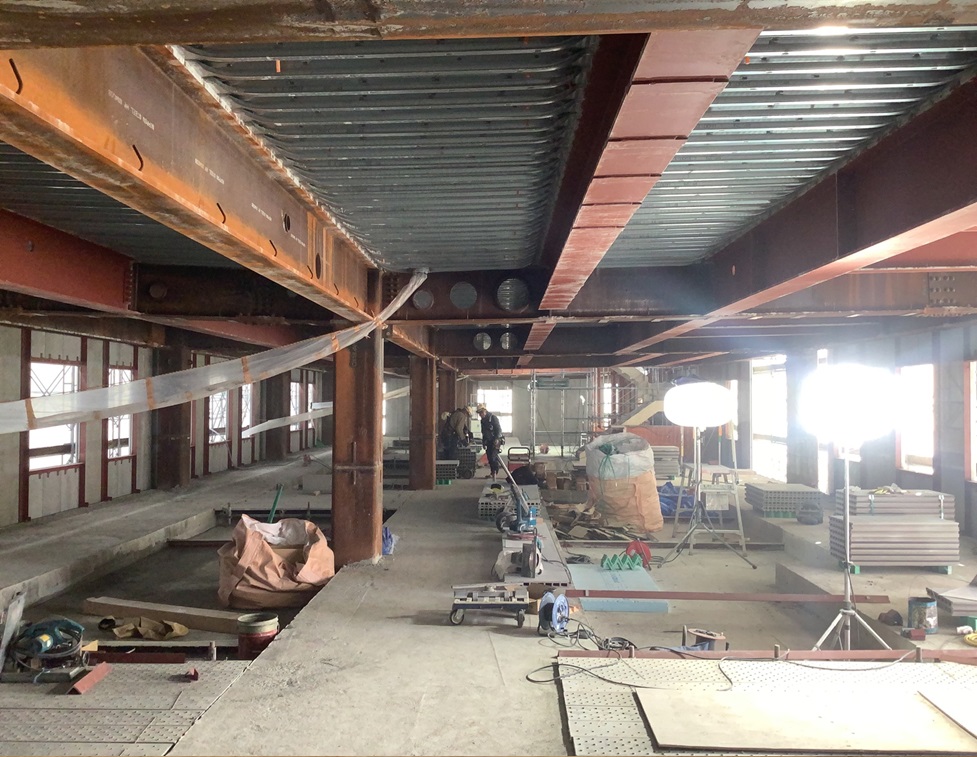

    画像1

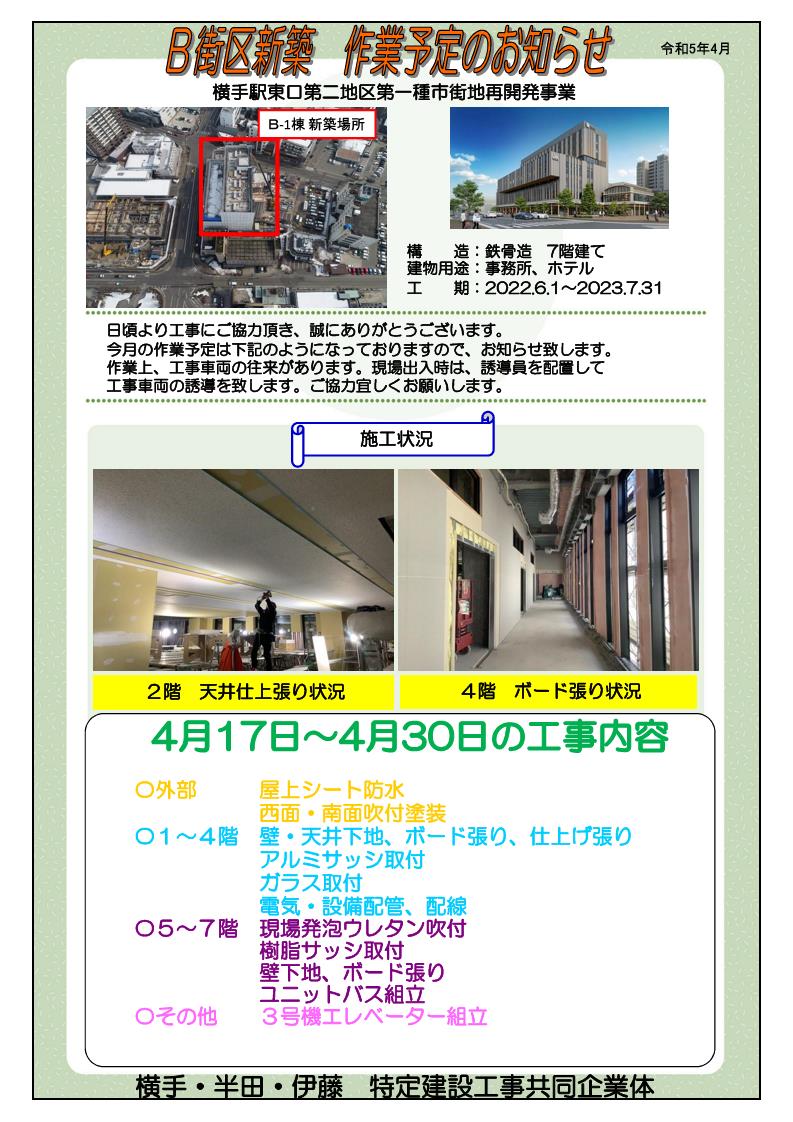

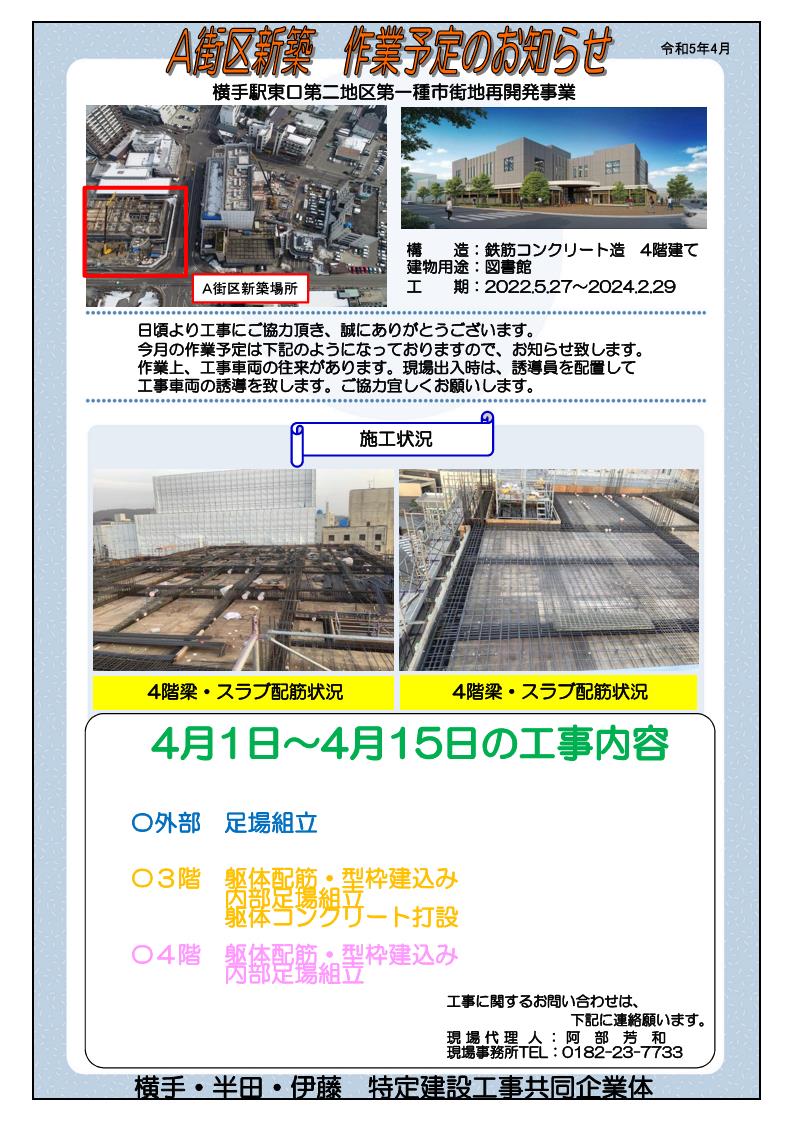

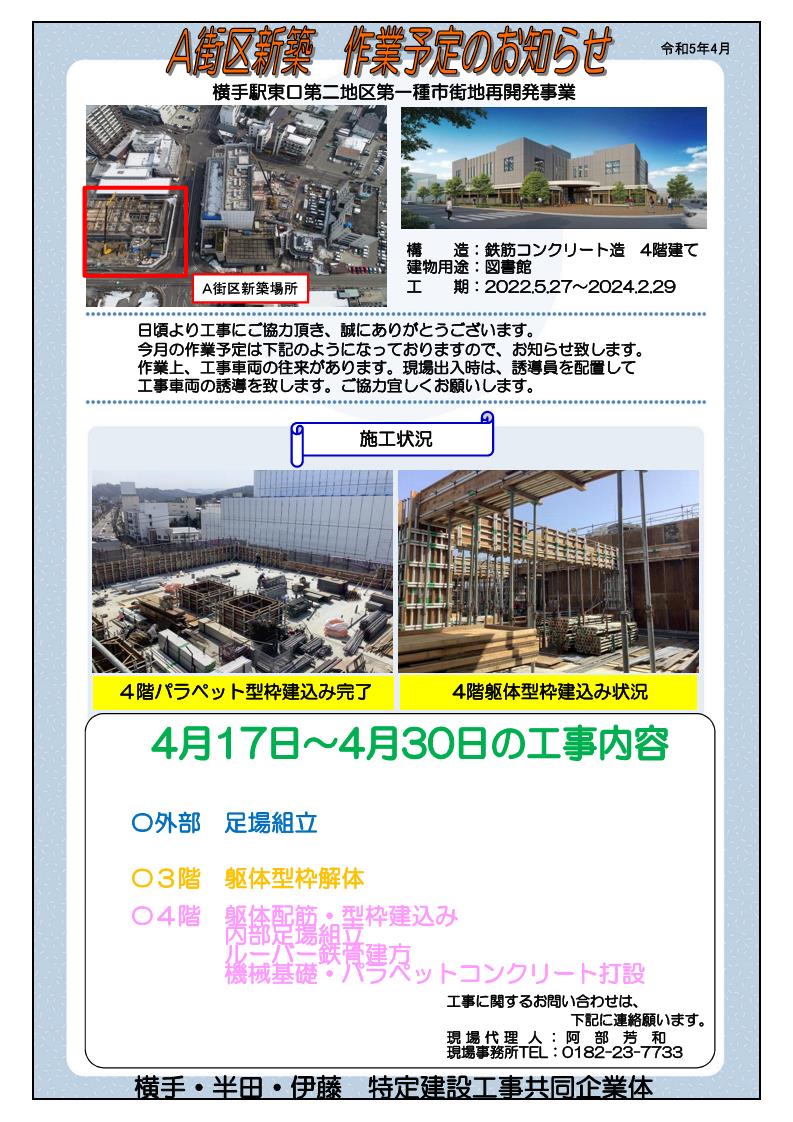

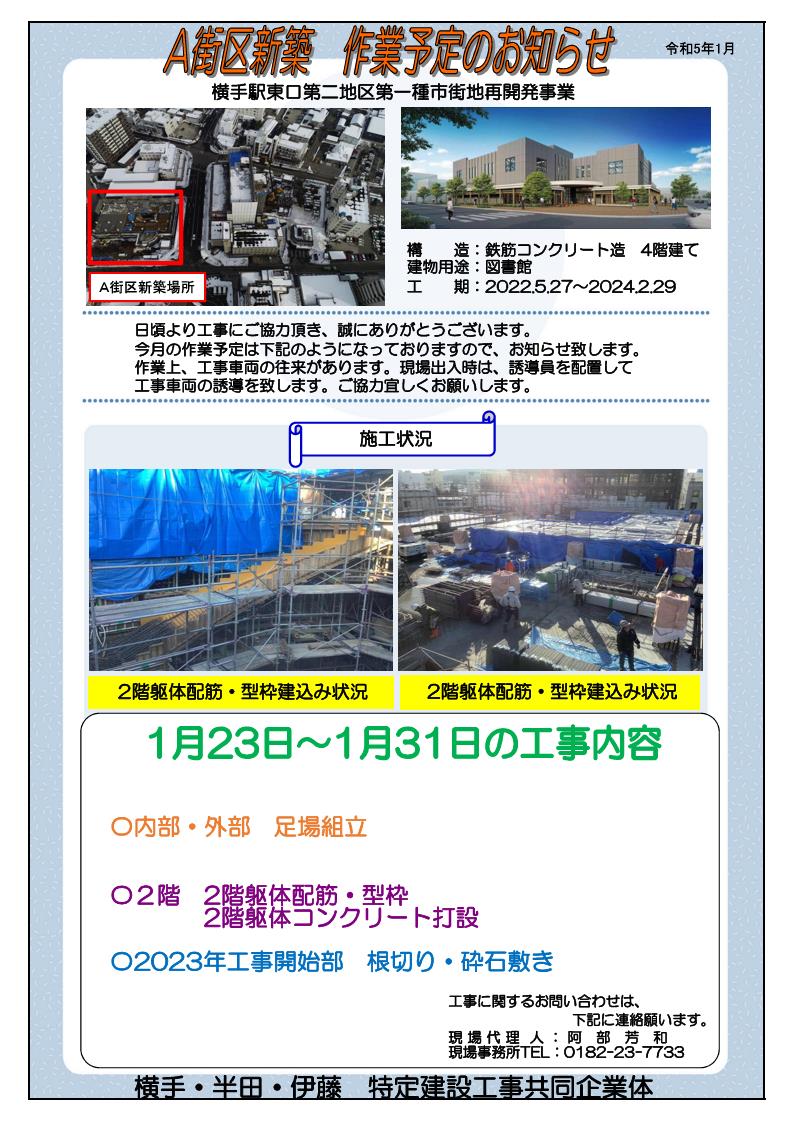

    施工状況

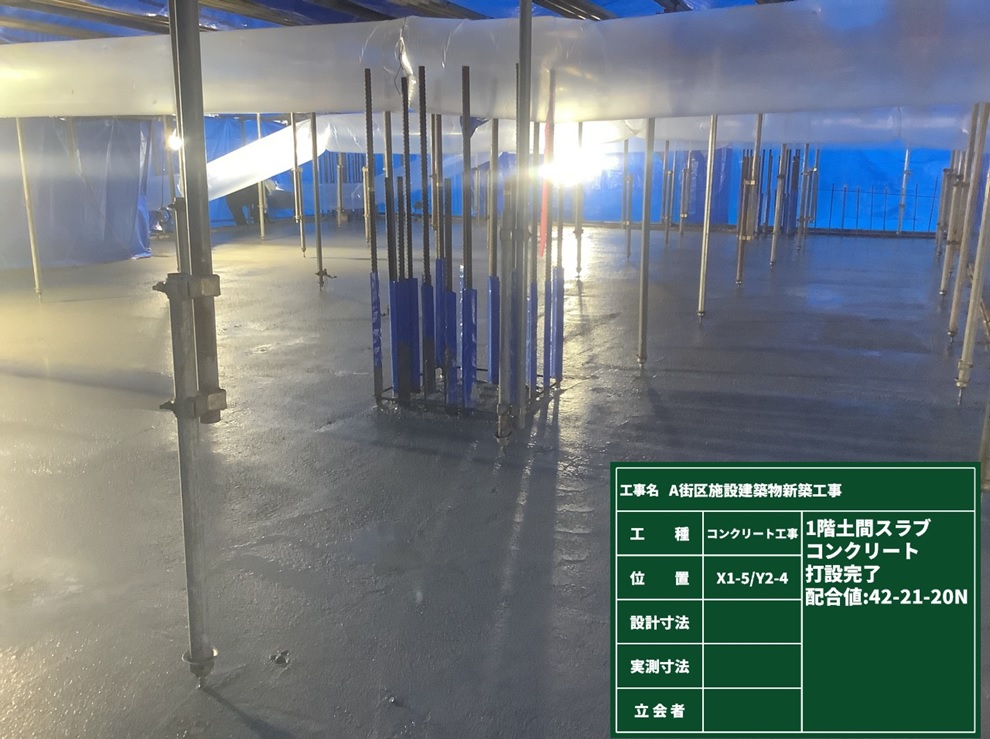

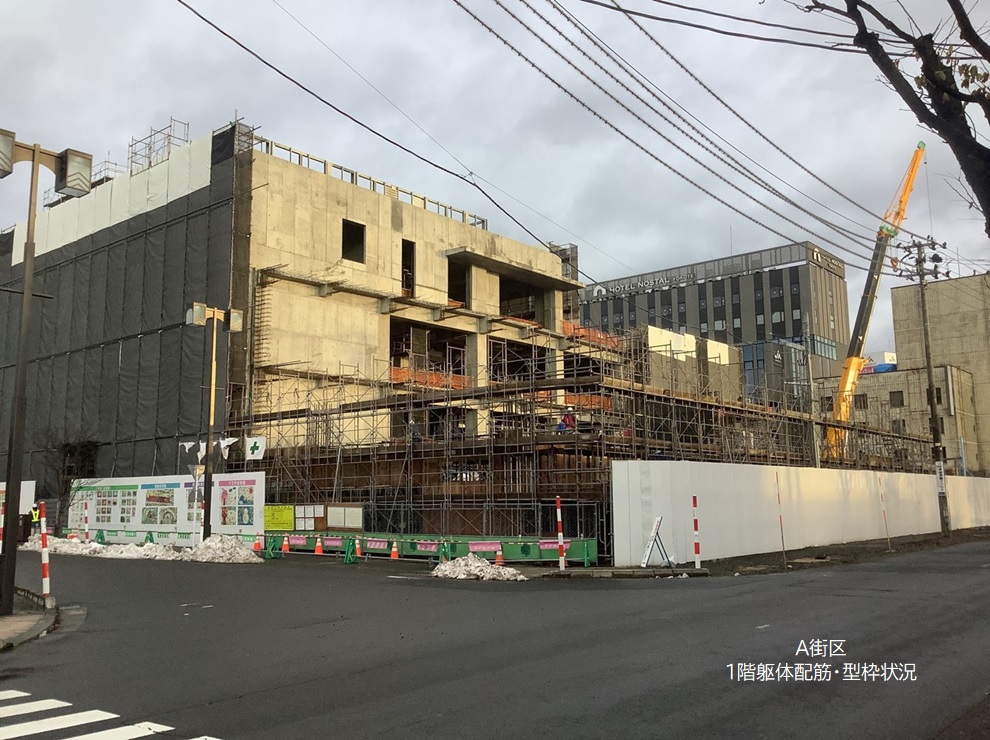

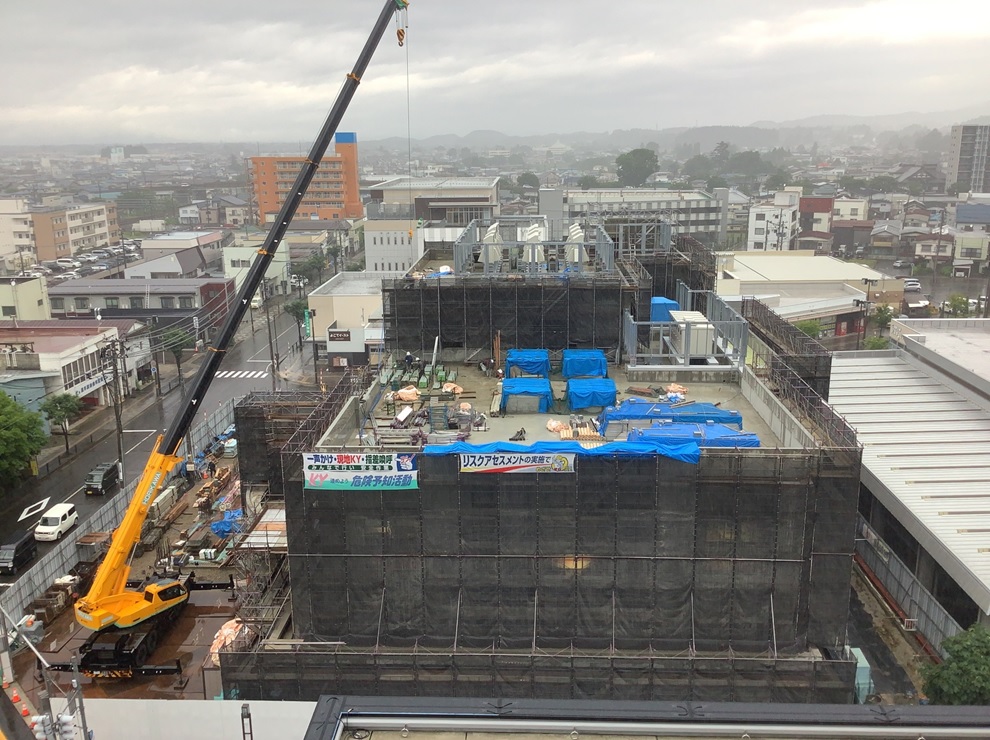

    画像1
    施工状況

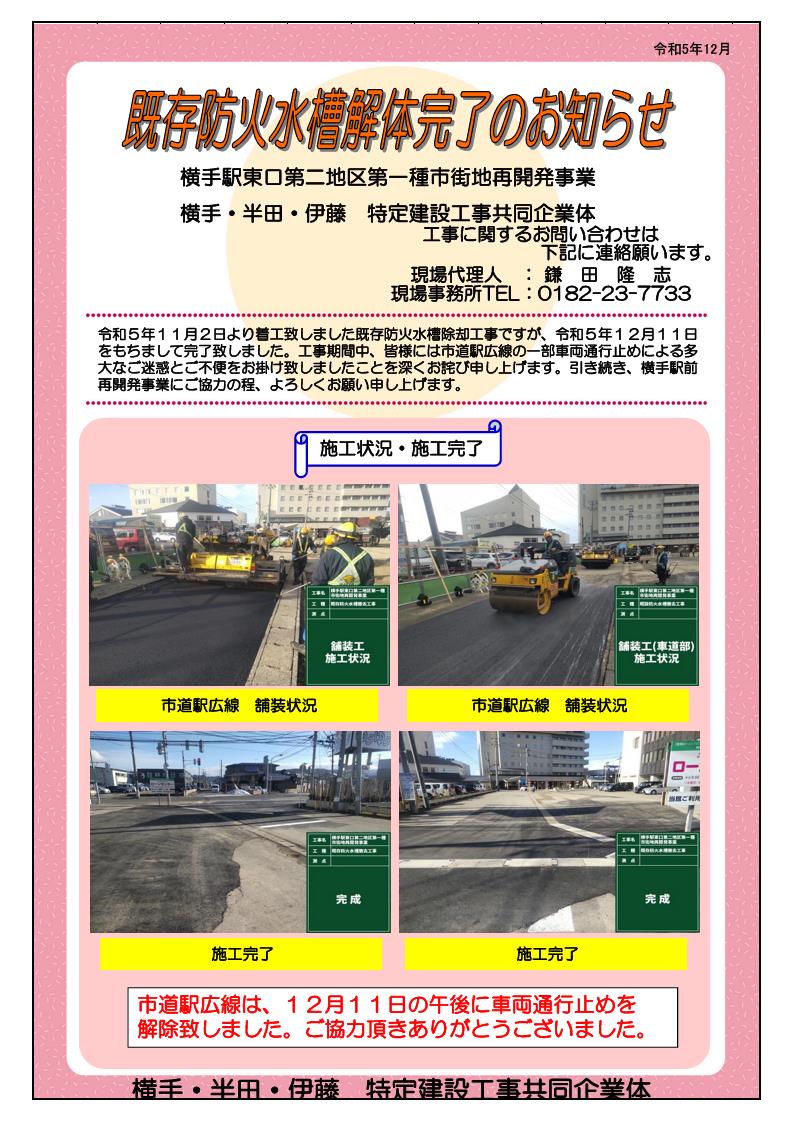

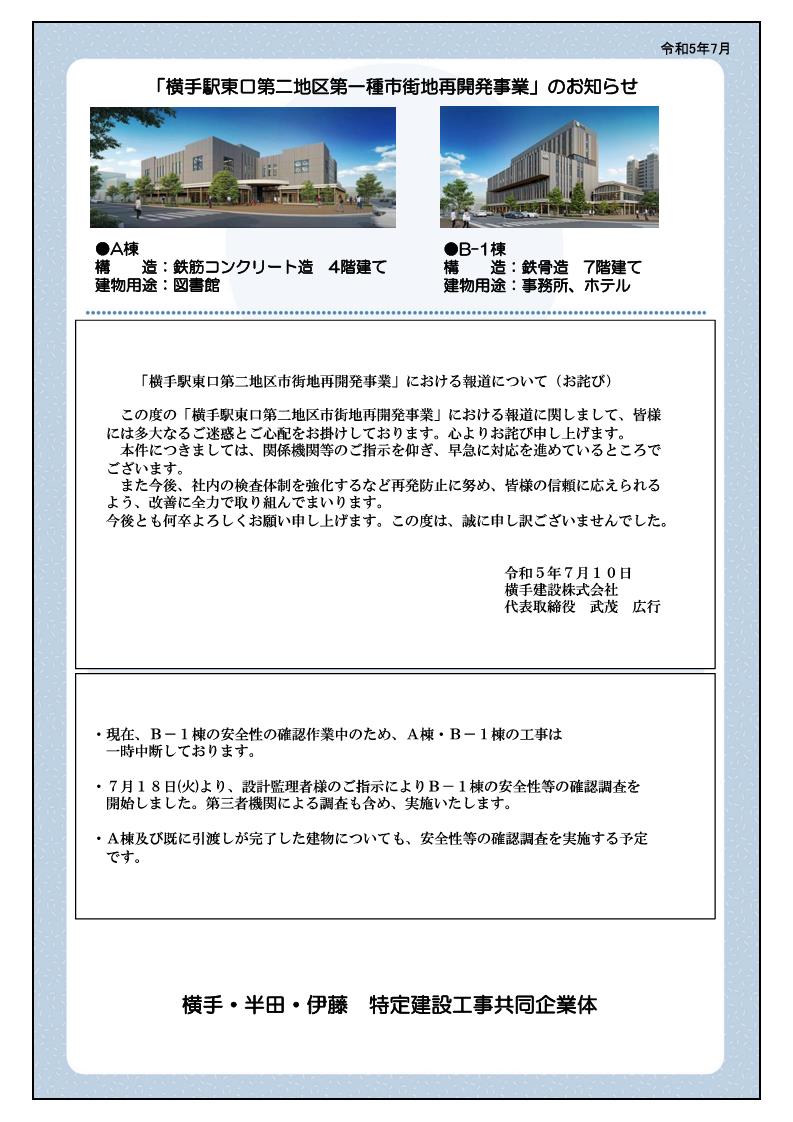

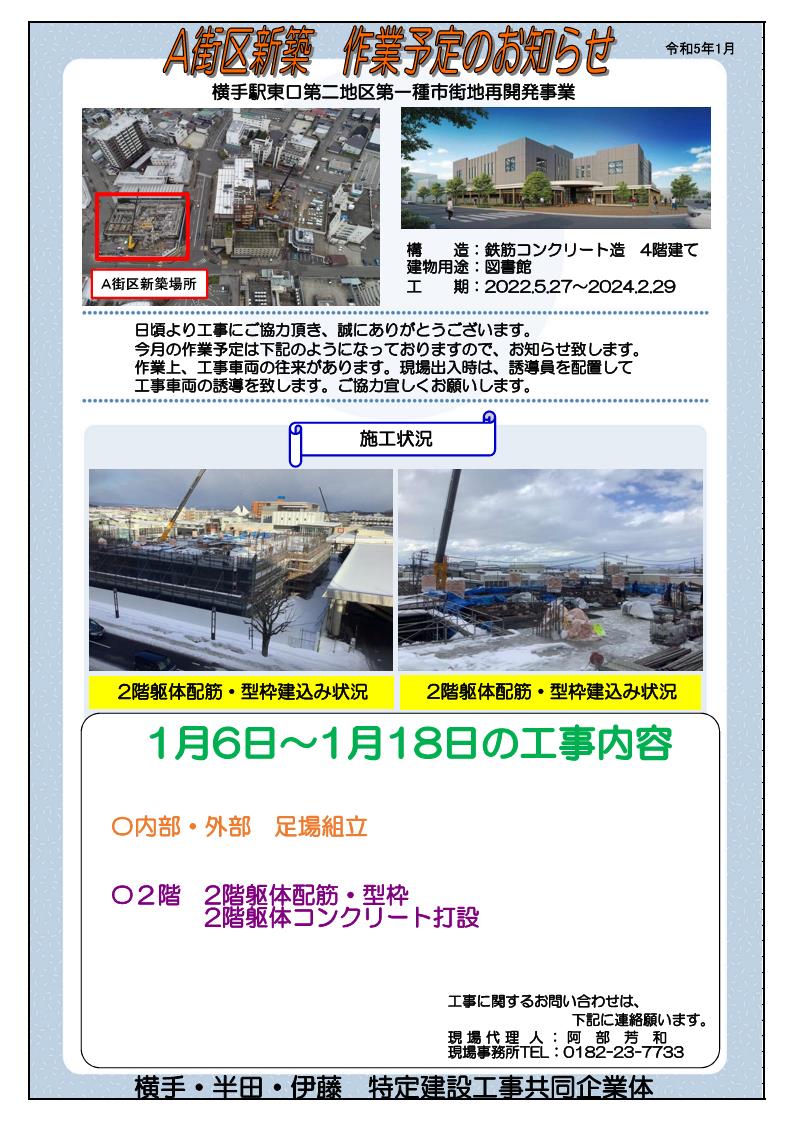

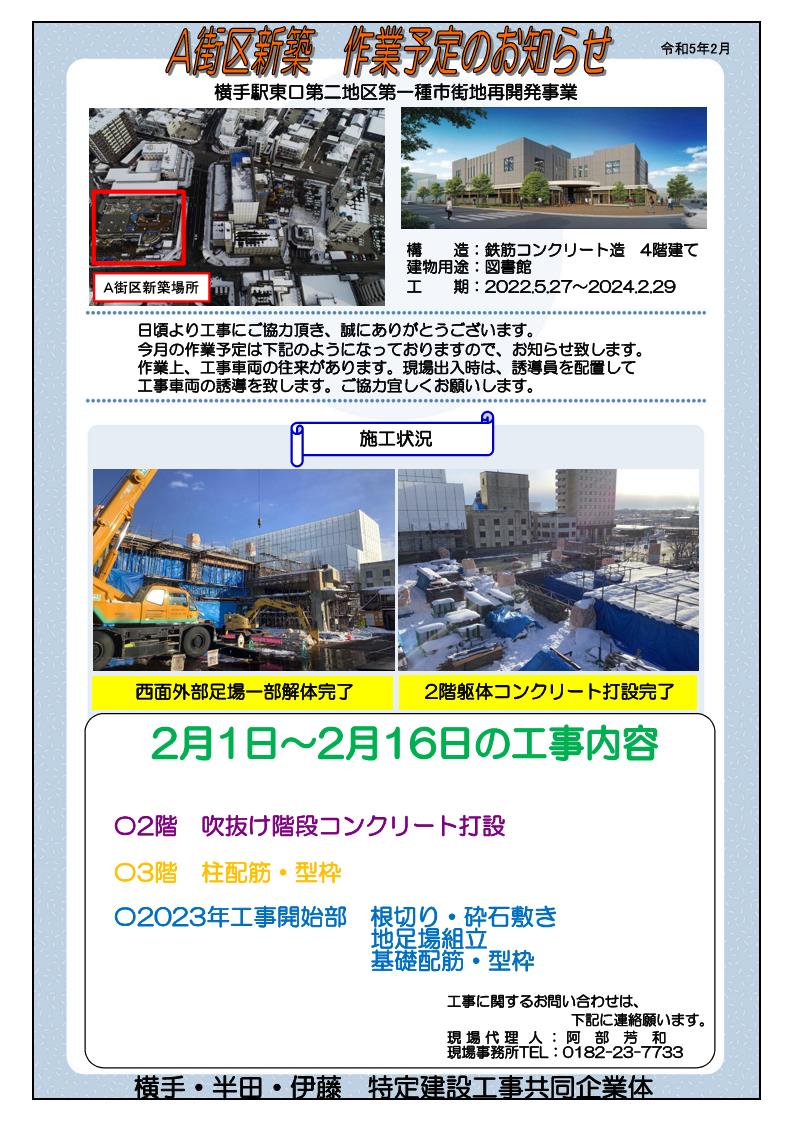

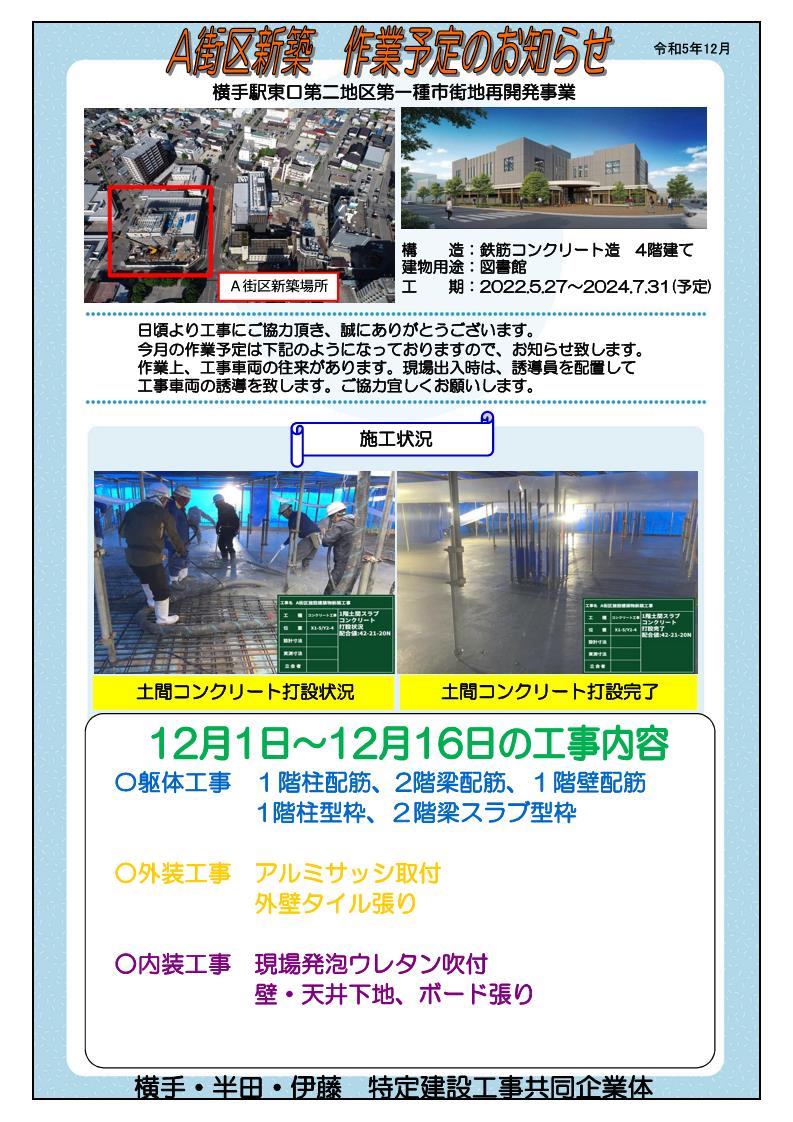

    チラシ
    工事チラシ
    チラシ
    工事チラシ

    2023年12月4・5日「コンプライアンス教育」研修会

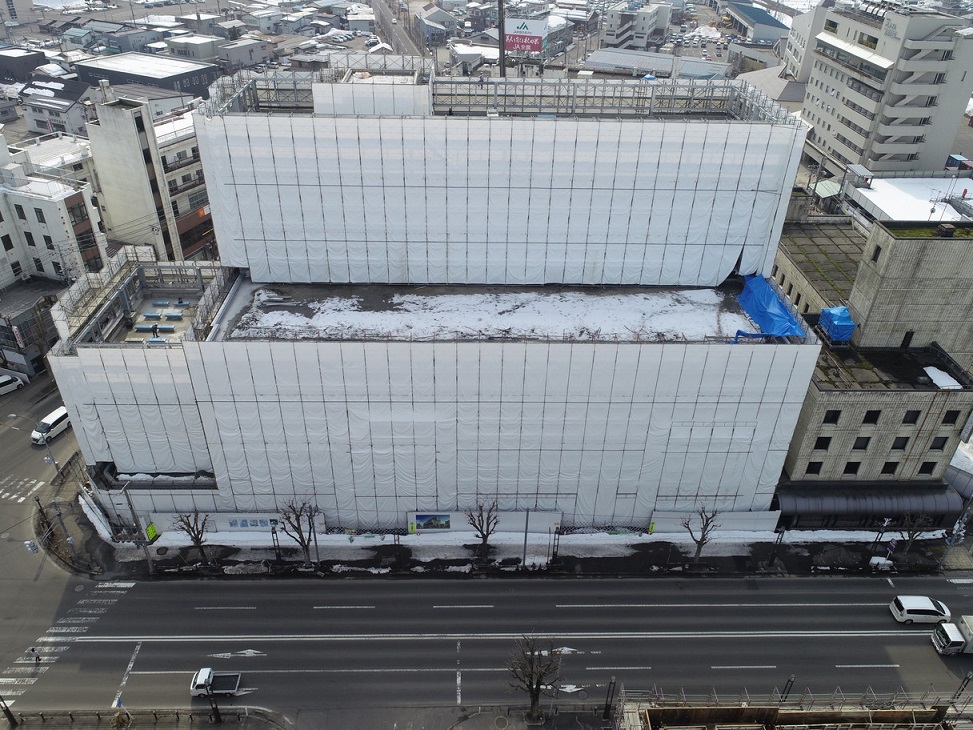

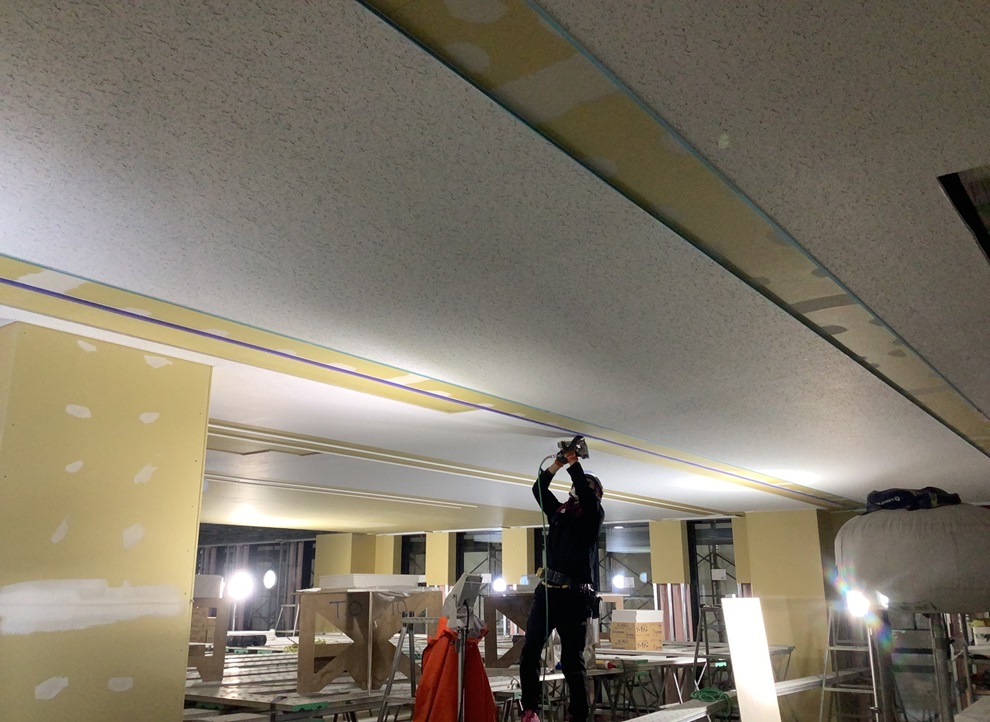

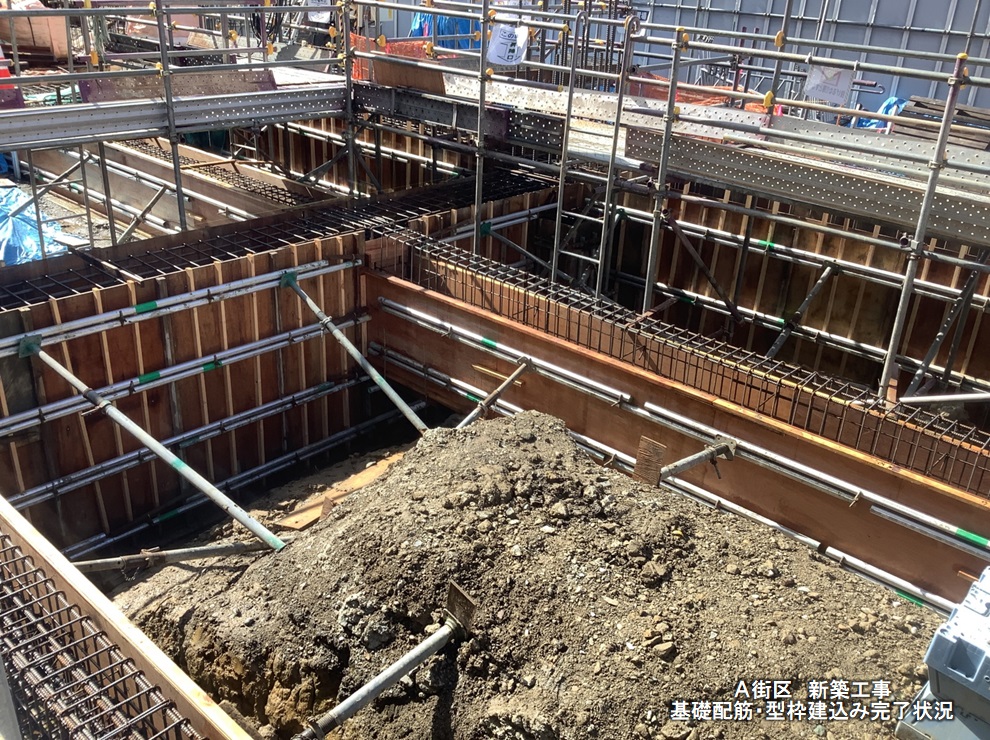

    画像1
    画像1
    弁護士による第三者調査において、再発防止策の一つとして「コンプライアンス意識の醸成」が提言されました。
    当企業体では、クロズテック株式会社 代表取締役 黒図 茂雄氏を講師としてお招きし、令和5年12月4・5日に3社合同で「コンプライアンス教育」研修会を実施いたしました。今後も定期的にコンプライアンスに係わる教育訓練を実施し、コンプライアンス意識の醸成を図ってまいります。

    2023年12月1日現在

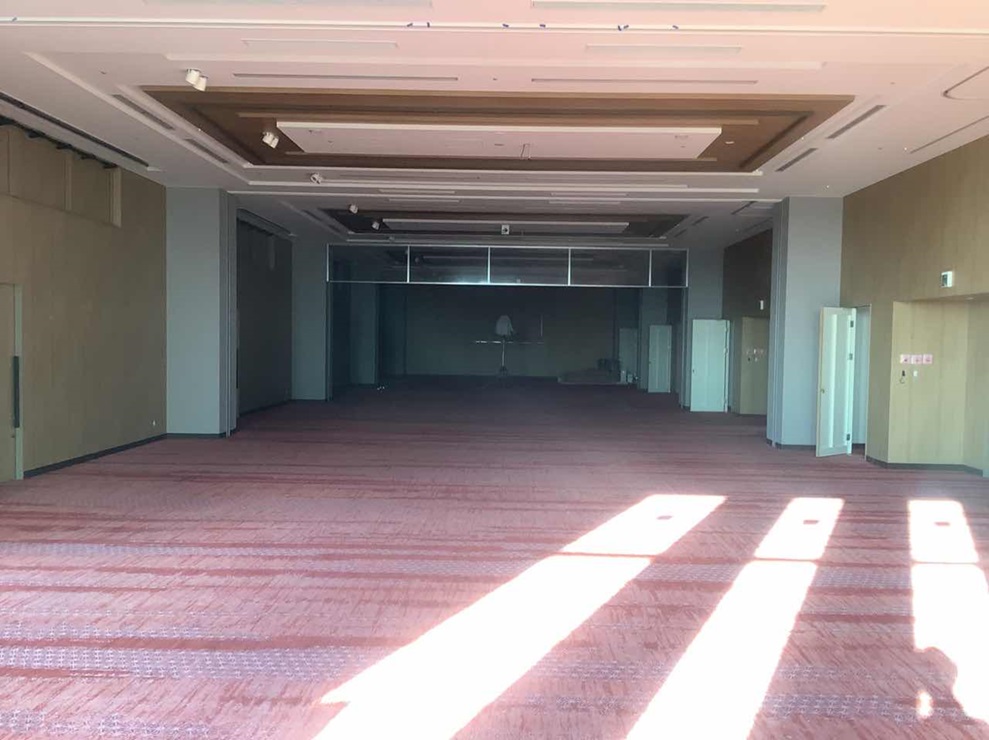

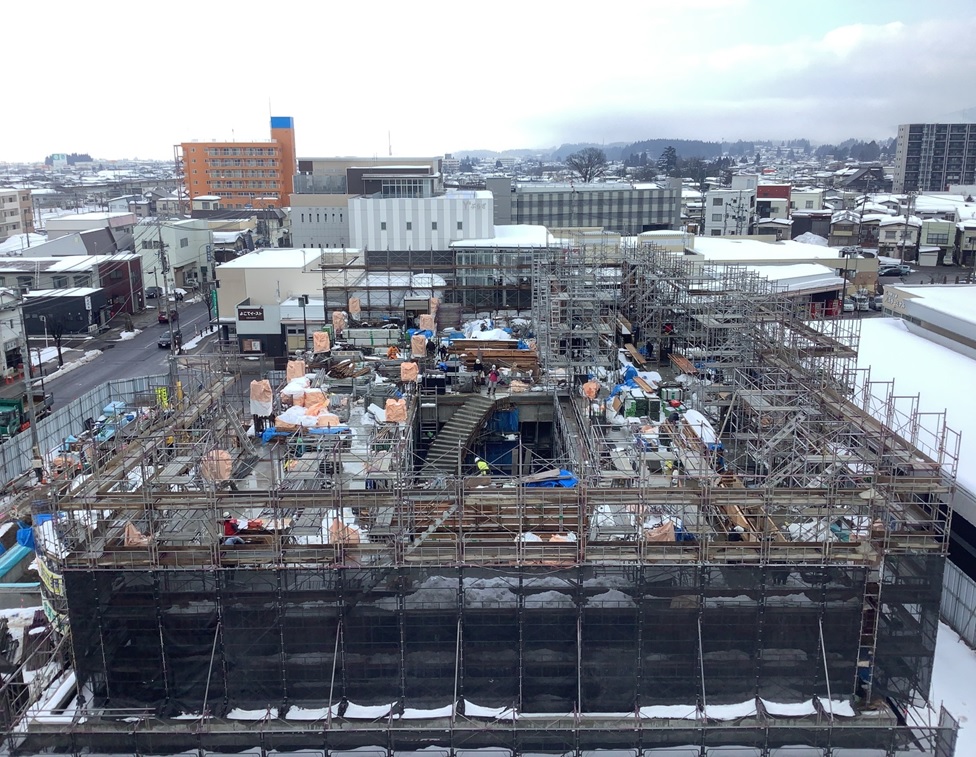

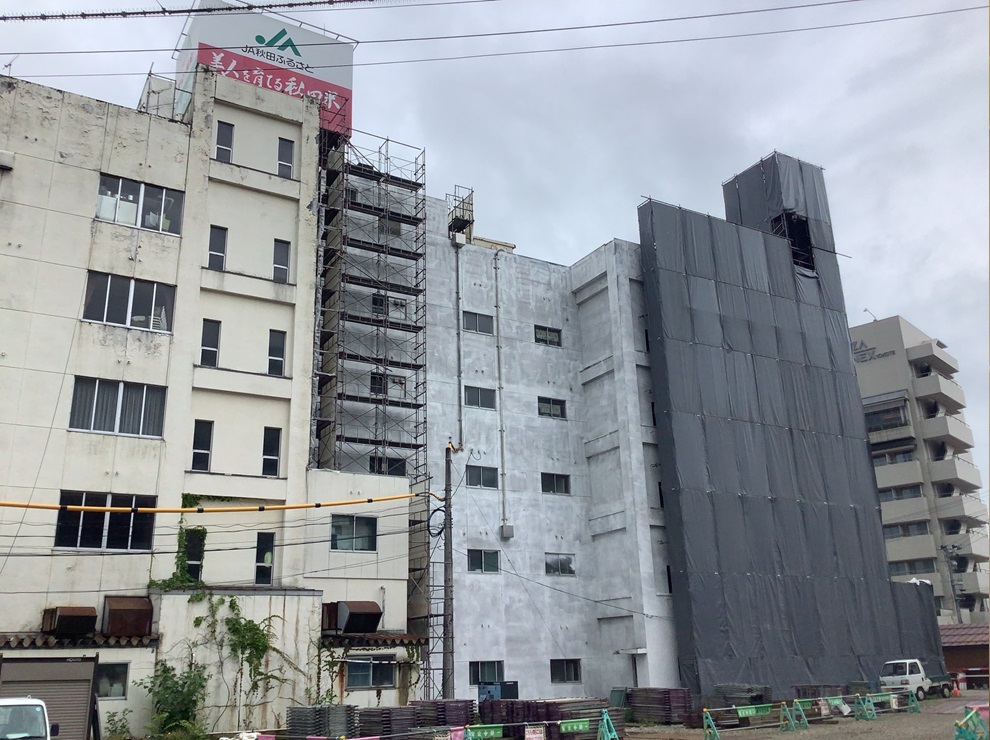

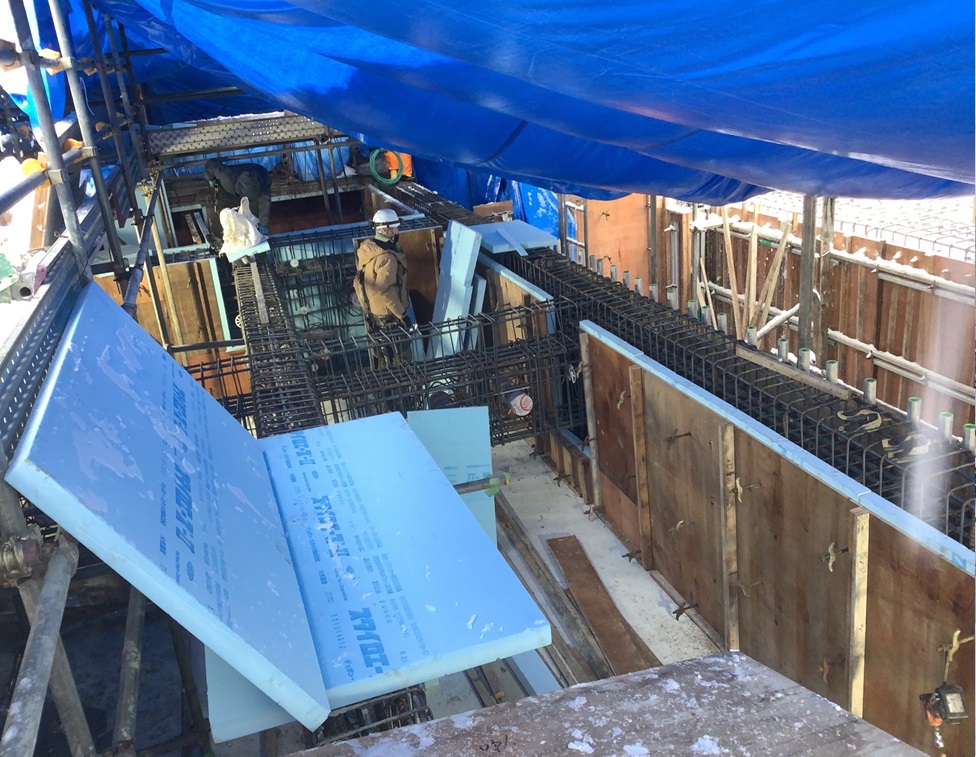

    画像1
    施工状況

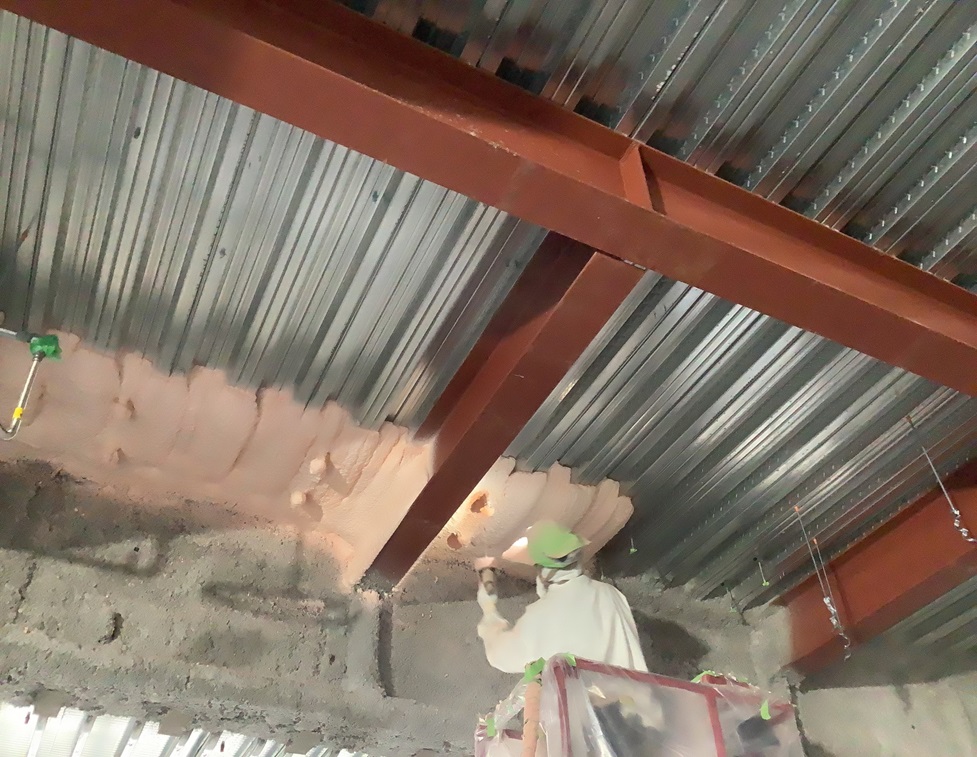

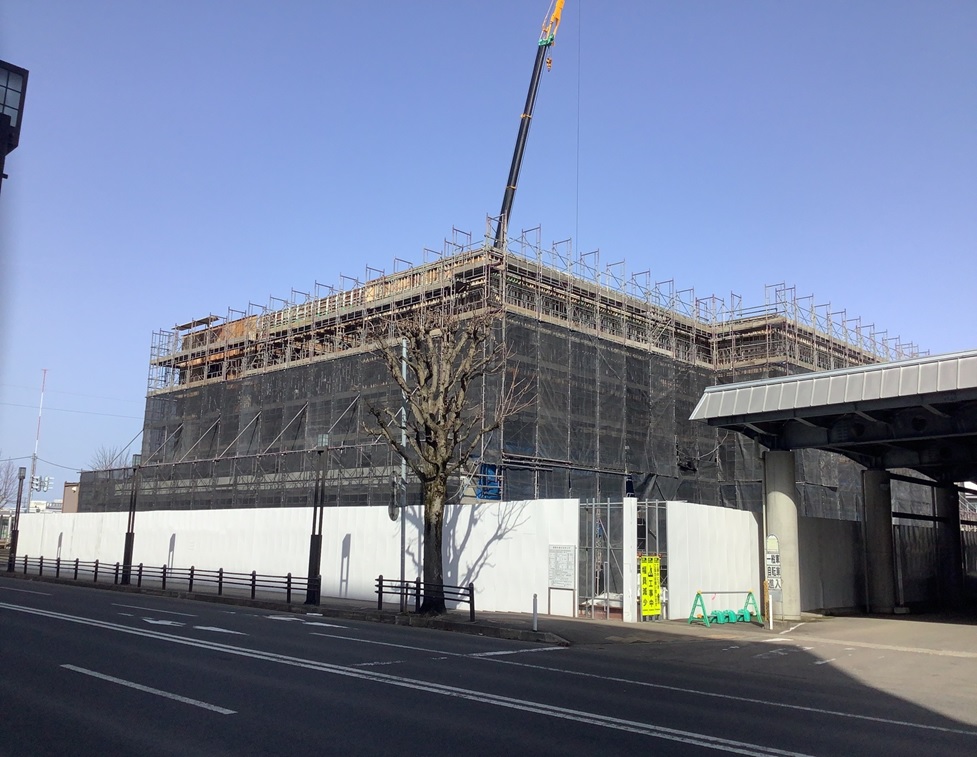

    画像1
    施工状況

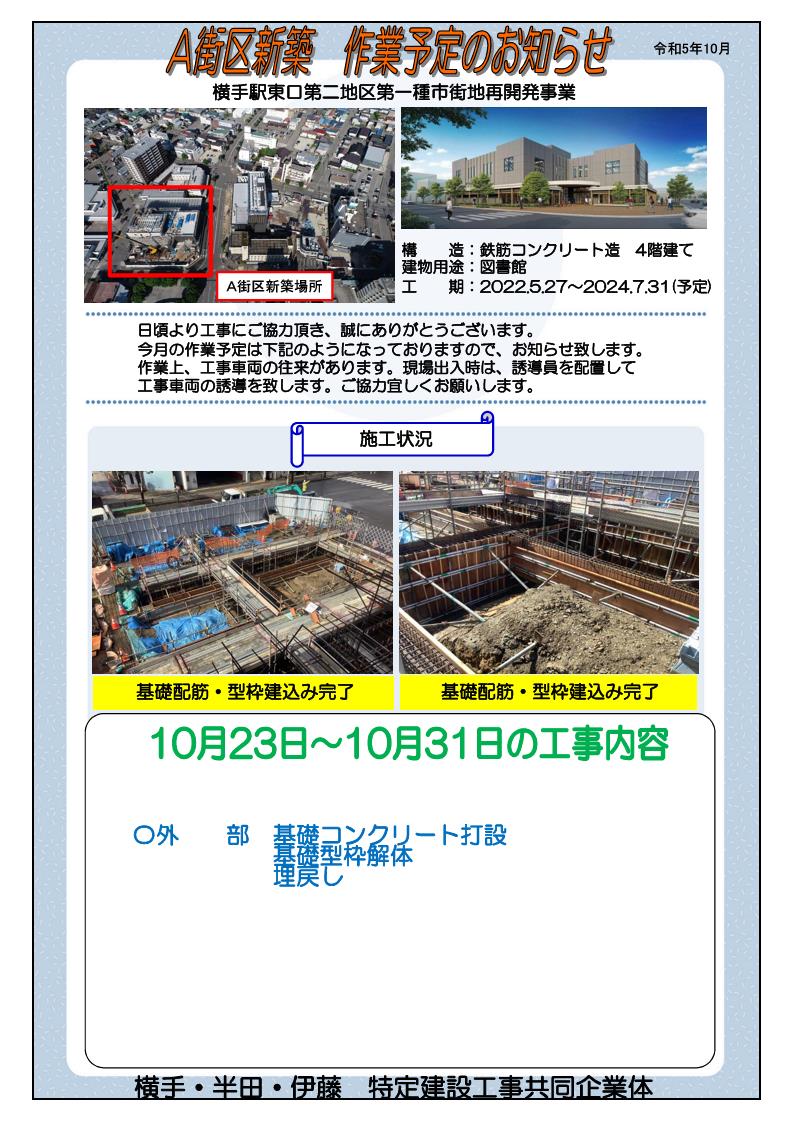

    チラシ
    工事チラシ
    チラシ
    工事チラシ

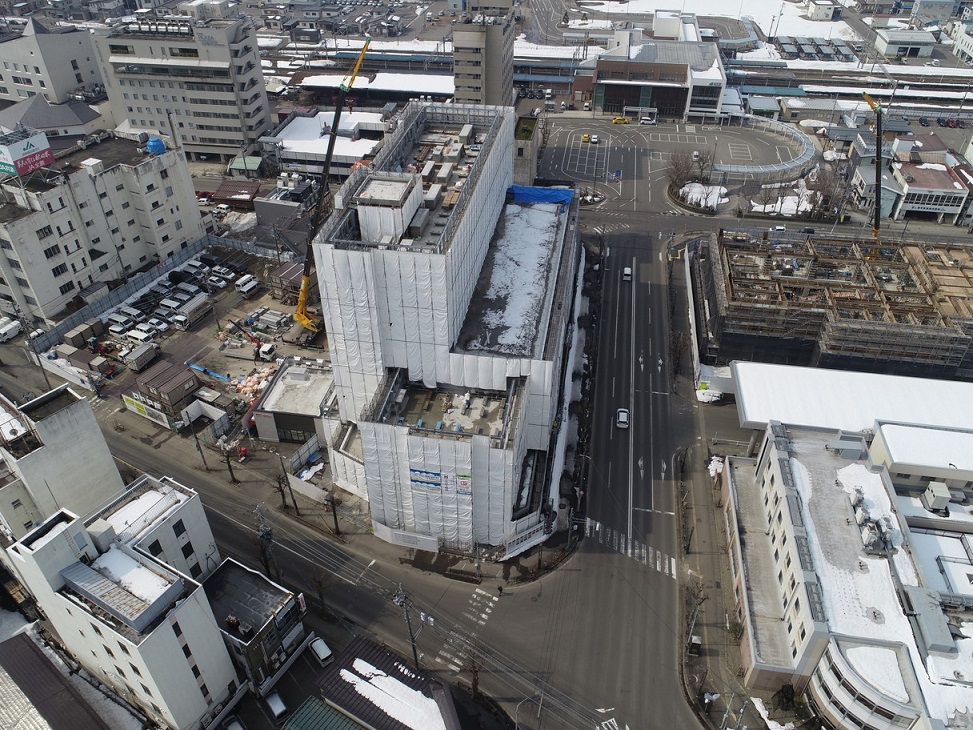

    2023年10月18日現在

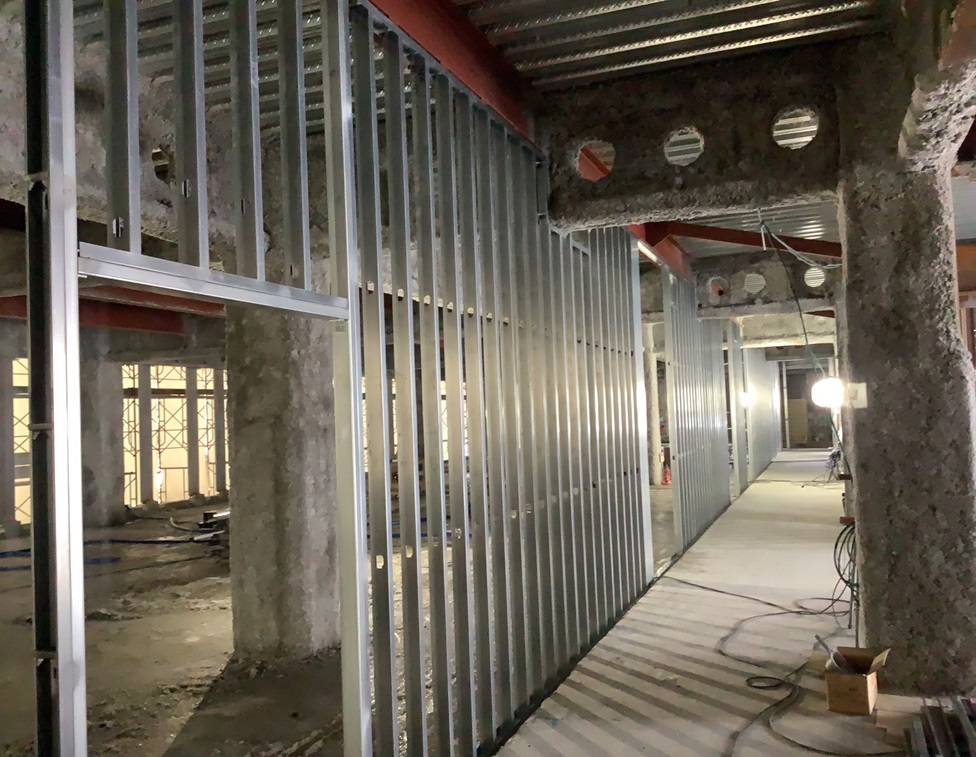

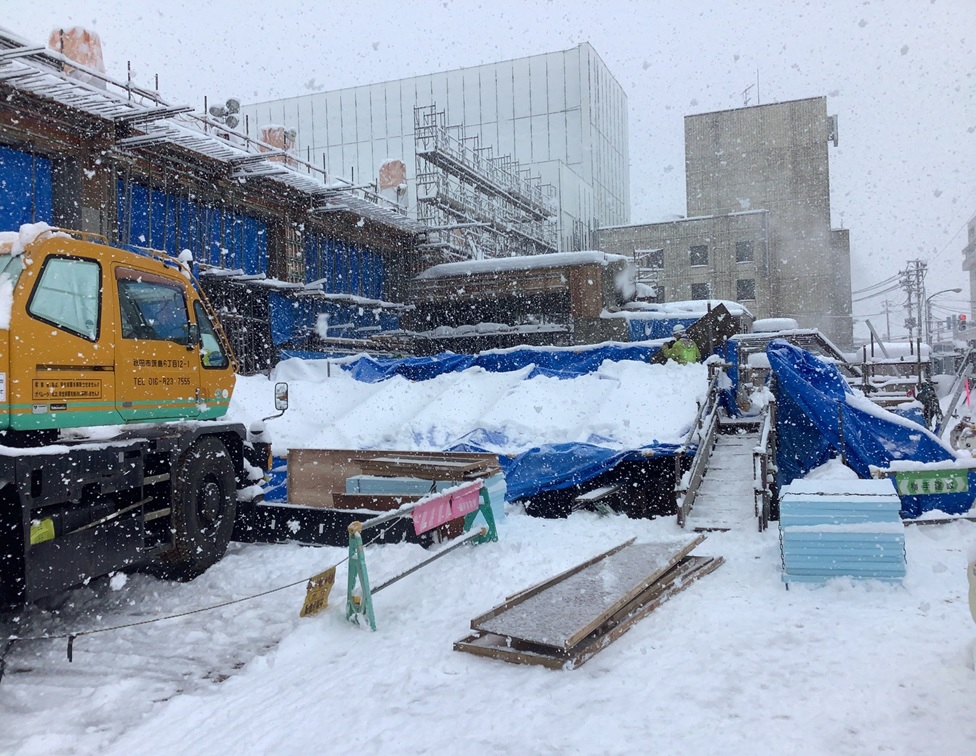

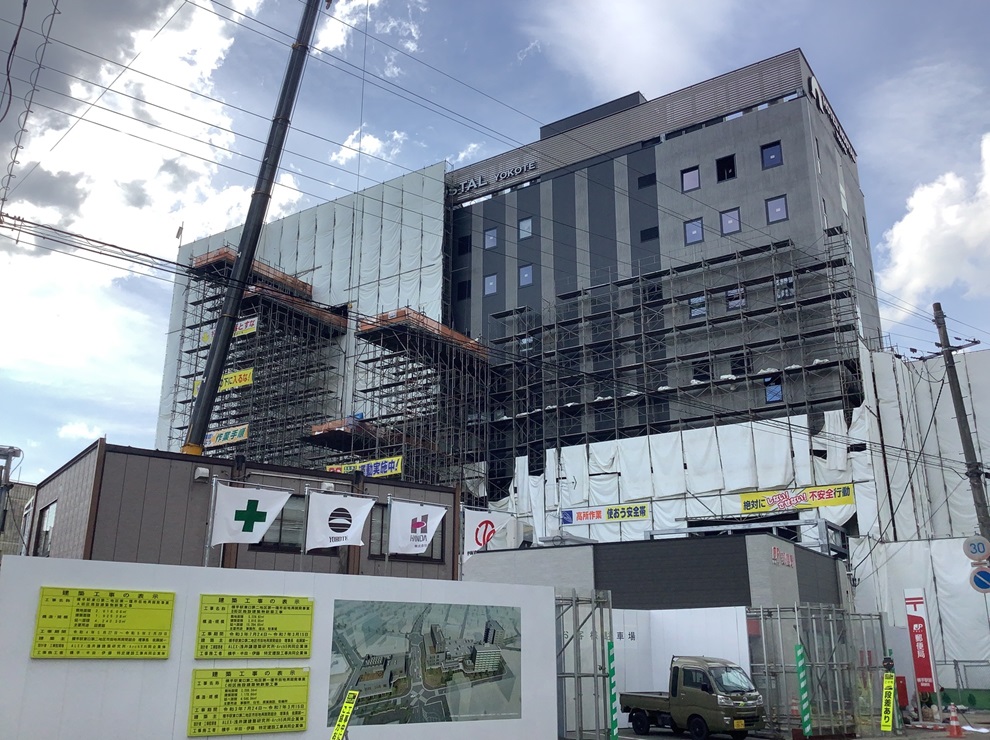

    画像1

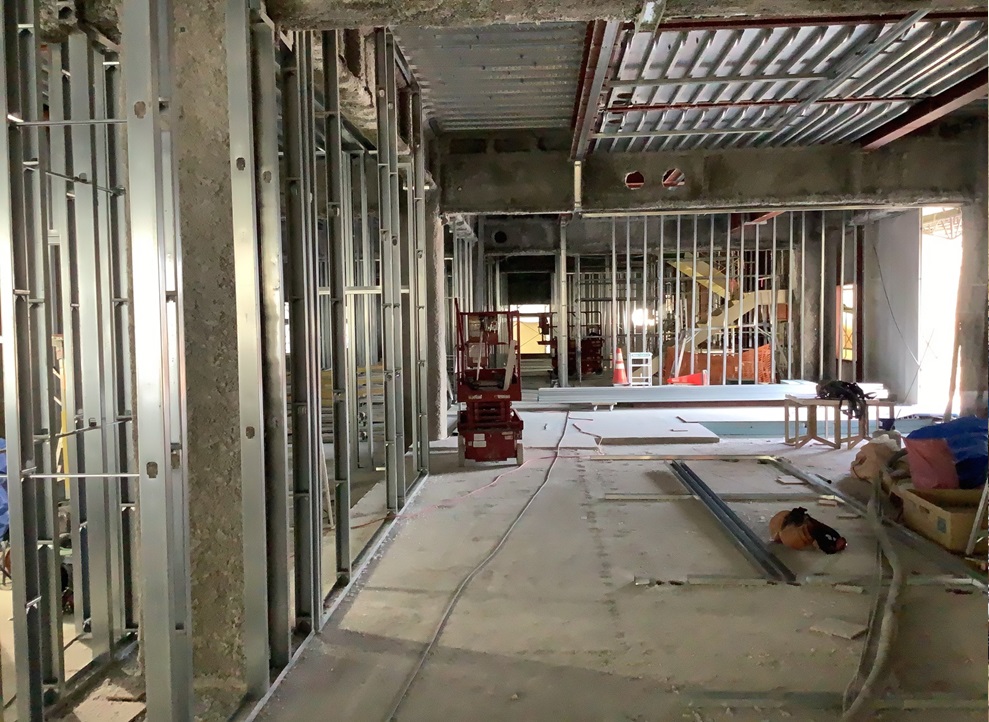

    施工状況

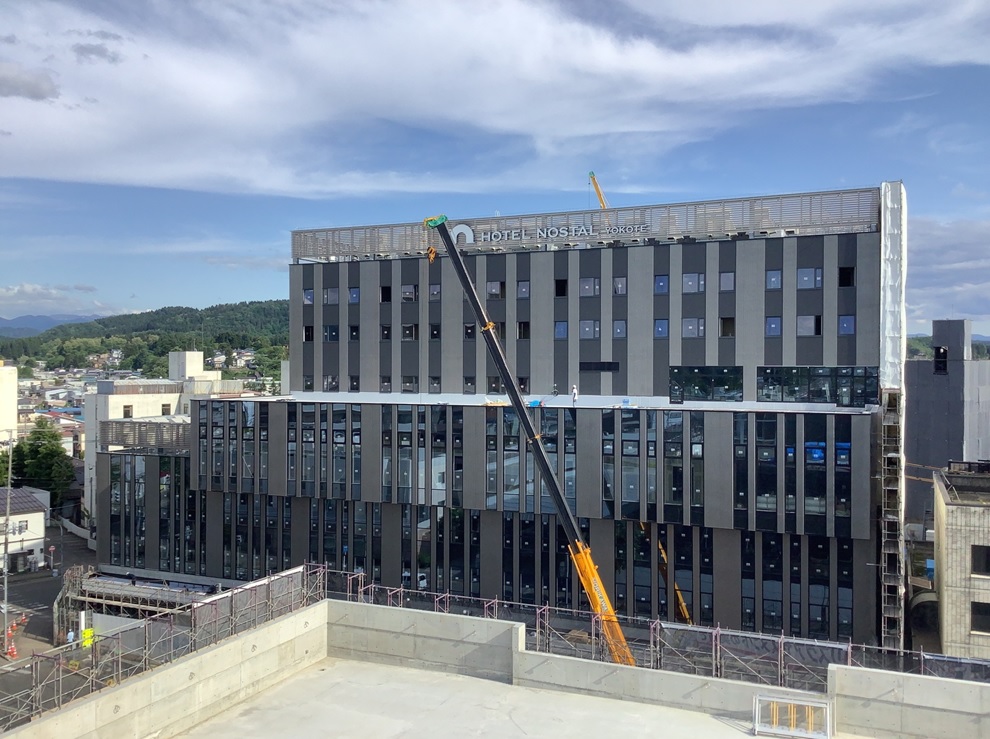

    画像1
    施工状況

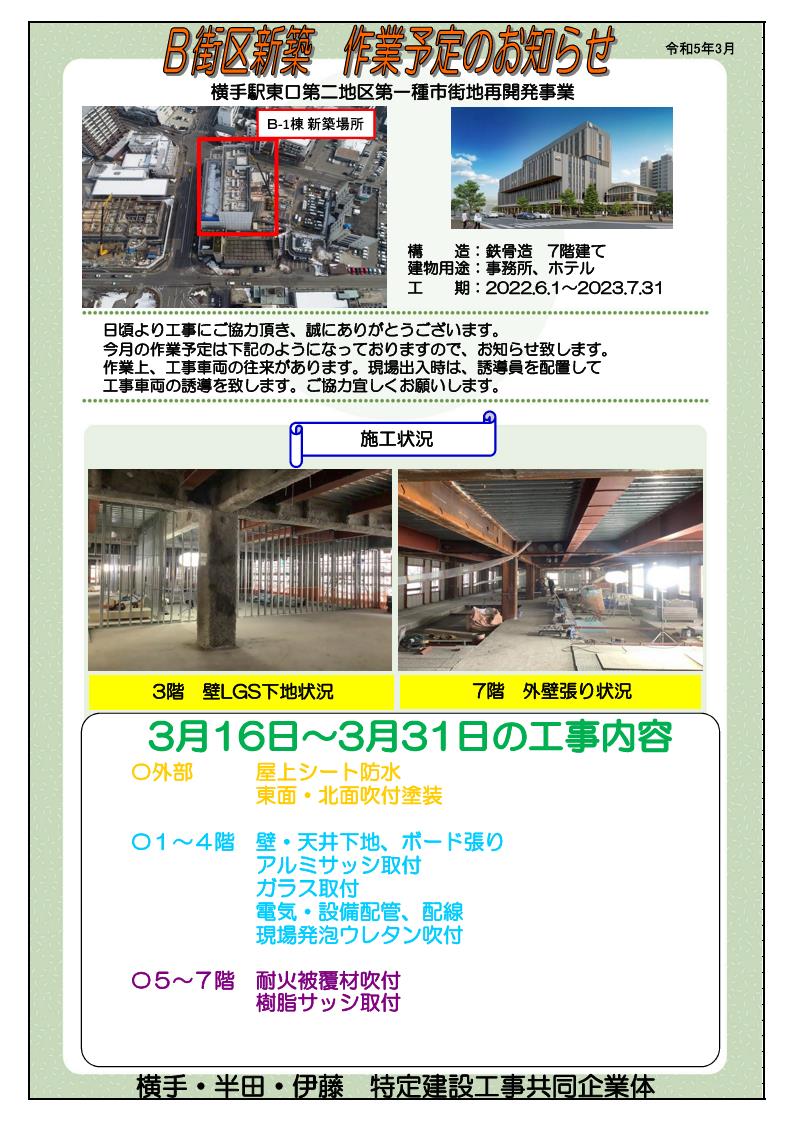

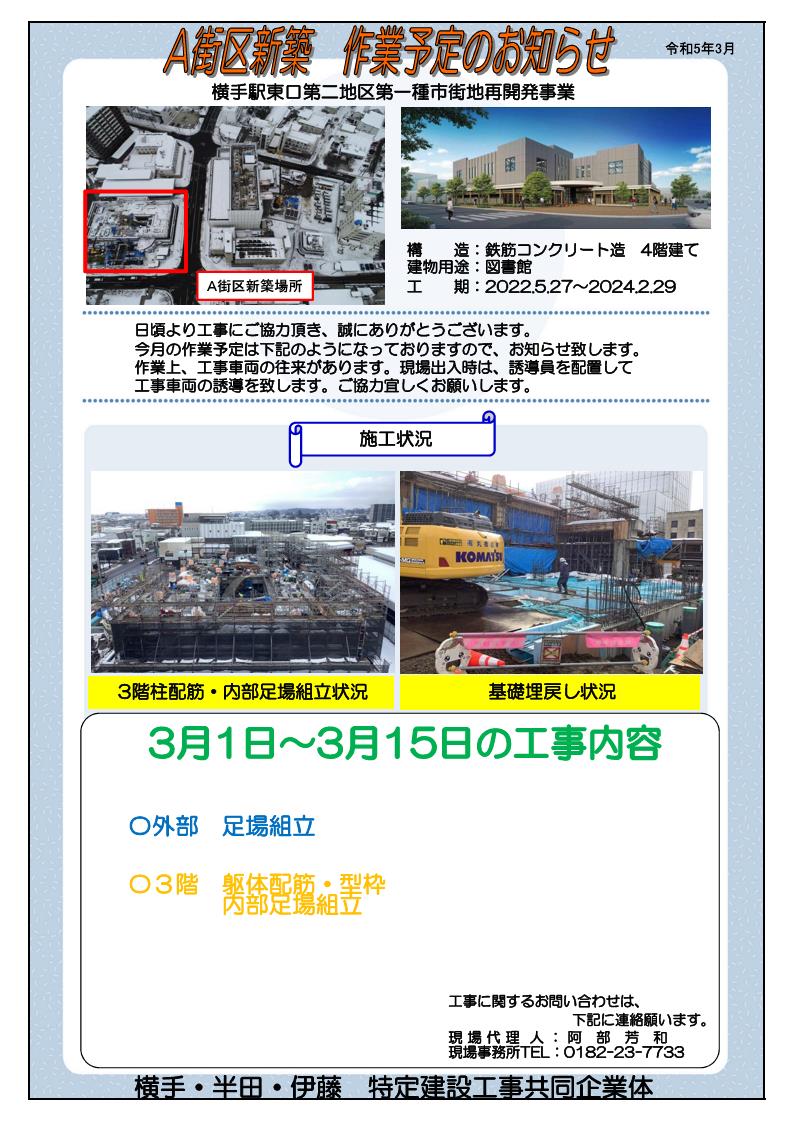

    チラシ

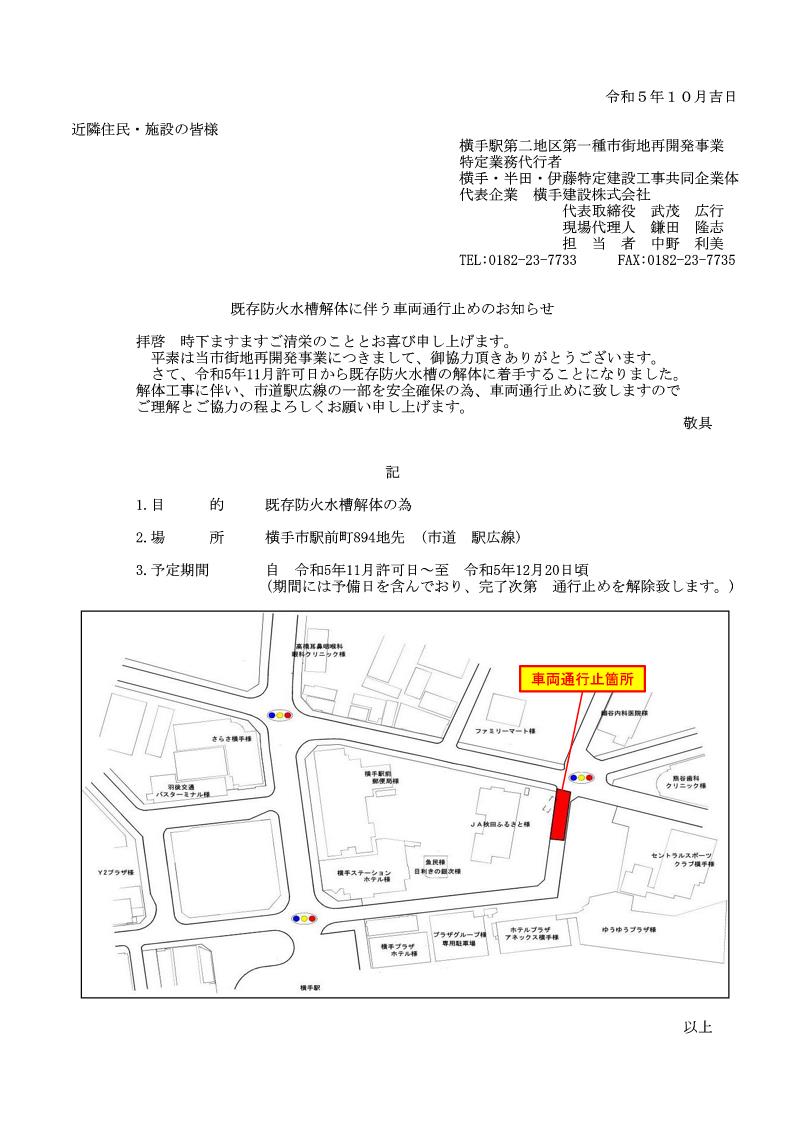

    車両通行止めお知らせ
    チラシ
    工事チラシ

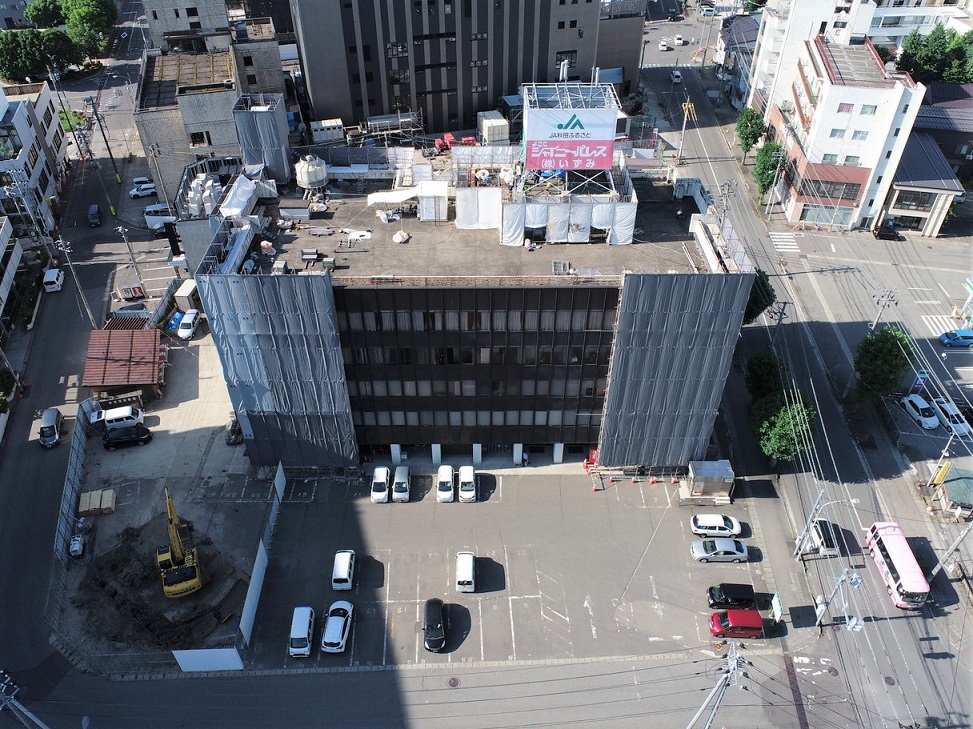

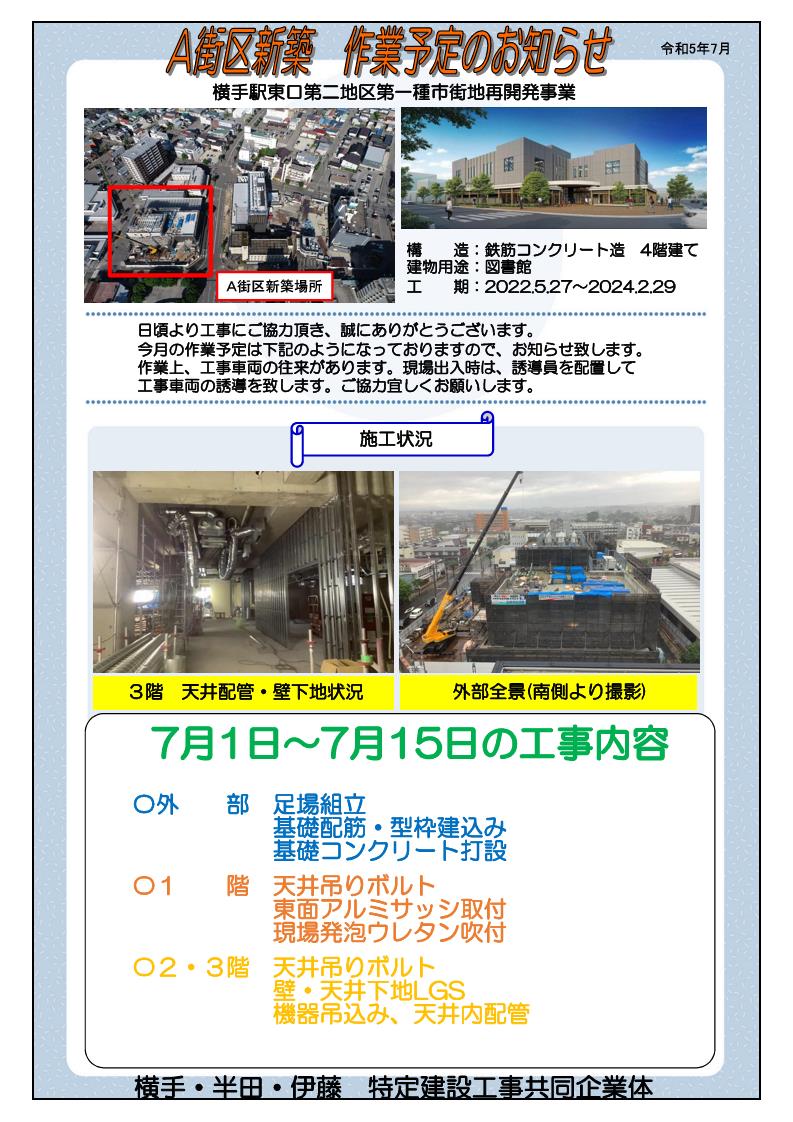

    2023年7月21日現在

    チラシ
    工事チラシ

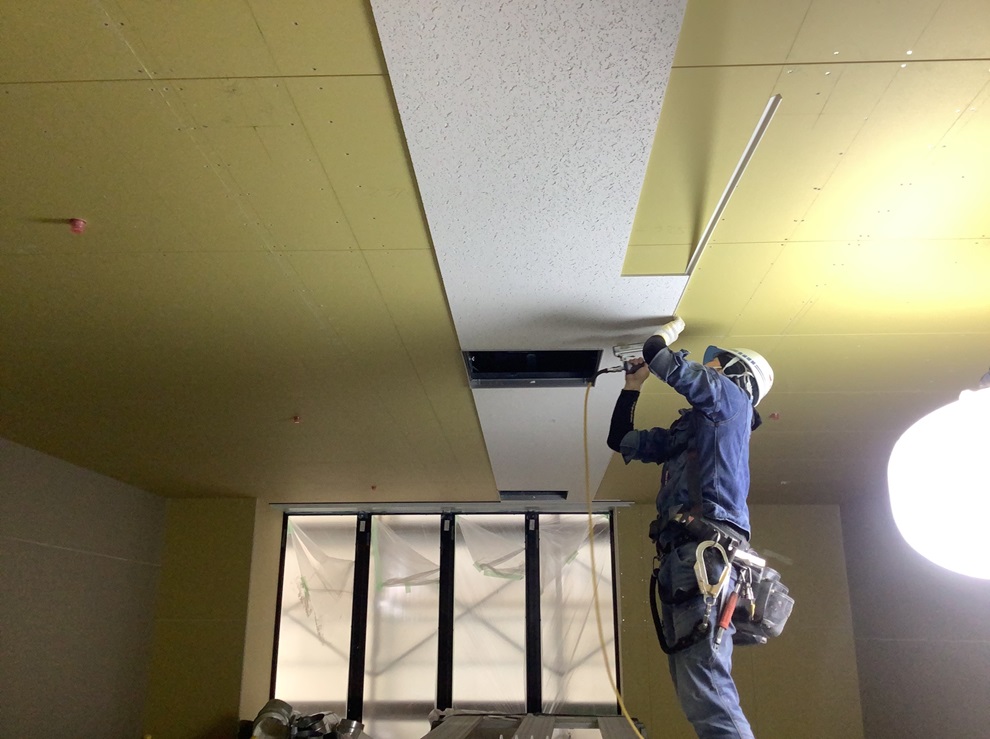

    2023年7月5日現在

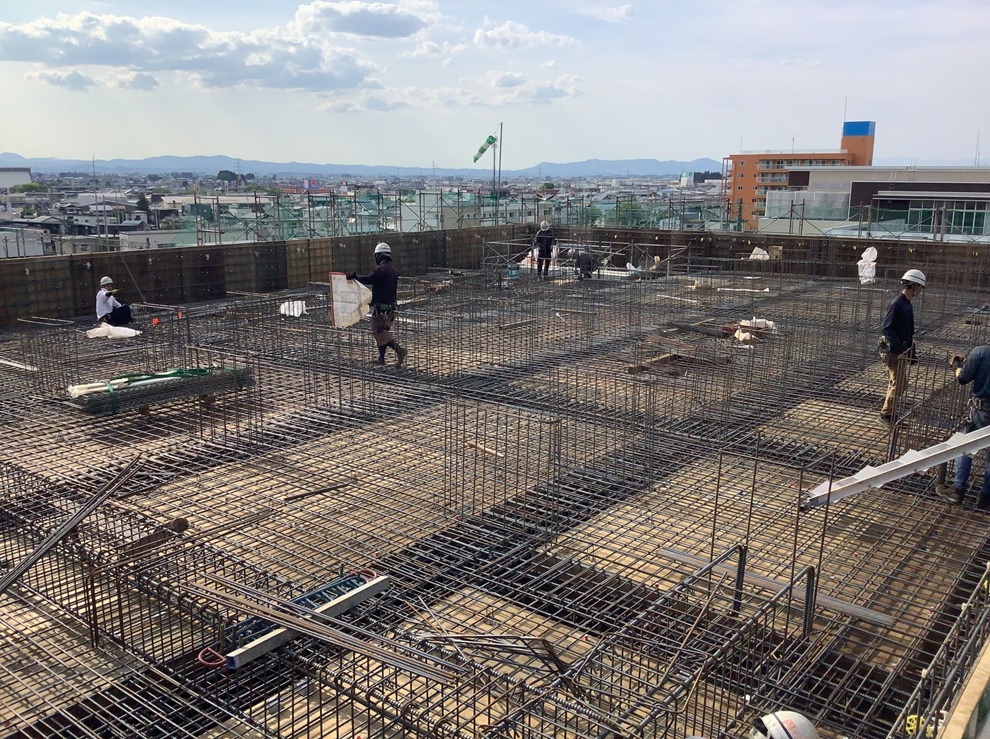

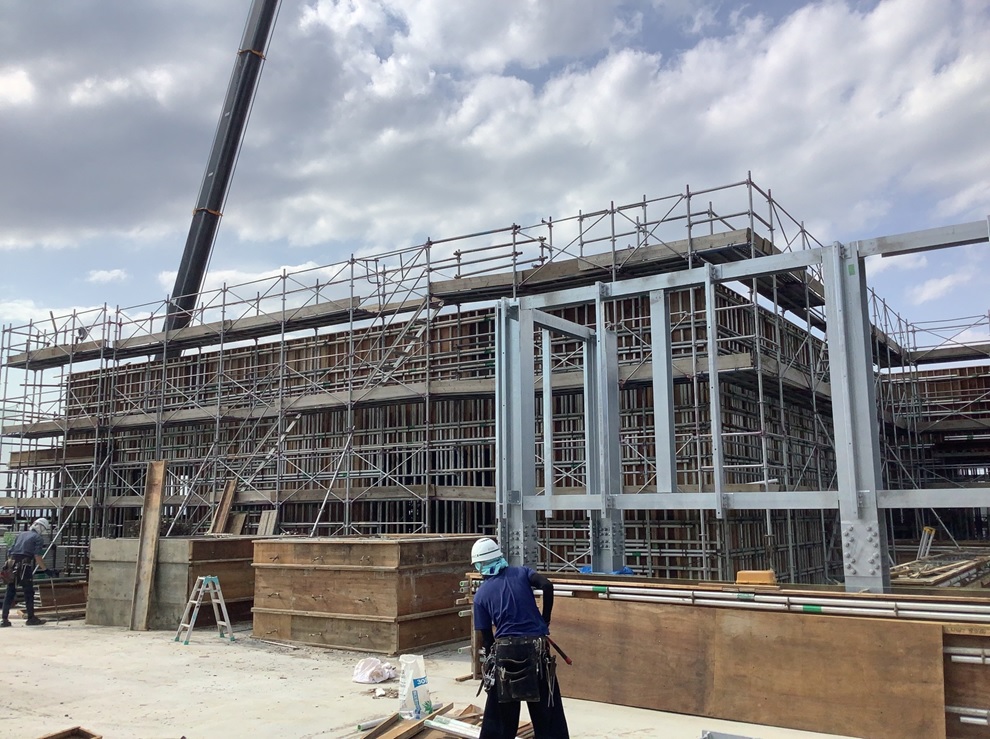

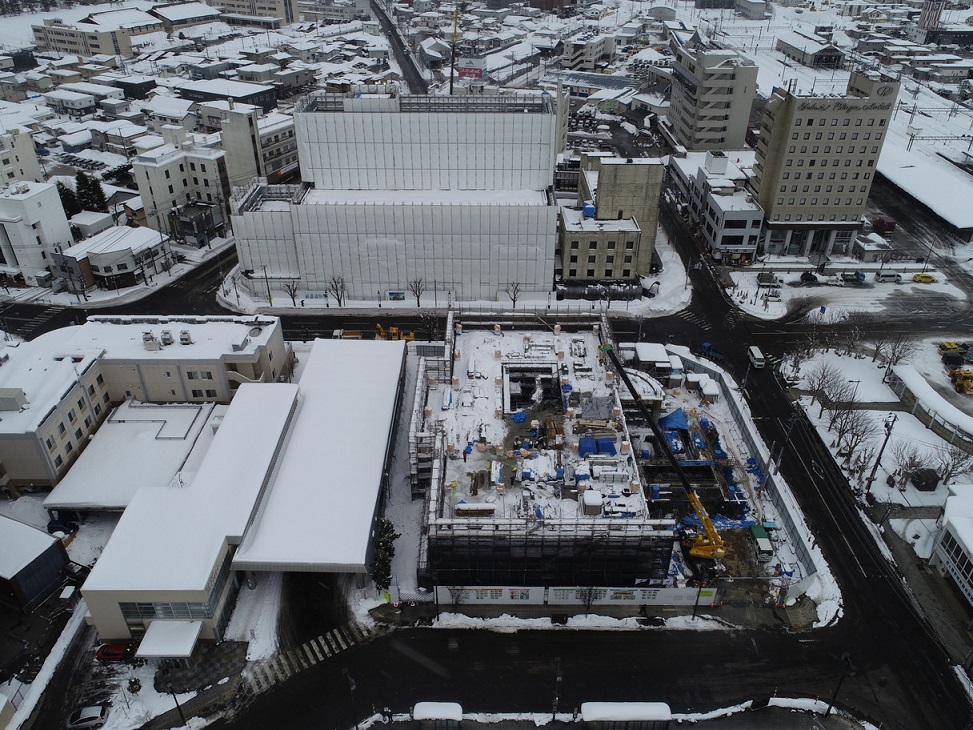

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況

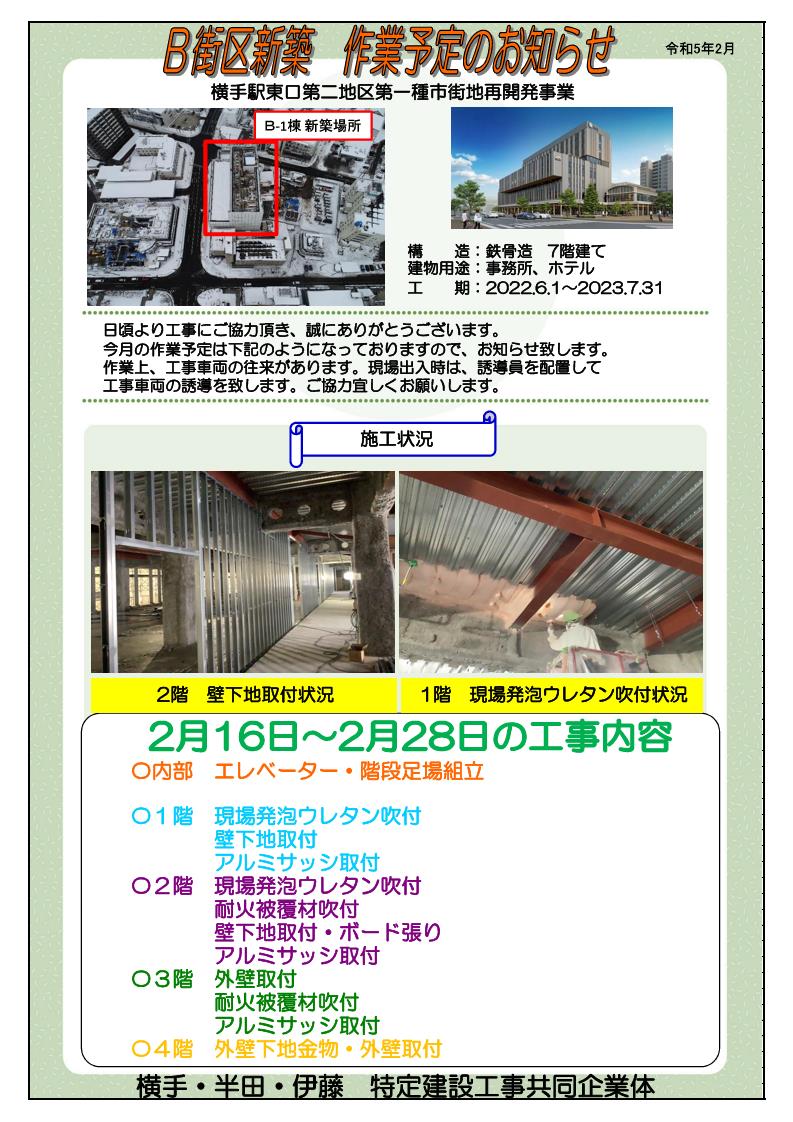

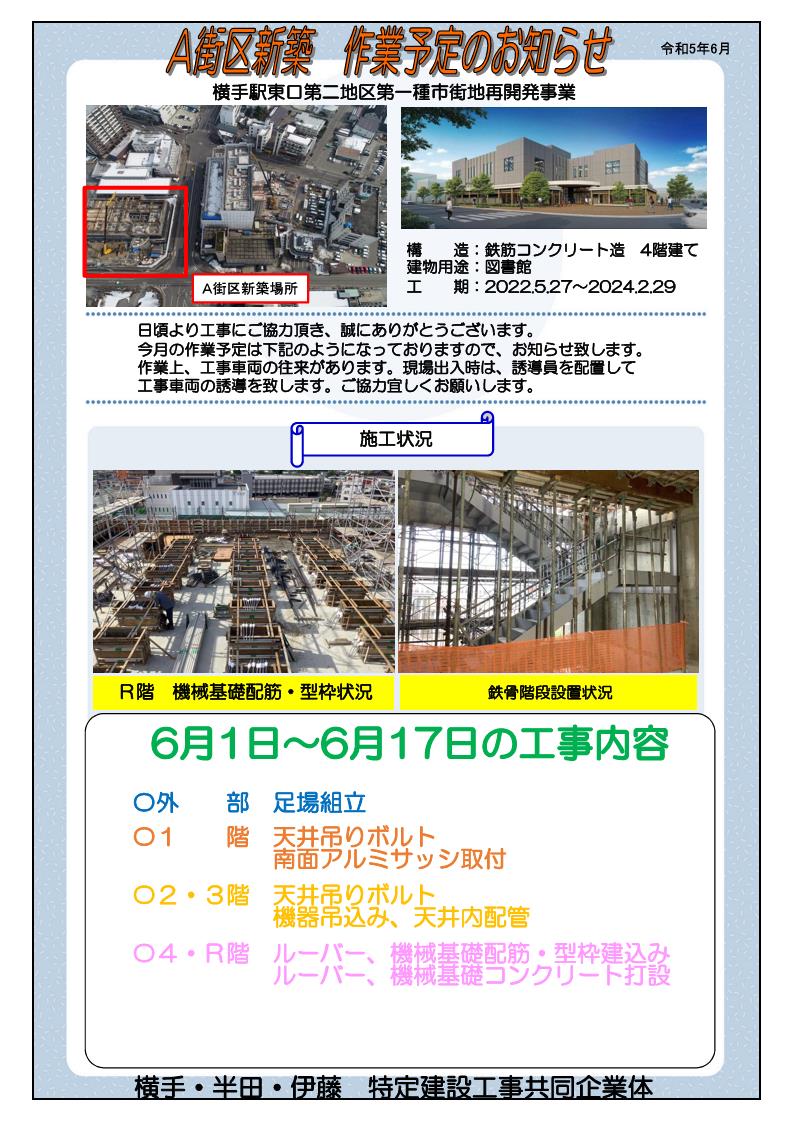

    チラシ
    工事チラシ

    2023年6月23日現在

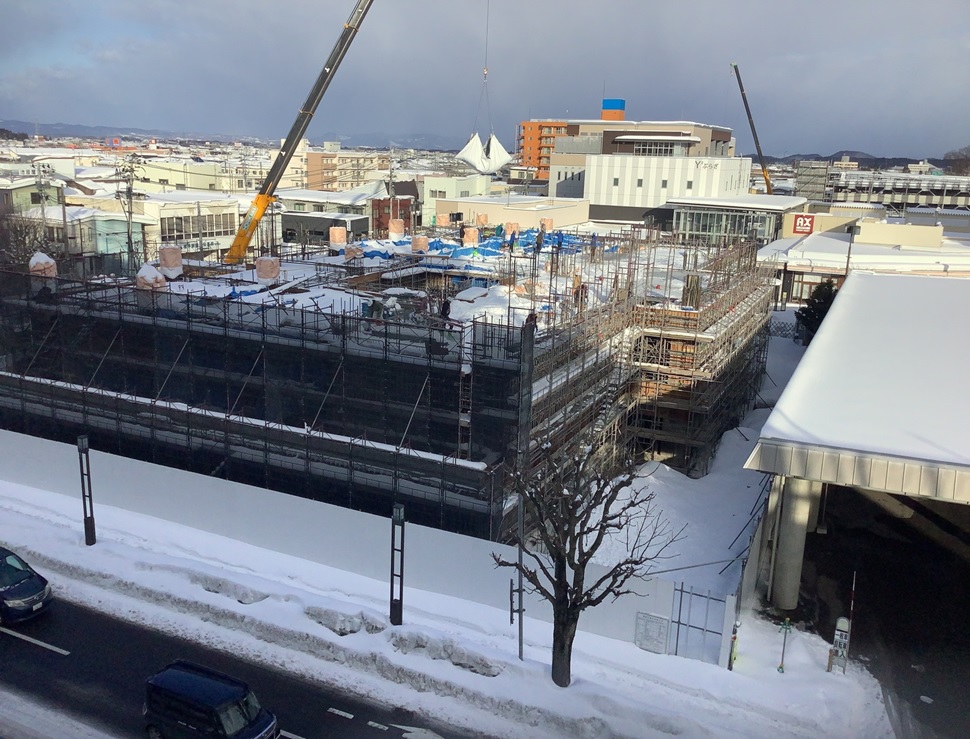

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

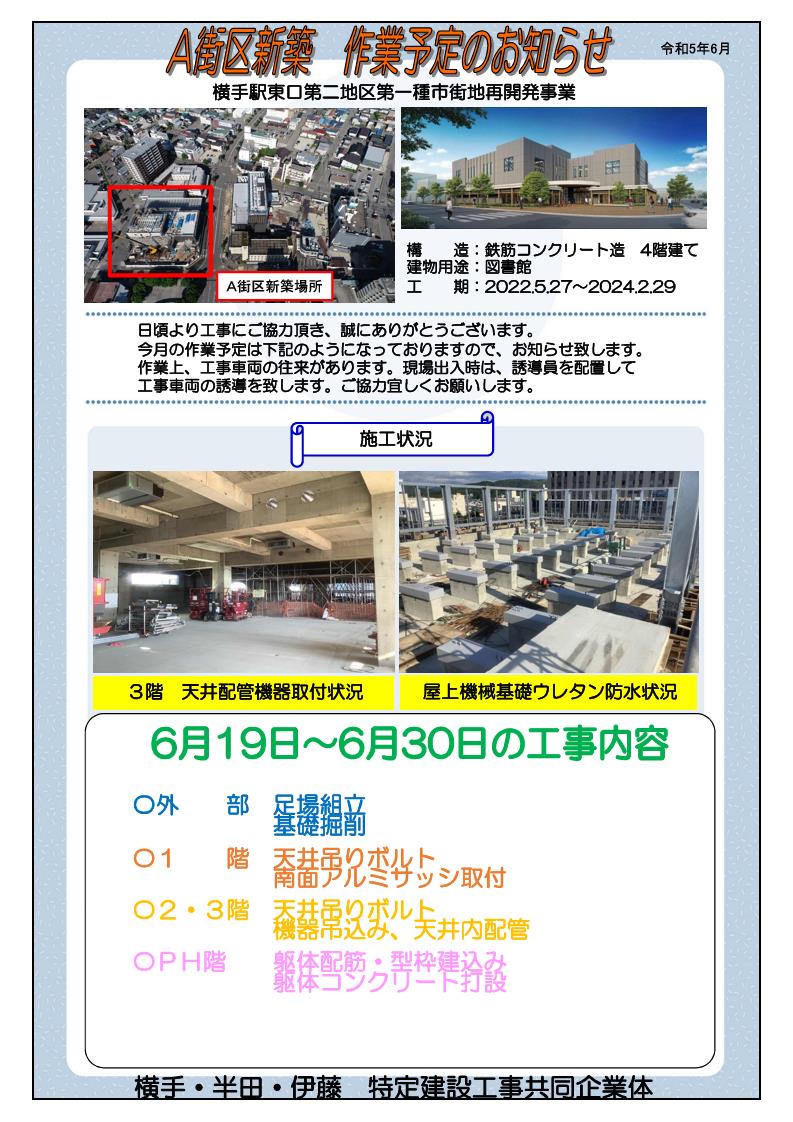

    2023年6月16日現在

    画像1

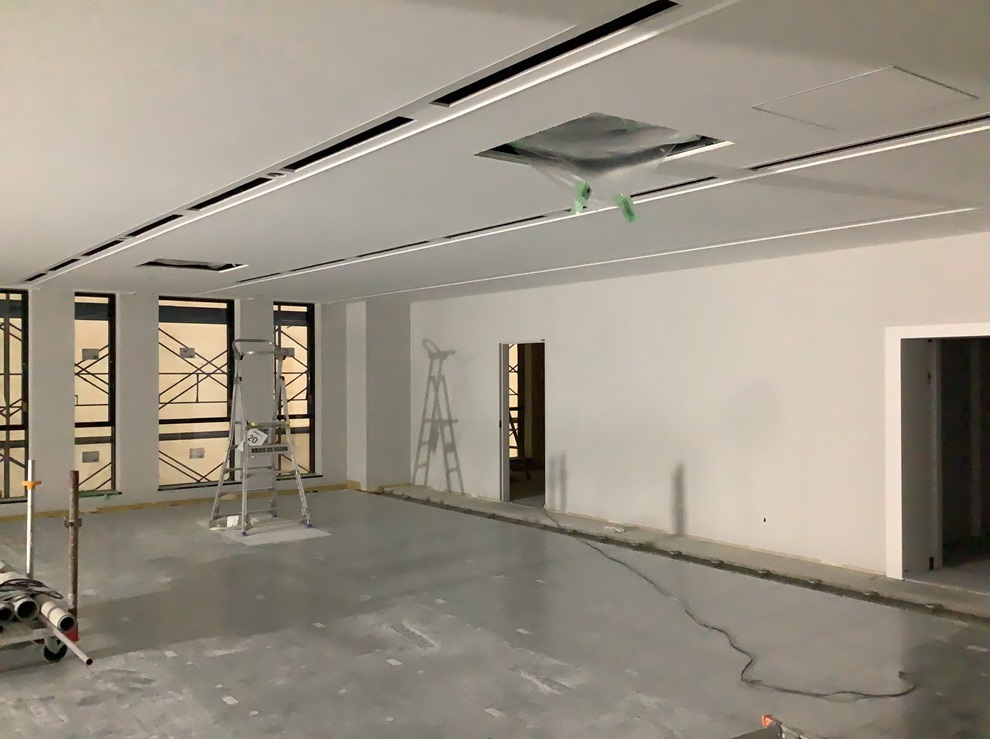

    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

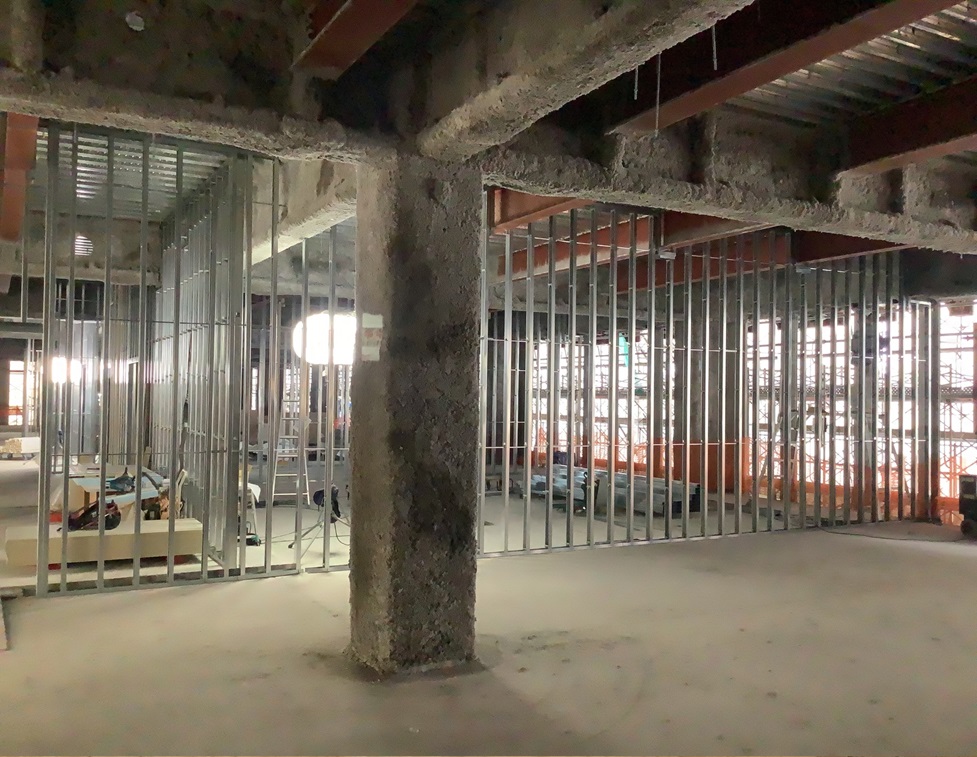

    2023年6月9日現在

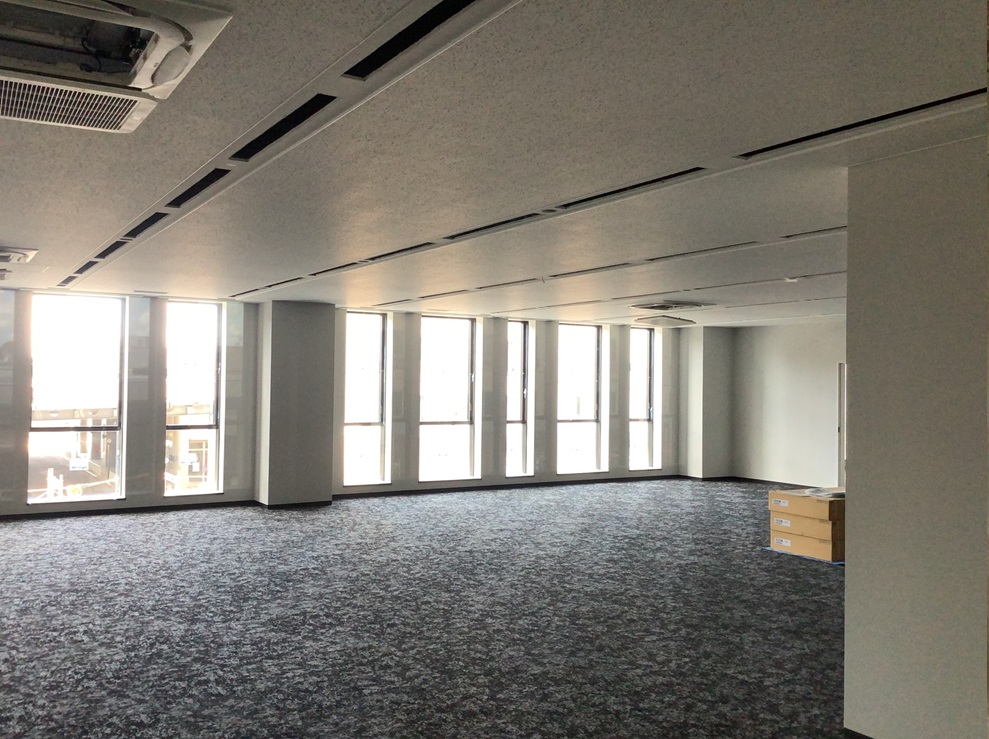

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

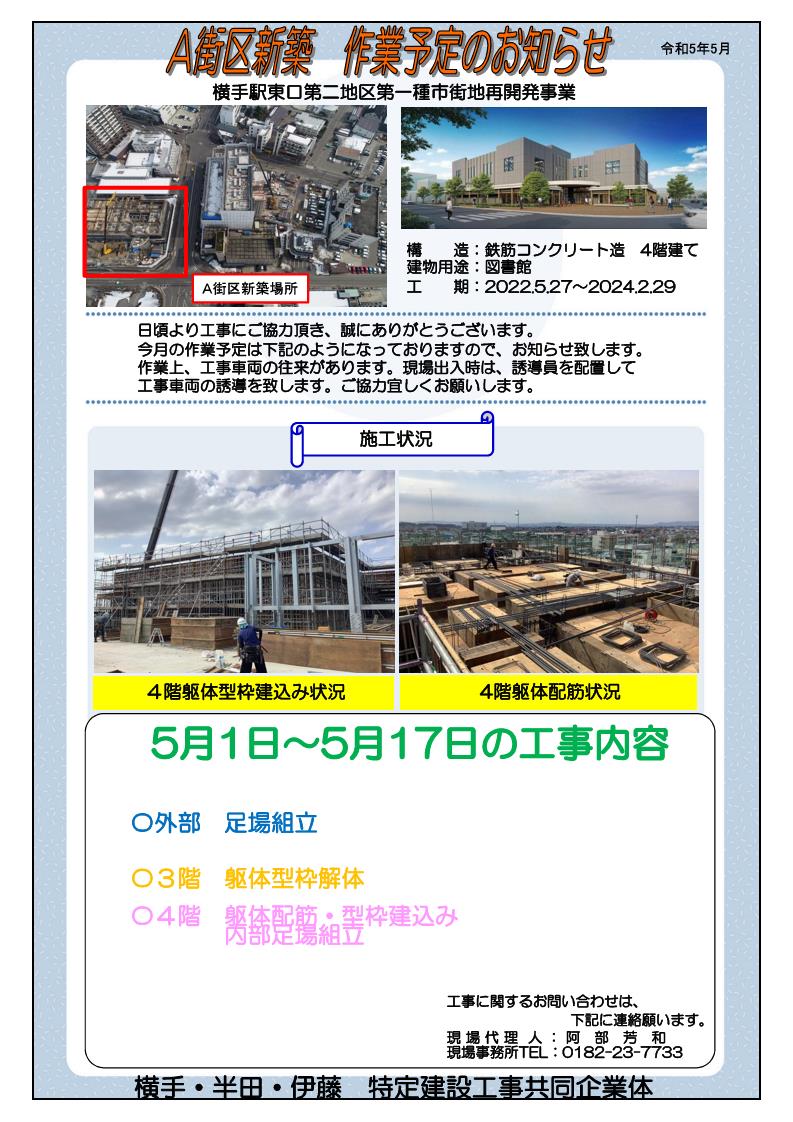

    2023年5月19日現在

    画像1
    施工状況
    画像1
    施工状況

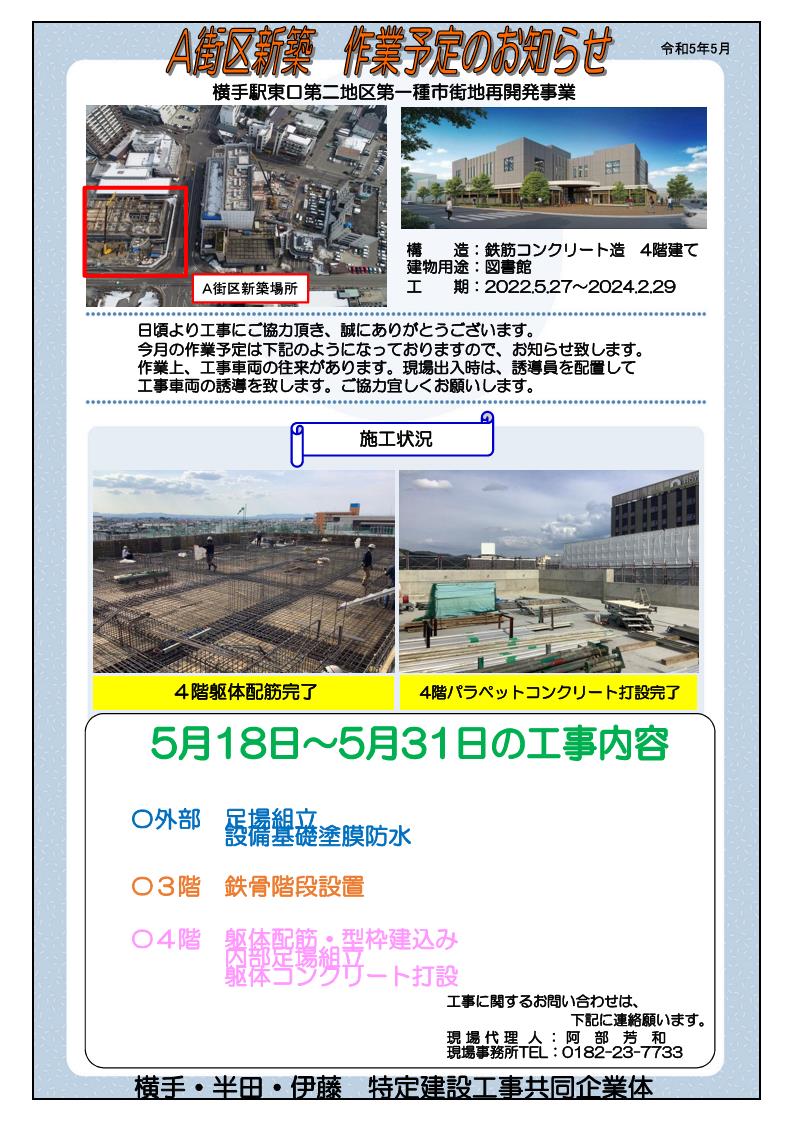

    チラシ
    工事チラシ

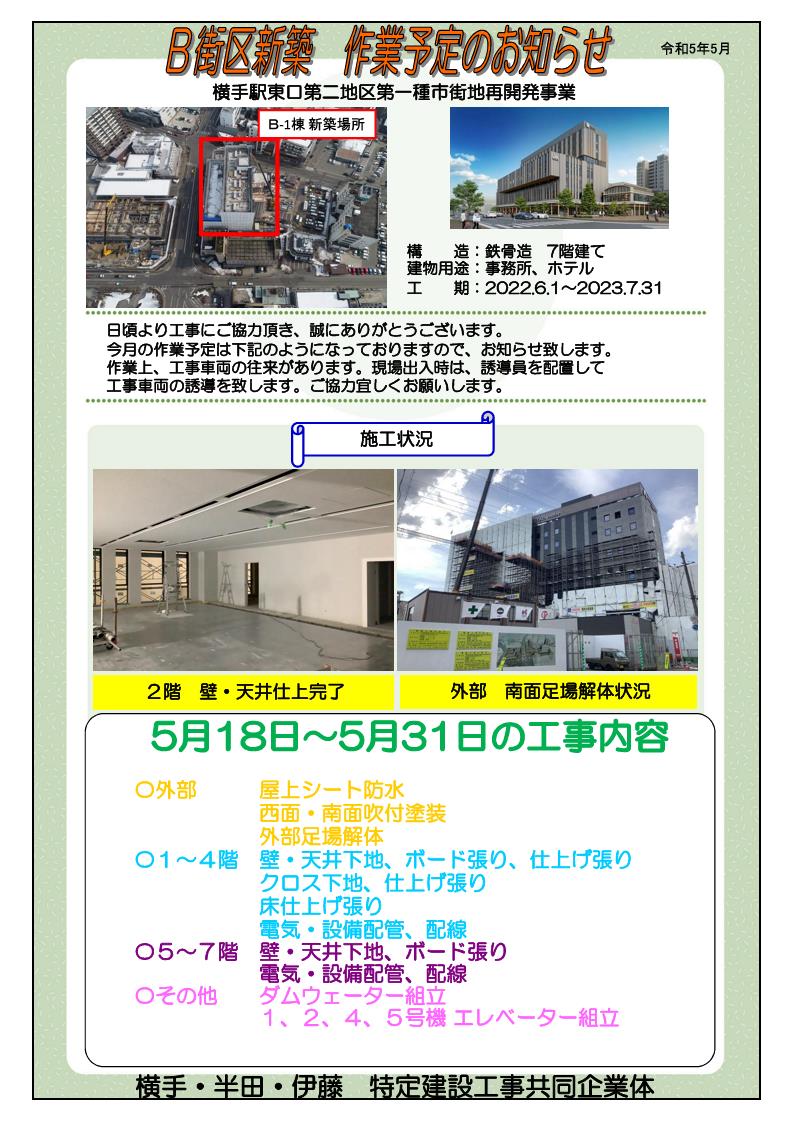

    2023年5月15日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年5月8日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年4月21日現在

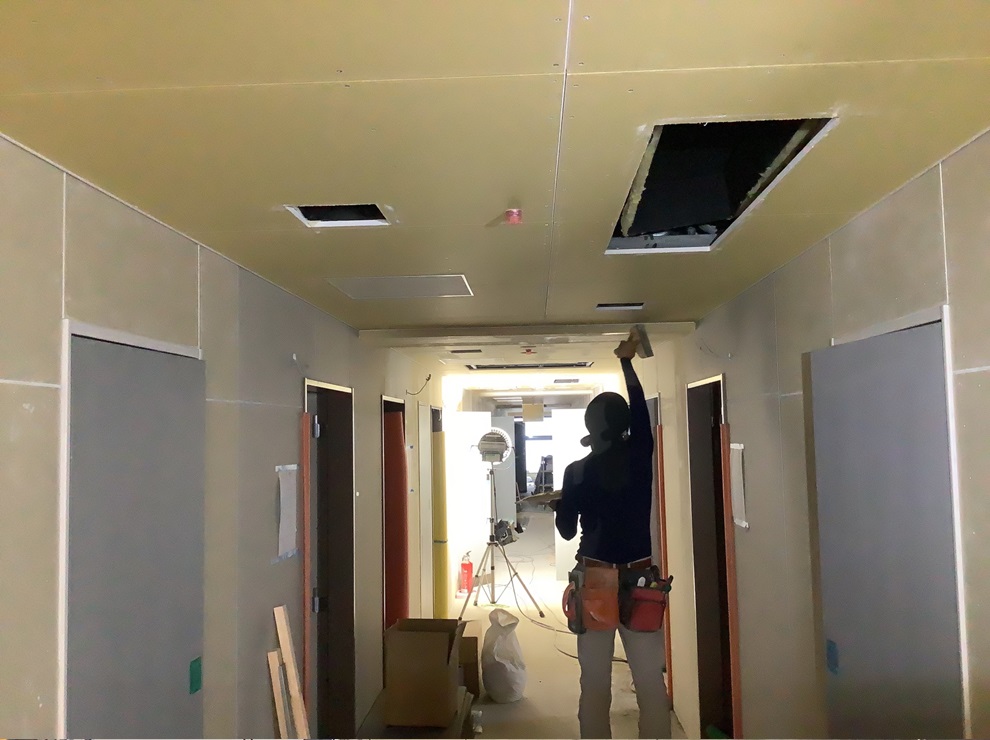

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年4月14日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年4月6日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年3月20日現在

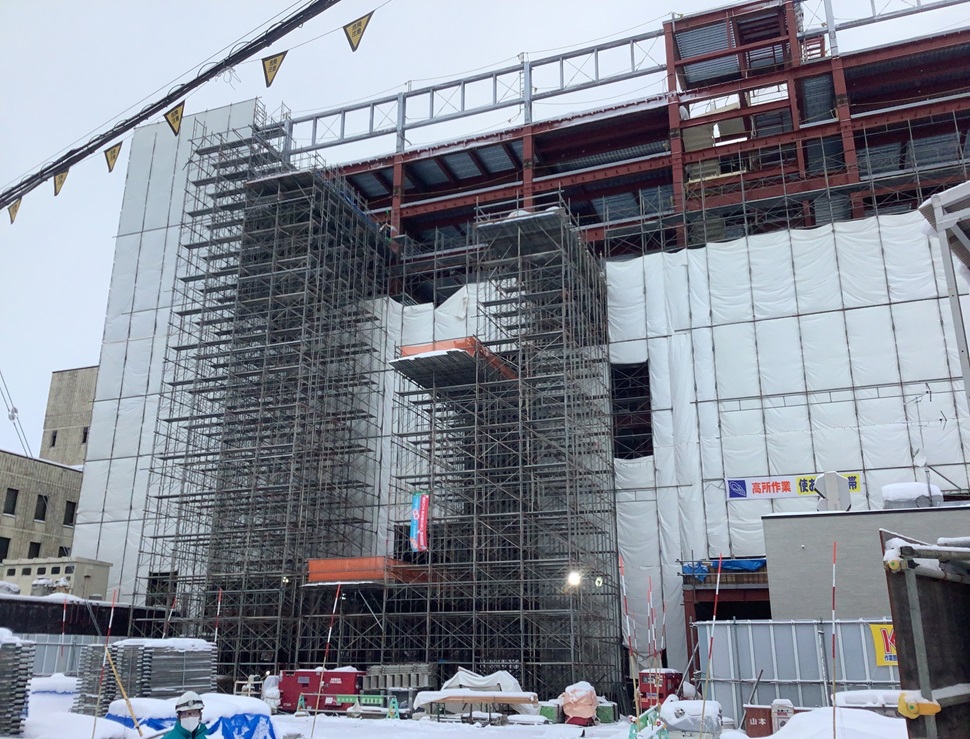

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年3月13日現在

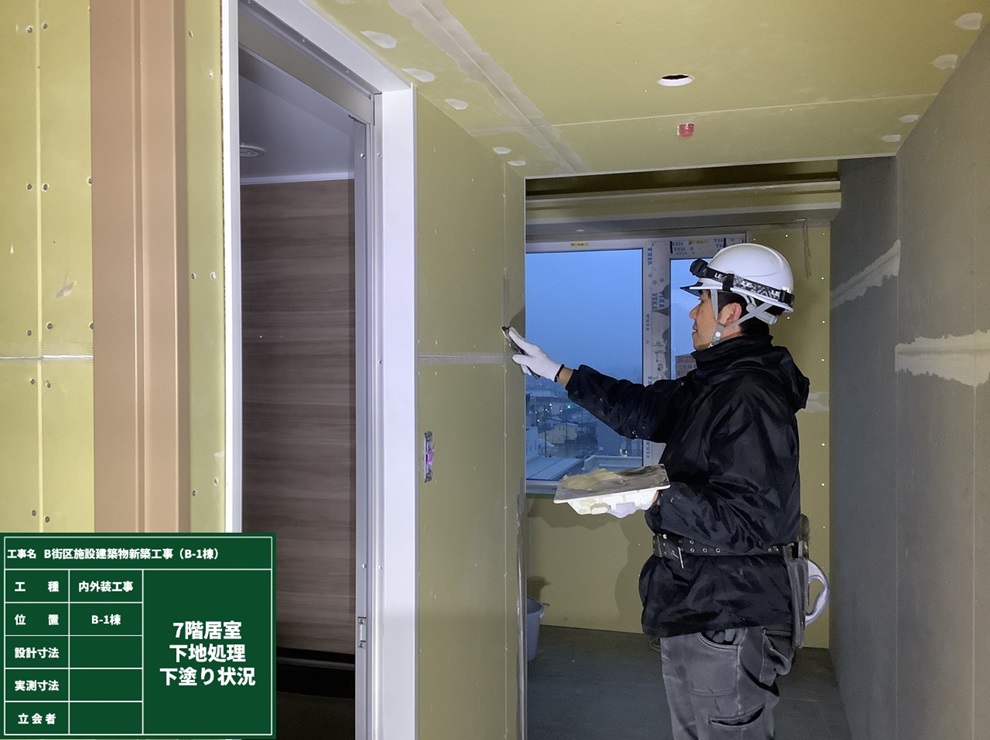

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年3月2日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

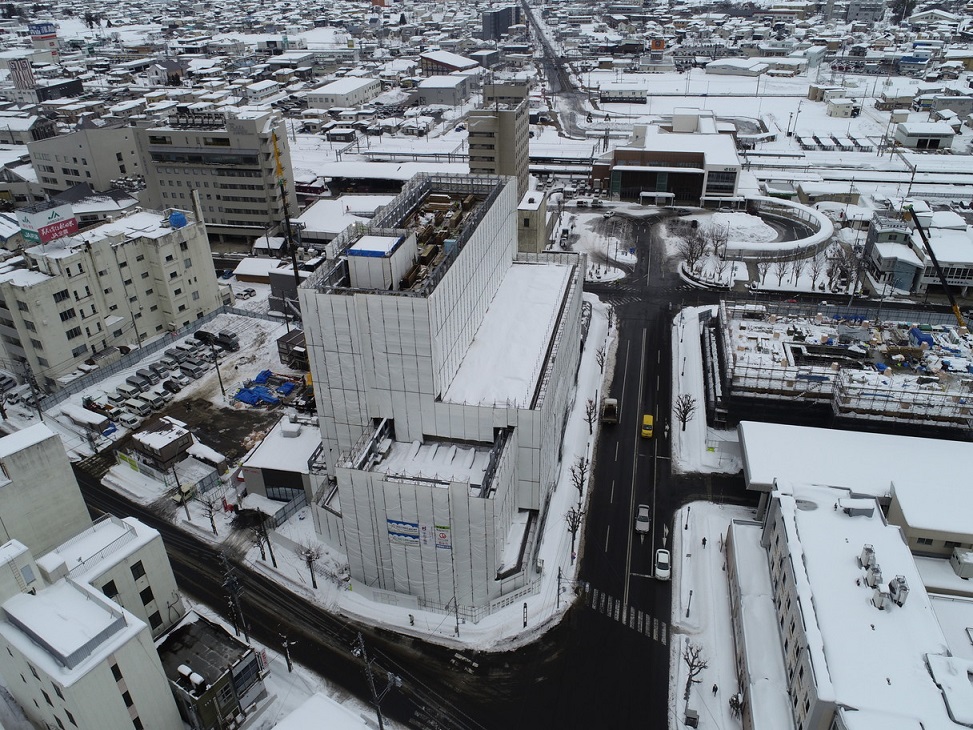

    2023年2月20日現在

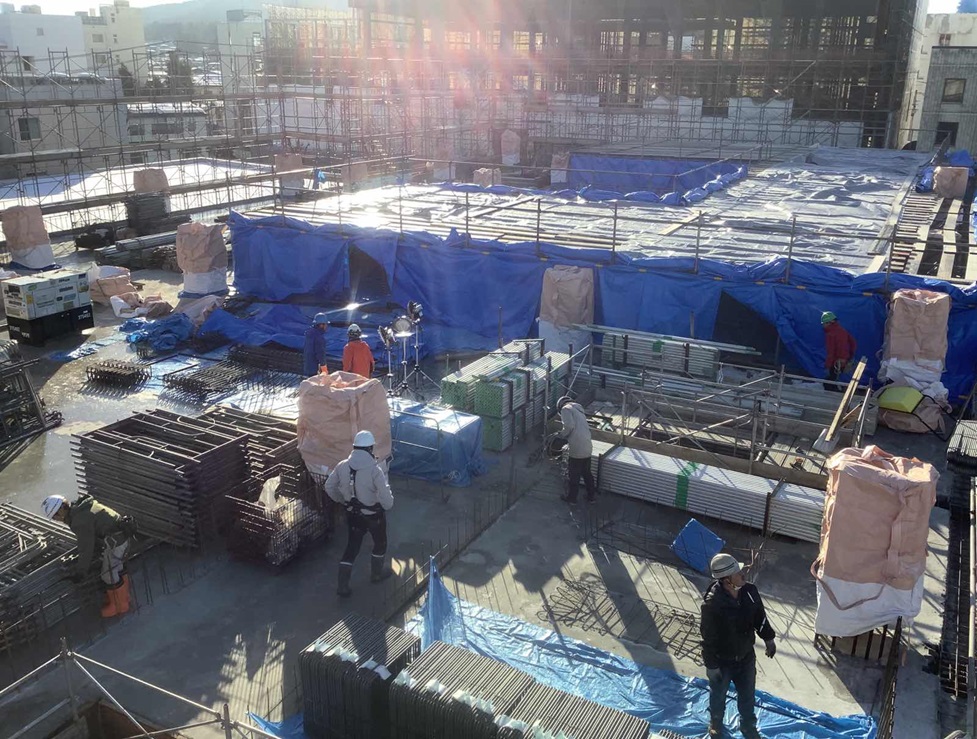

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年2月13日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年2月1日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

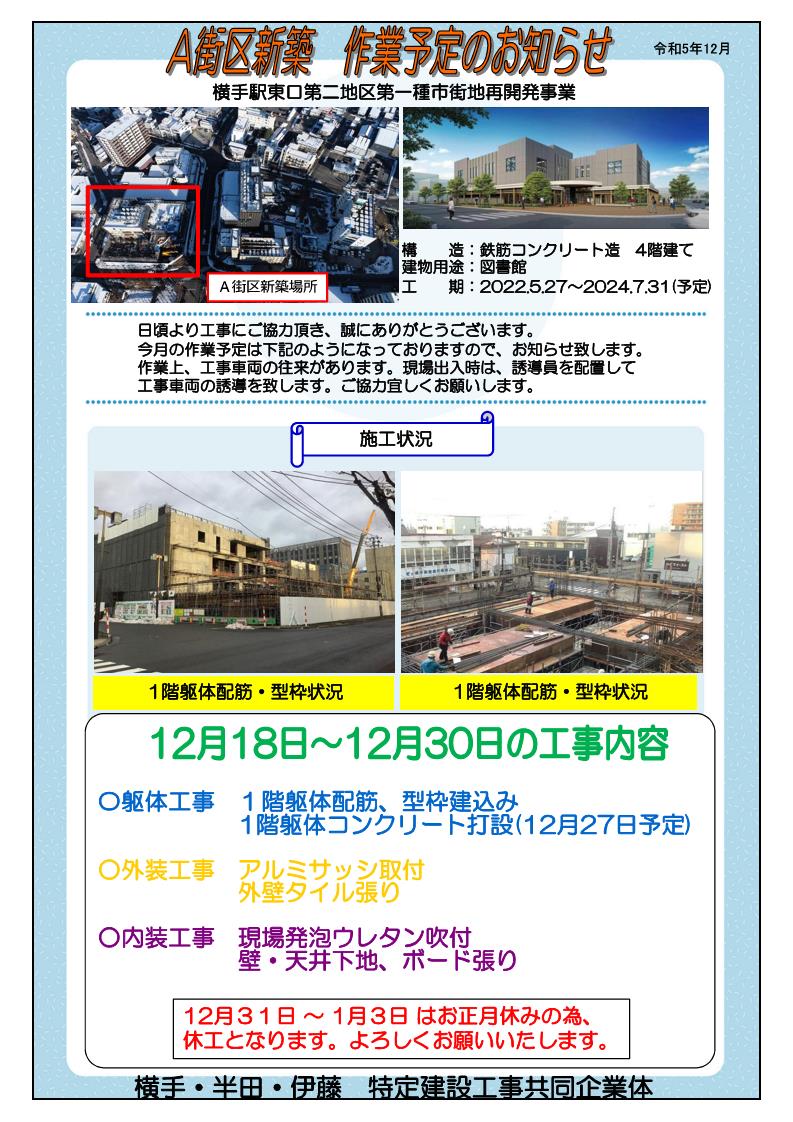

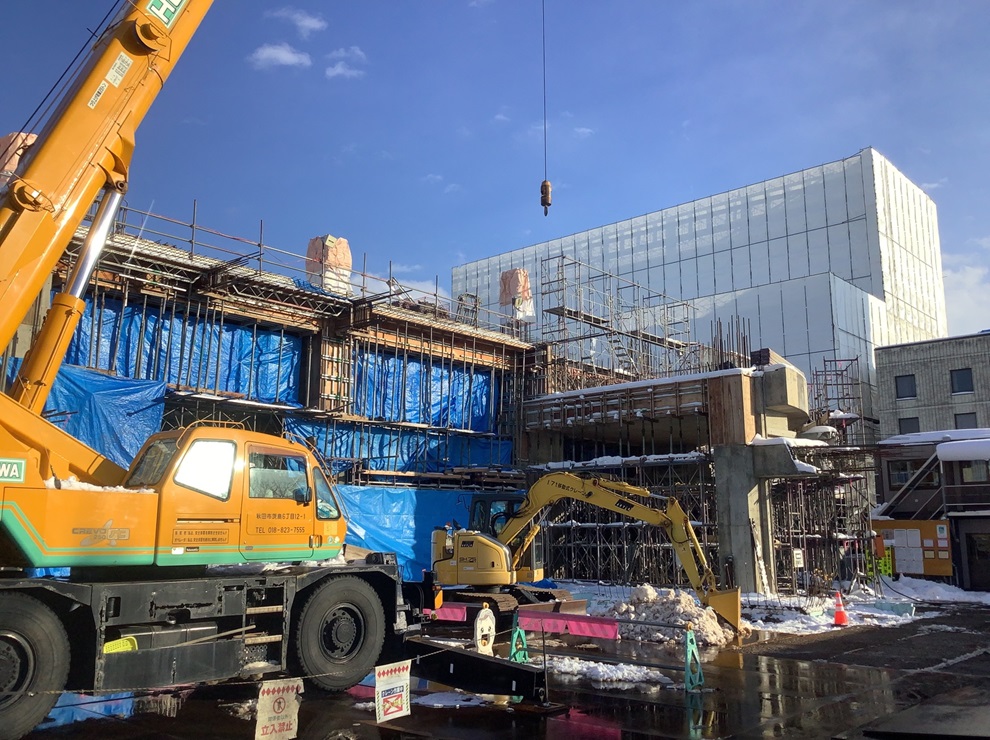

    2023年1月23日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

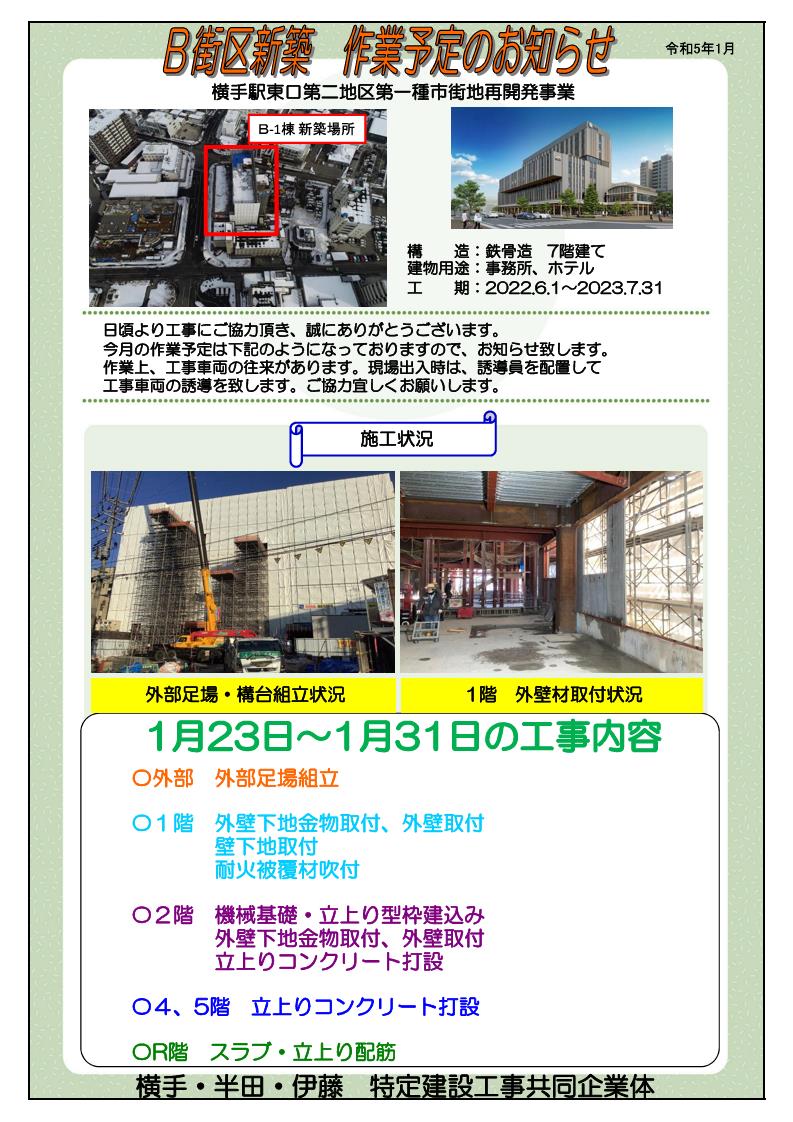

    2023年1月16日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

    2023年1月10日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    補足情報
    2023年12月18日更新
  • 当企業体および弊社では、第三者調査の結果報告を受けて、再発防止策を策定し令和5年11月2日より実施しております。
  • 「第三者調査に基づく再発防止策(企業体)(PDF)」および「第三者調査に基づく再発防止策(横手建設)(PDF)」をご覧ください。
  • 信頼回復のために、企業体および社員一丸となって再発防止策を推進してまいります。
  • 改めて、皆様のご理解を賜りますよう、よろしくお願い申し上げます。
  • 2023年11月8日更新
  • 第三者調査の結果報告を受けて、弊社HP内に「協力業者の方も含めた相談窓口」を設置いたしました。
  • 詳細は「相談窓口の設置について(PDF)」をご覧ください。
  • なお、通常のお問い合わせに関しては、これまで通りこちらよりお問い合わせくださいますよう、お願い申し上げます。
  • 2023年10月12日更新
  • 原因究明と再発防止等に関する第三者調査が終了し、10月11日(水)再開発組合様の理事会において、調査結果が報告されました。
  • 詳細は「原因究明と再発防止等に関する第三者調査の結果報告について(PDF)」をご覧ください。
  • この調査結果報告書においてご指摘頂いた事項を真摯に受け止めるとともに、再発防止と信頼回復に向けて全力で取り組んでまいります。
  • 改めて、皆様のご理解を賜りますよう、よろしくお願い申し上げます。
  • 2023年9月22日更新
  • A街区(旧ユニオンビル跡地)につきまして、再開発組合様の理事会において、工事再開の承認を頂きました。
  • 令和5年9月25日(月)より、A街区(旧ユニオンビル跡地)の現場作業を再開いたします。
  • 詳細は「現場作業再開のお知らせ(PDF)」をご覧ください。
  • 2023年9月11日更新
  • 9月6日(水)、再開発組合様の理事会において、B-1棟の改修工事の方針が決定いたしました。
  • また、原因究明と再発防止等に関する第三者調査を、8月29日(火)より開始いたしました。
  • 詳細は「B-1棟の改修工事の方針と第三者調査について(PDF)」をご覧ください。
  • 再開発組合員の皆様より、様々な貴重なご意見を頂戴いたしました。引き続き誠意をもって対応してまいります。
  • 2023年8月10日更新
  • 8月9日(水)、再開発組合様の理事会において、設計監理者様による検証結果の報告が行われました。
  • 引き続き、再開発組合様、一般業務代行者様、横手市、関係機関等と協議を進めながら、真摯に対応してまいります。
  • また、今回の事態を重く受け止め、役員報酬の減額をいたします。詳細は「役員報酬の減額について(PDF)」をご覧ください。
  • 2023年7月26日更新
  • 7月25日(火)、再開発組合員の皆様を対象に「B-1棟工事に係る調査報告会」が開催されました。
  • 設計監理者様による調査結果の途中報告が行われました。引き続き、現地調査及び第三者機関による調査を実施いたします。
  • 再開発組合員の皆様より、様々な貴重なご意見を頂戴いたしました。真摯に対応してまいります。
  • 2023年7月21日更新
  • 7月18日(火)より、設計監理者様のご指示によりB-1棟の安全性等の確認調査を開始しました。第三者機関による調査も含め、実施いたします。
  • 皆様より、たくさんの激励のお言葉を頂戴しております。今後社員一同信頼回復に全力で取り組んでまいります。
  • 2023年7月13日更新
  • 現在、B-1棟の安全性の確認作業中のため、工事を一時中断しております。皆様には多大なるご迷惑とご心配をお掛けし、大変申し訳ございません。心よりお詫び申し上げます。
  • 調査の進捗状況等につきましては、随時ホームページ上でお知らせいたします。次回の情報更新まで、今しばらくお待ちくださいますようお願い申し上げます。
  • 皆様より、たくさんの貴重なご意見を頂戴しております。皆様のご意見を真摯に受け止め、全力で改善に努めてまいります。
