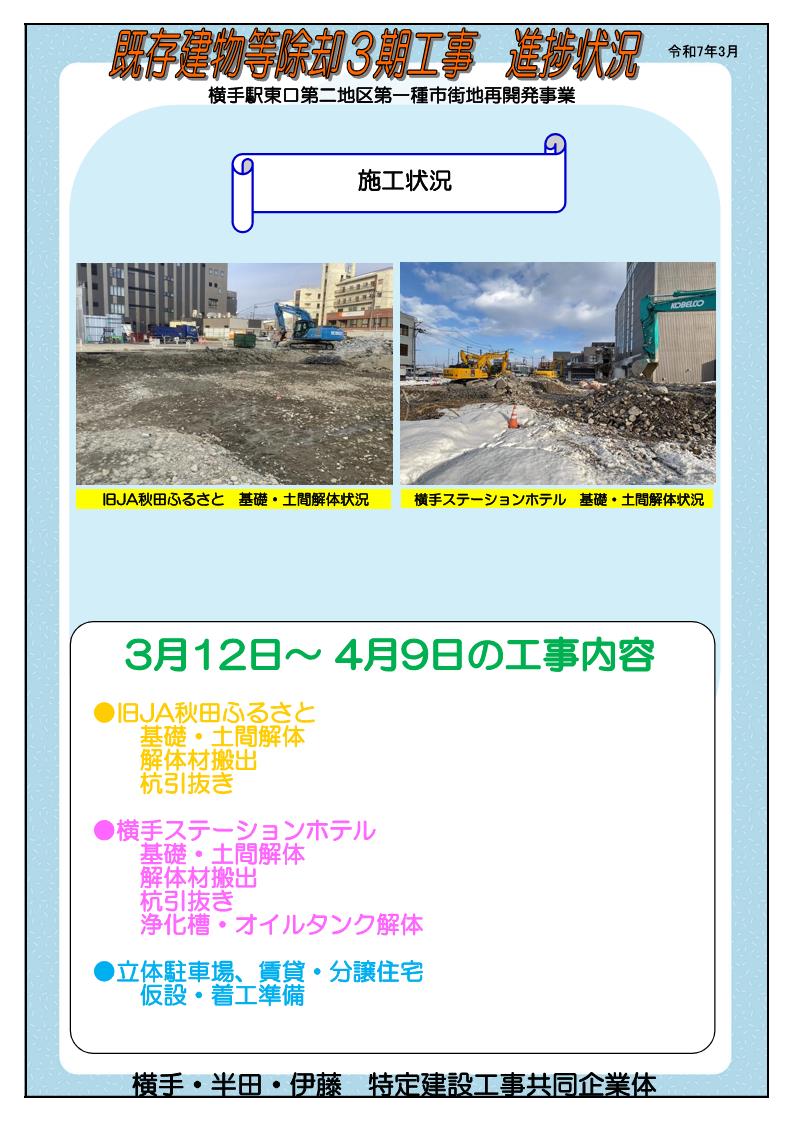

横手駅東口第二地区第一種市街地再開発事業

工事情報
  • 発注者:横手駅東口第二地区市街地再開発組合
  • 工期:2021年3月26日~2027年3月31日(予定)
  • 場所:秋田県横手市駅前町 地内
  • 横手建設・半田工務店・伊藤建設工業の3社による共同企業体工事です。
  • 工事の施工履歴
  • 施工状況の詳細につきましては「工事チラシ」をご覧ください。

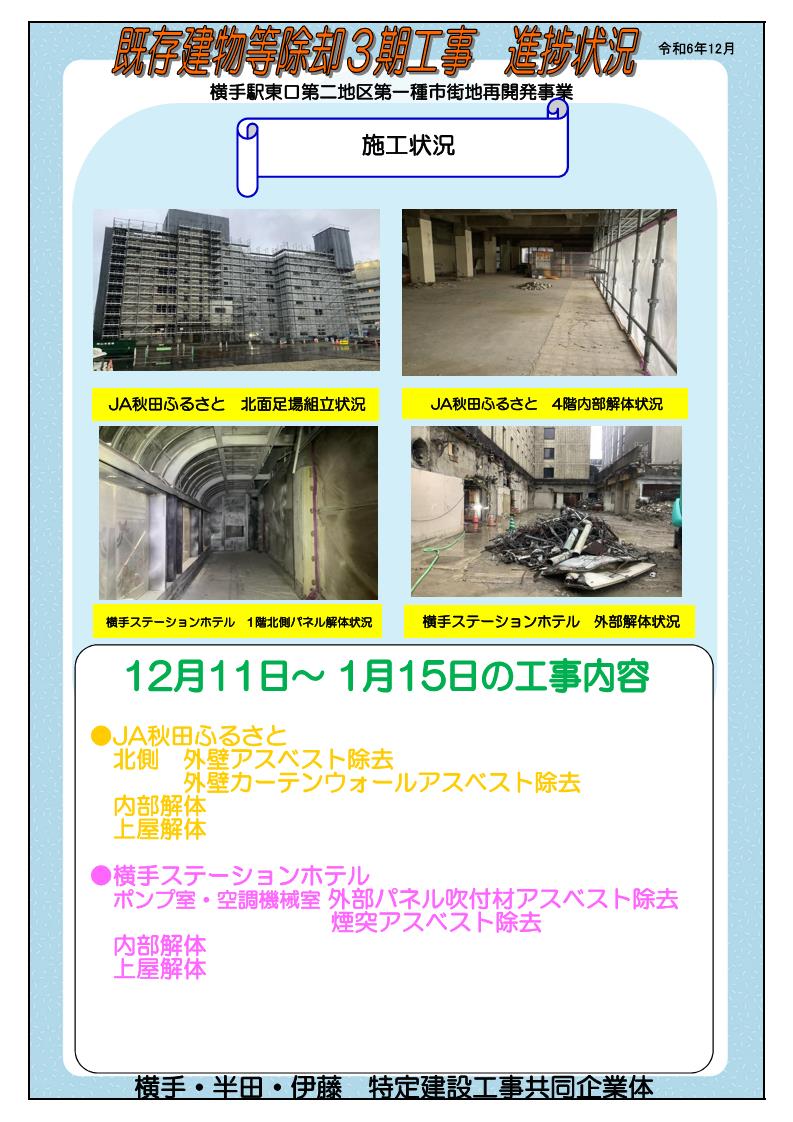

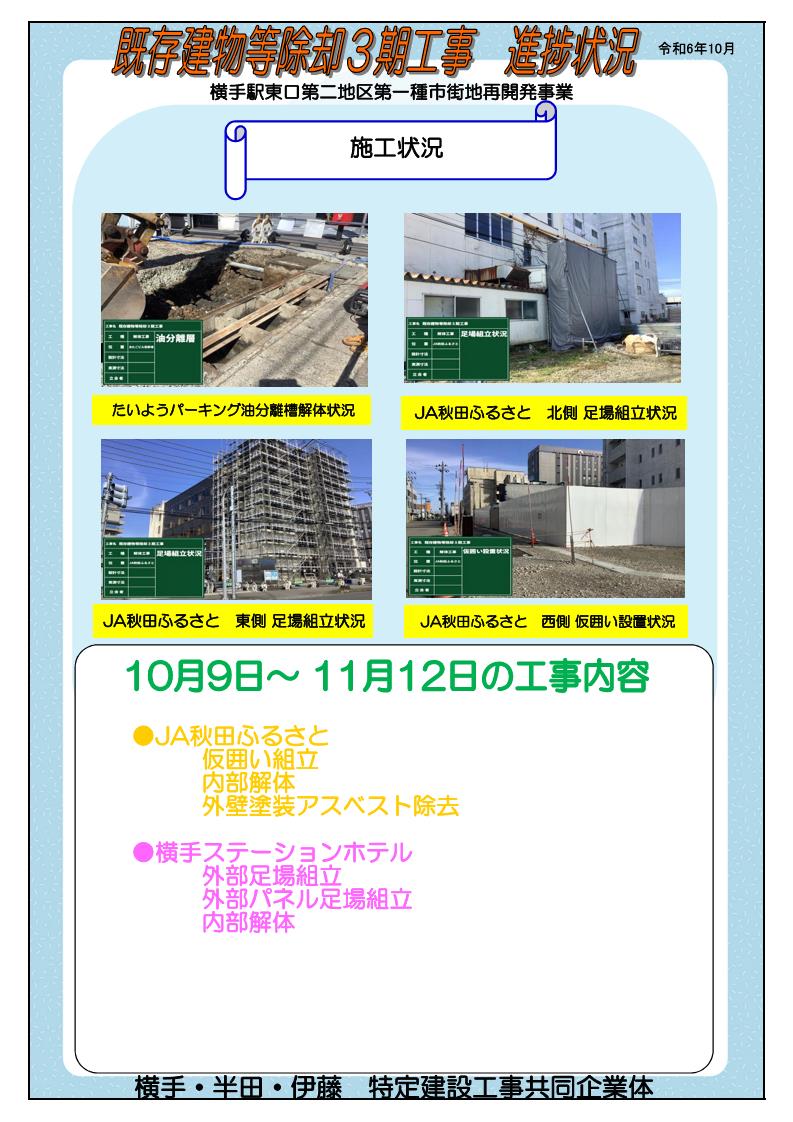

  • 2024年12月20日現在

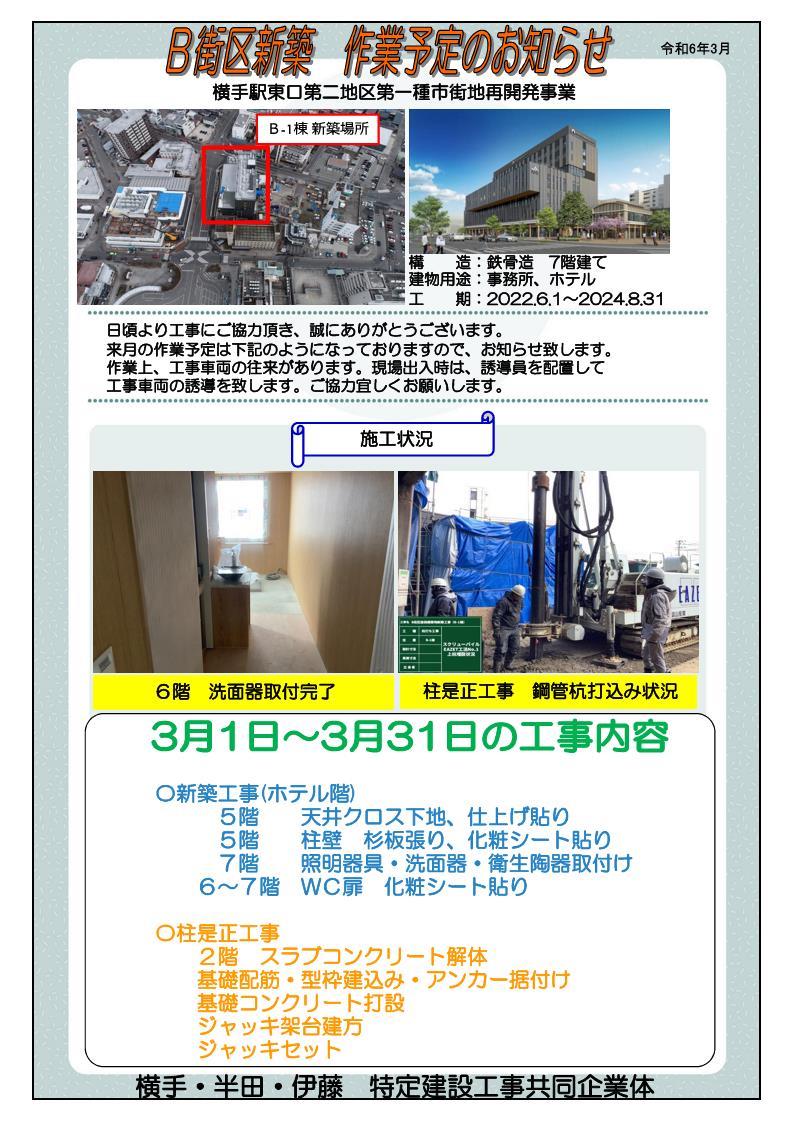

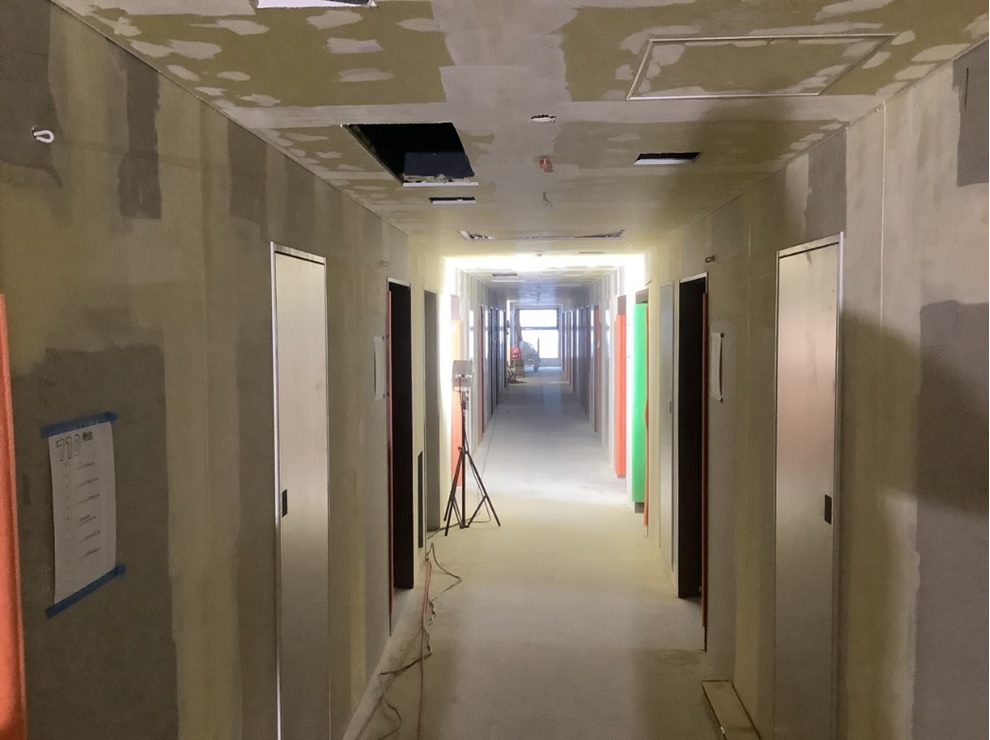

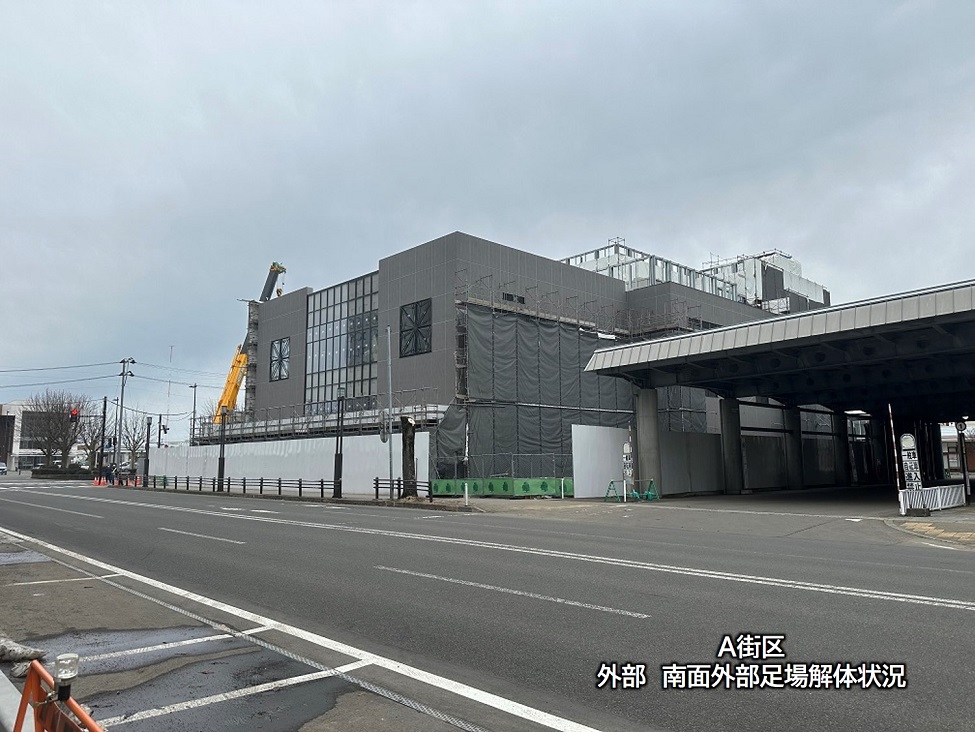

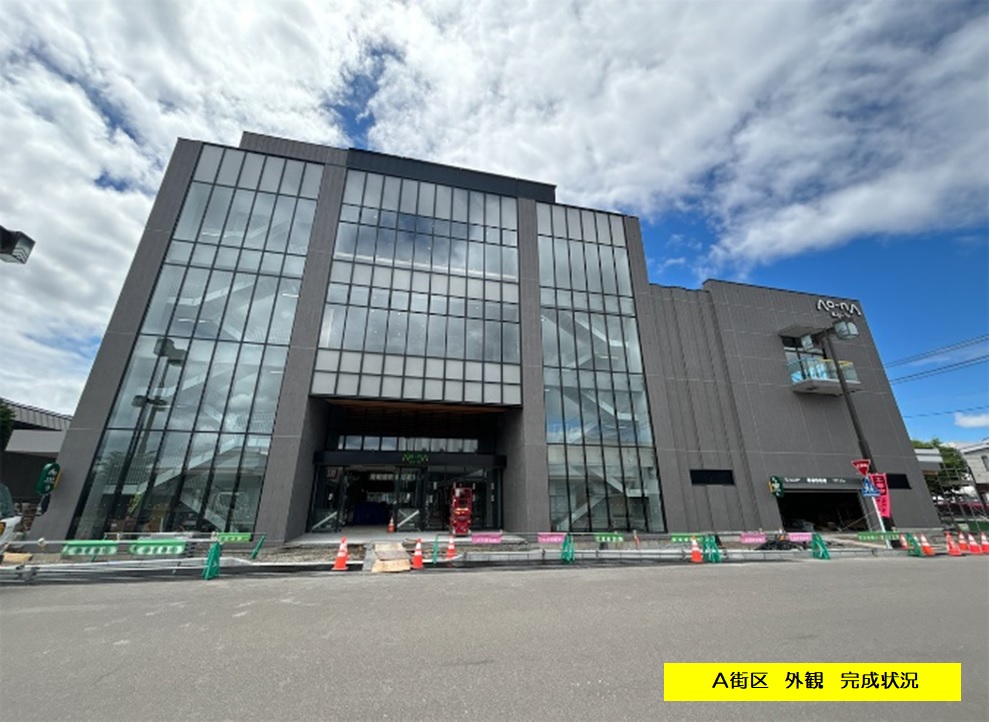

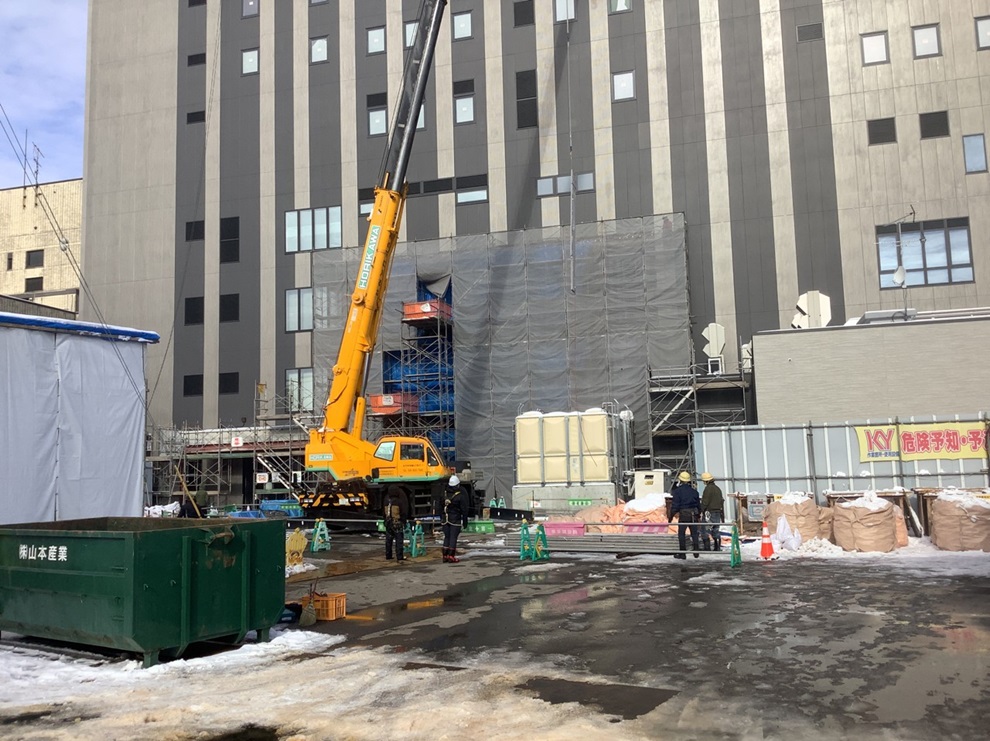

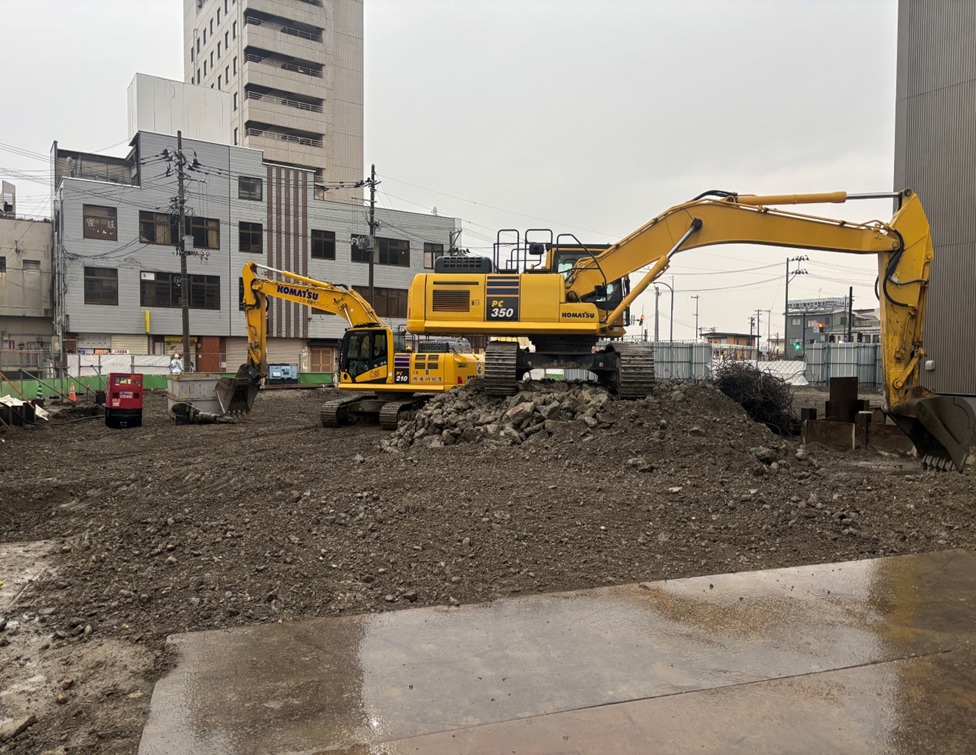

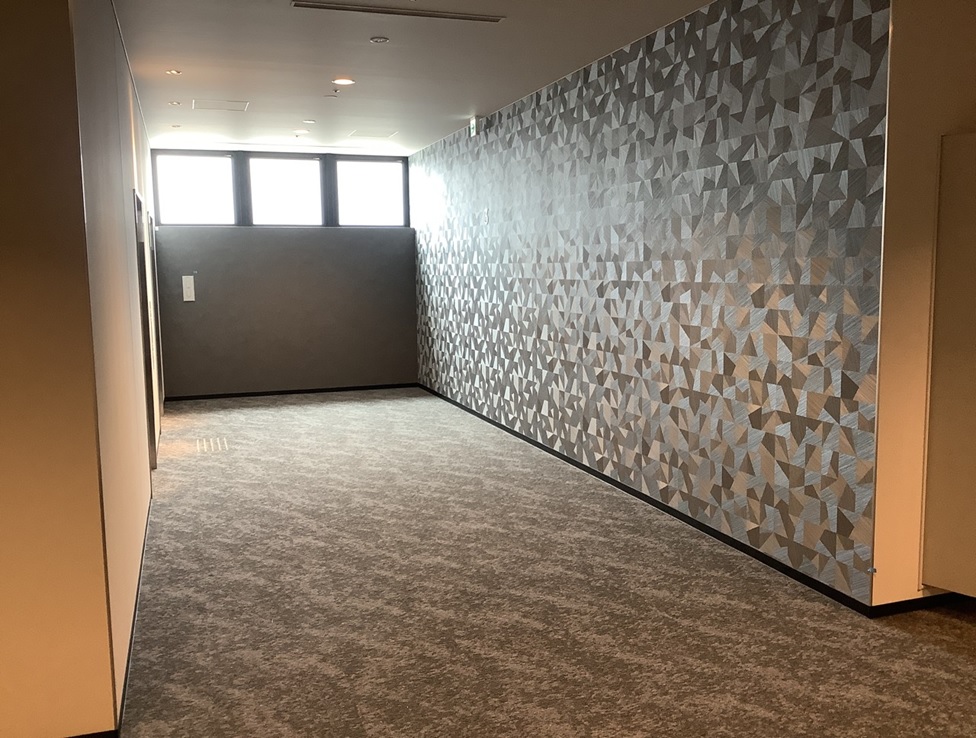

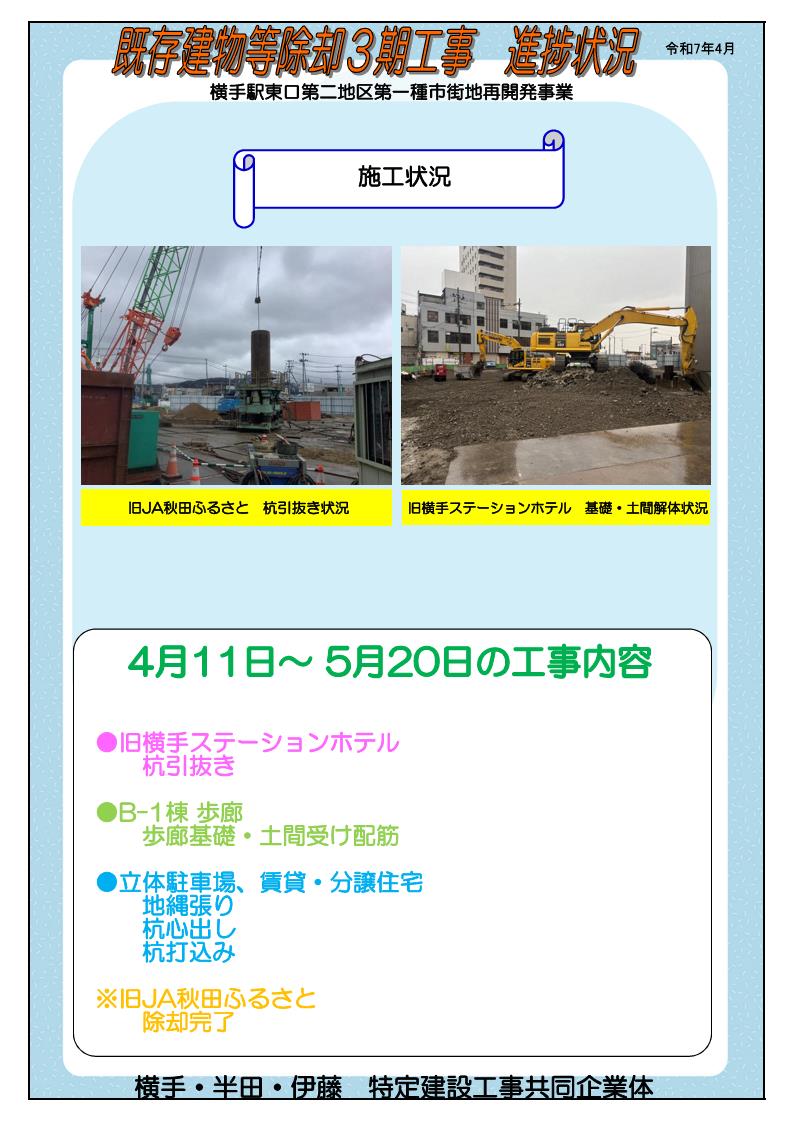

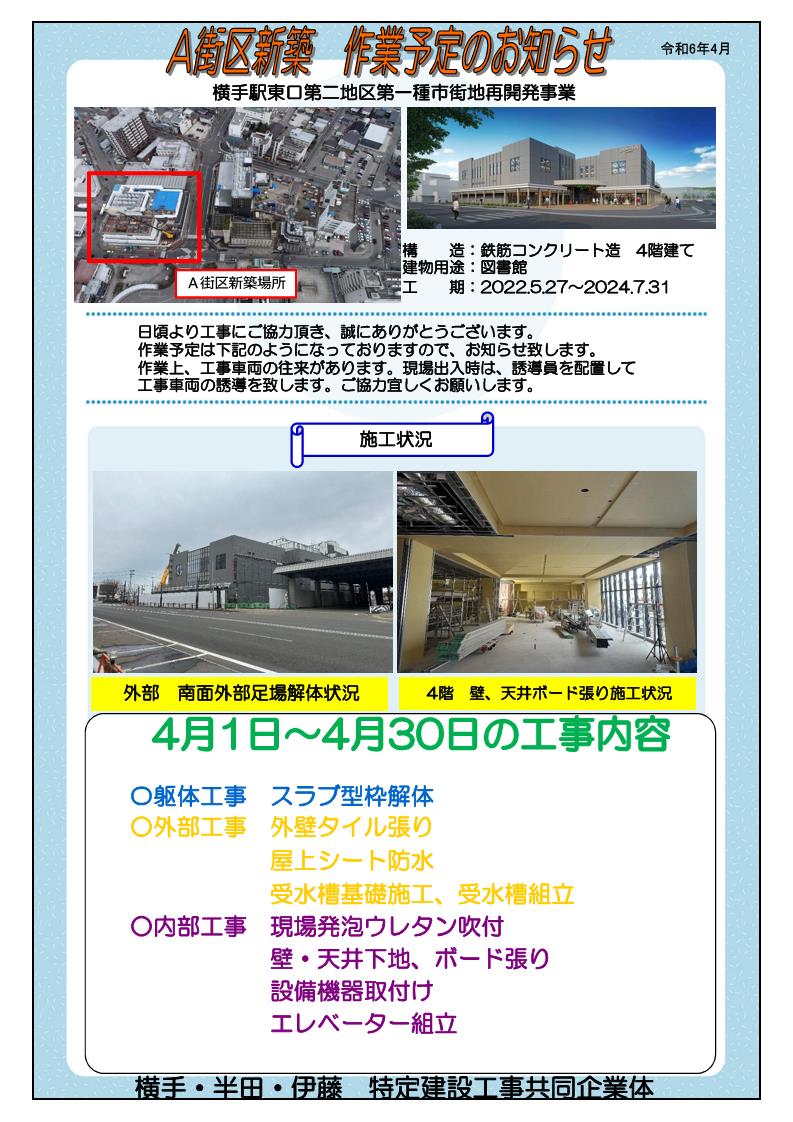

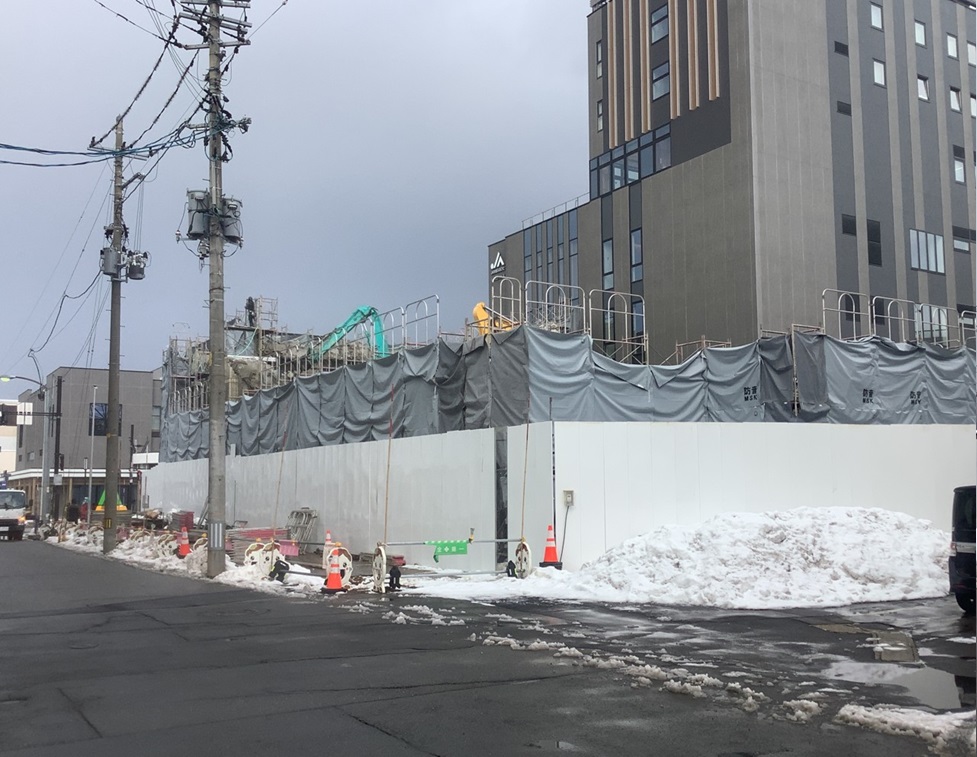

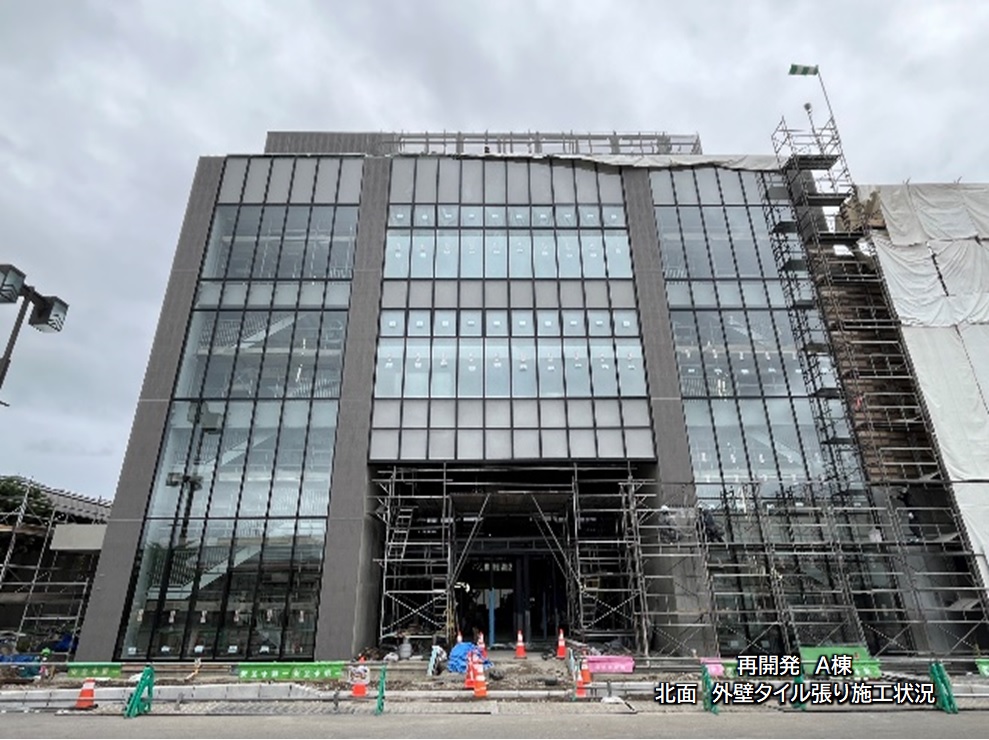

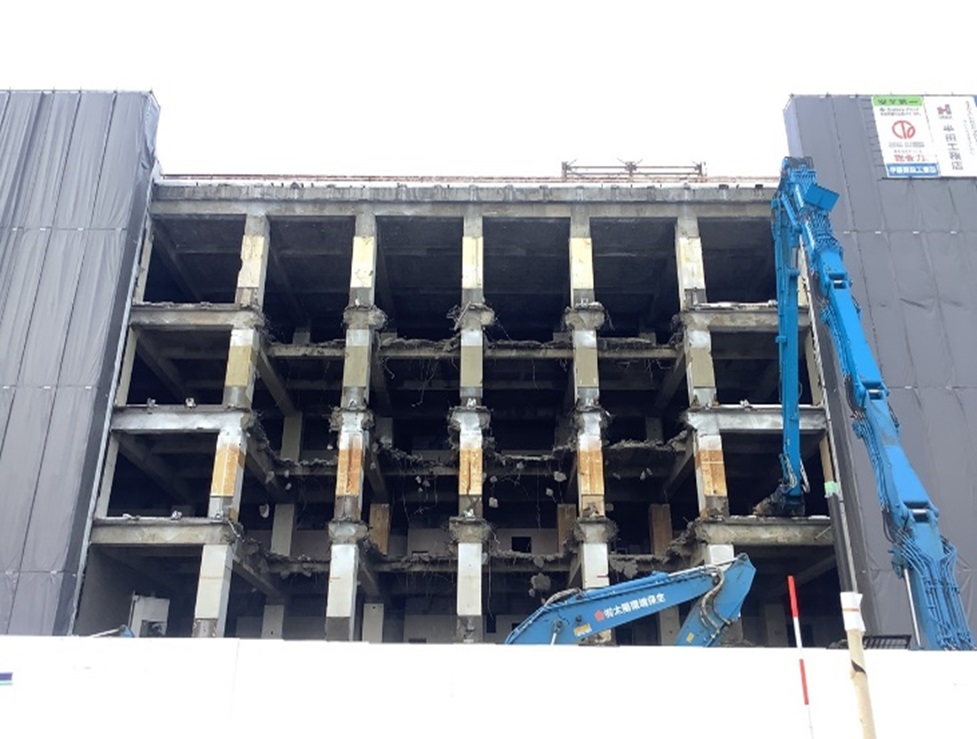

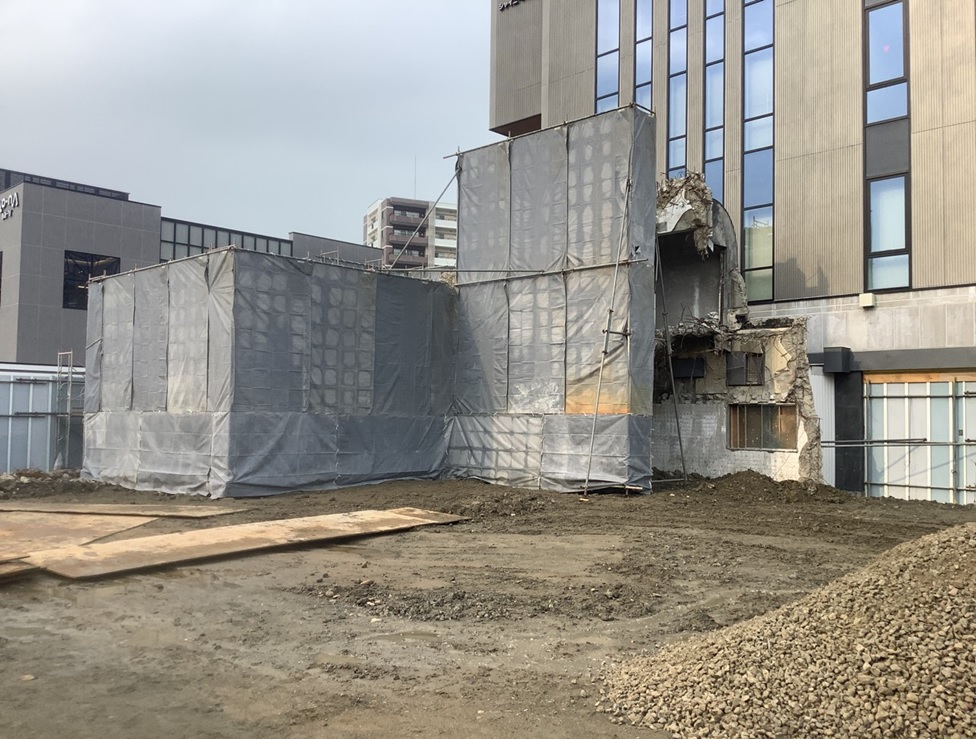

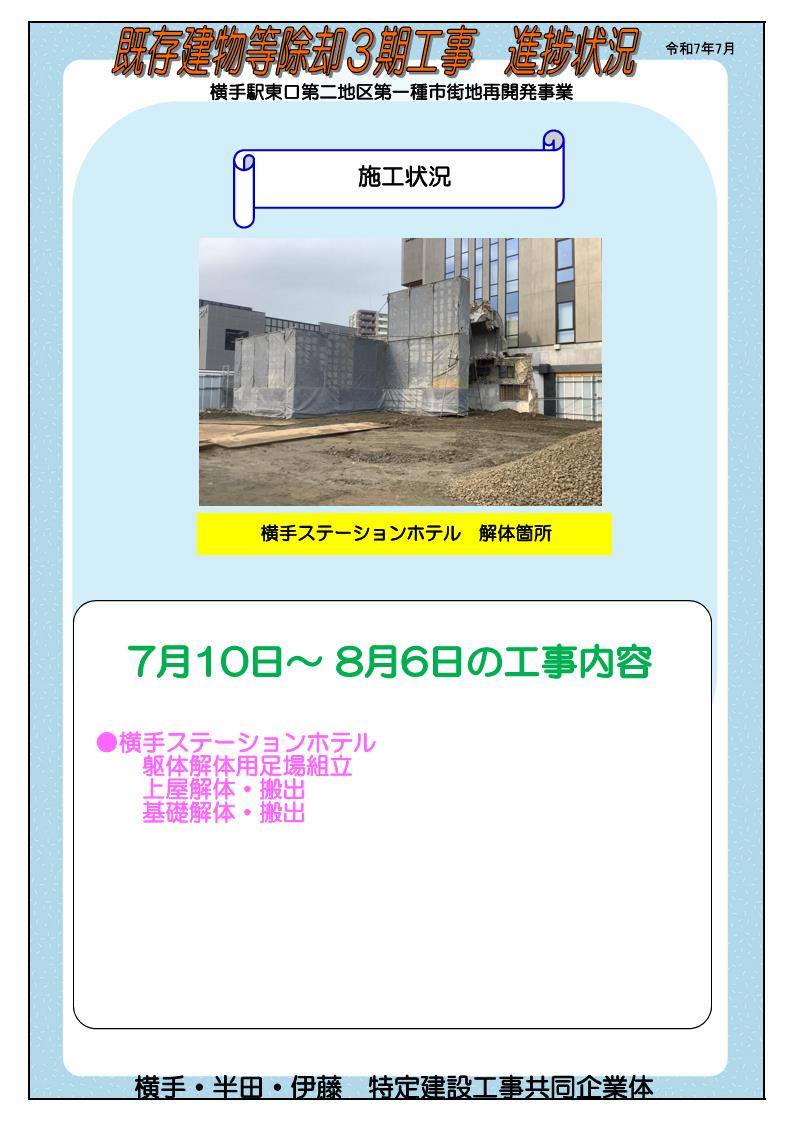

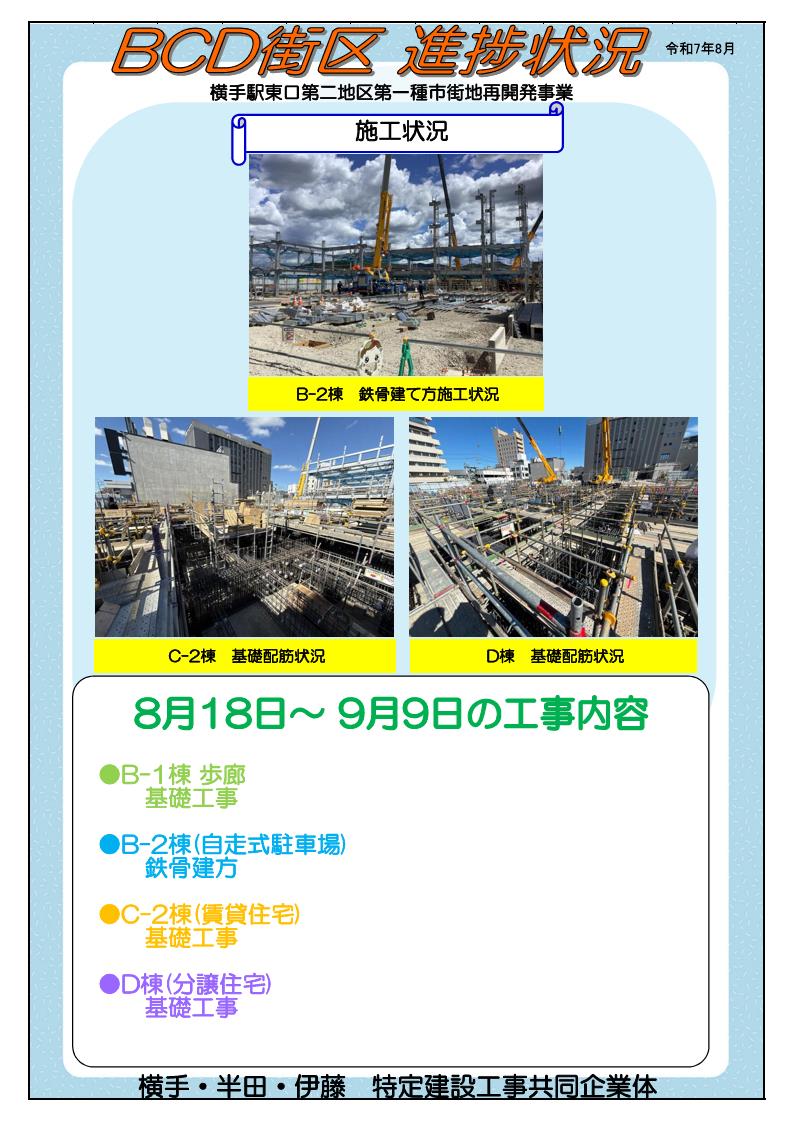

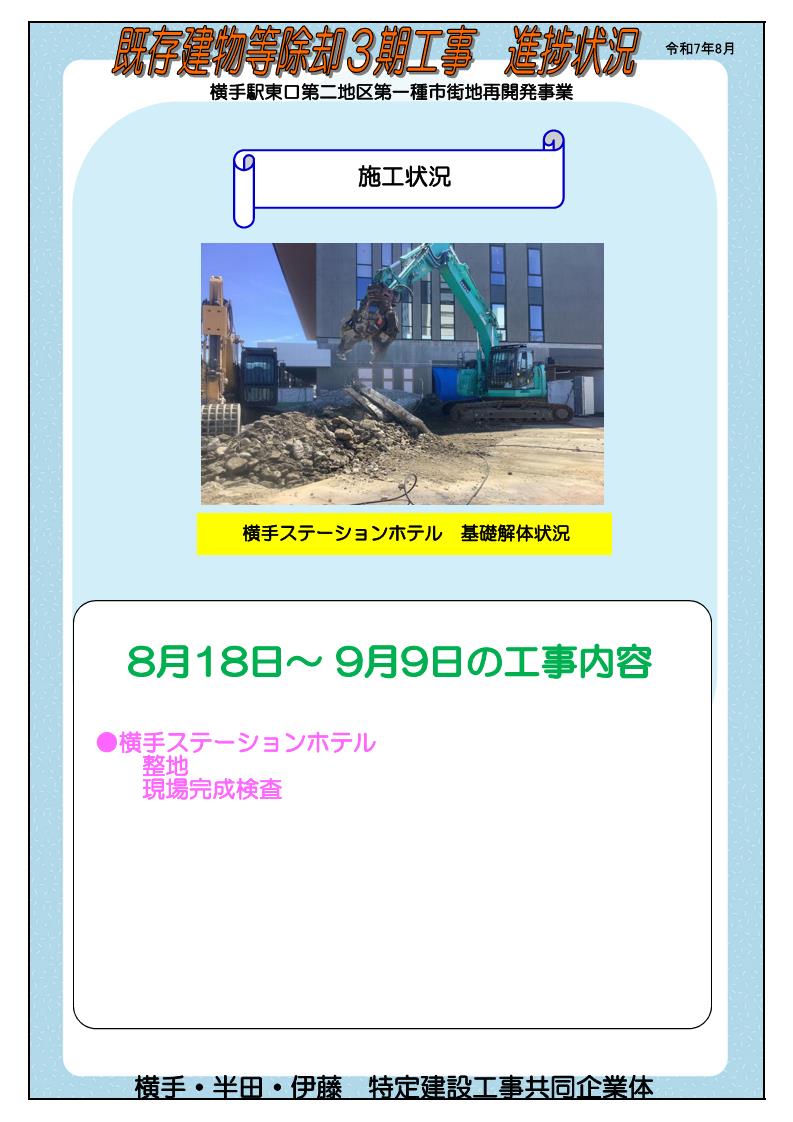

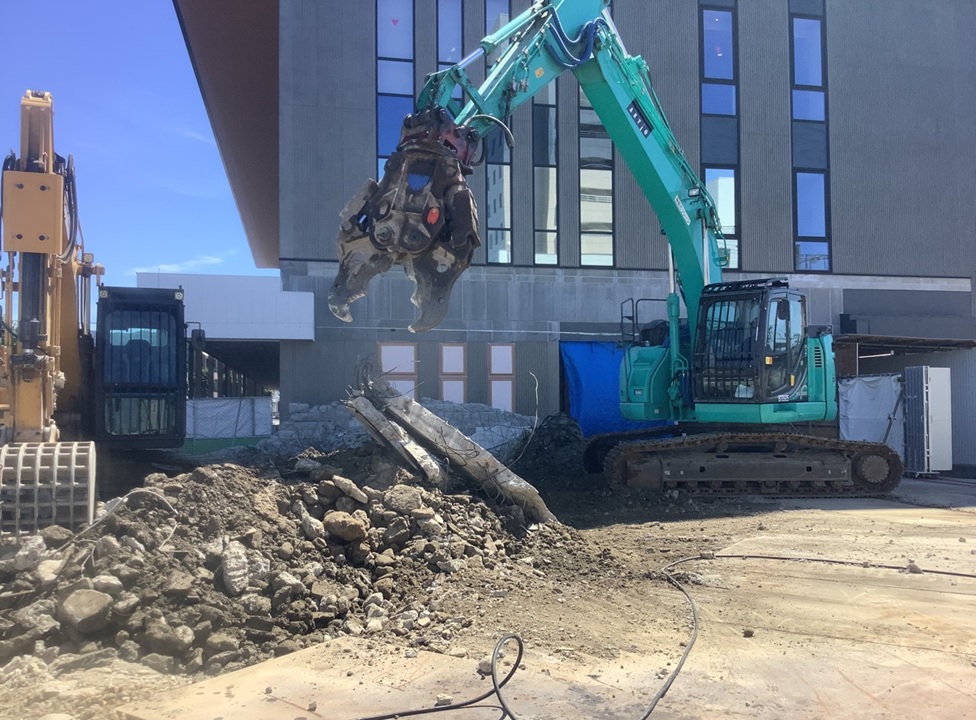

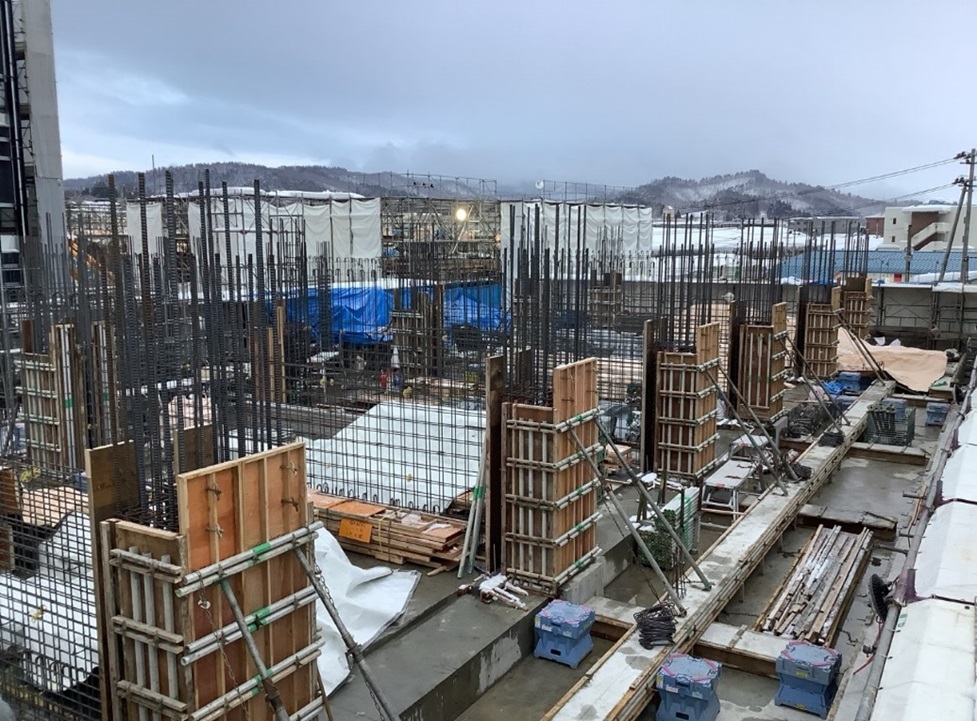

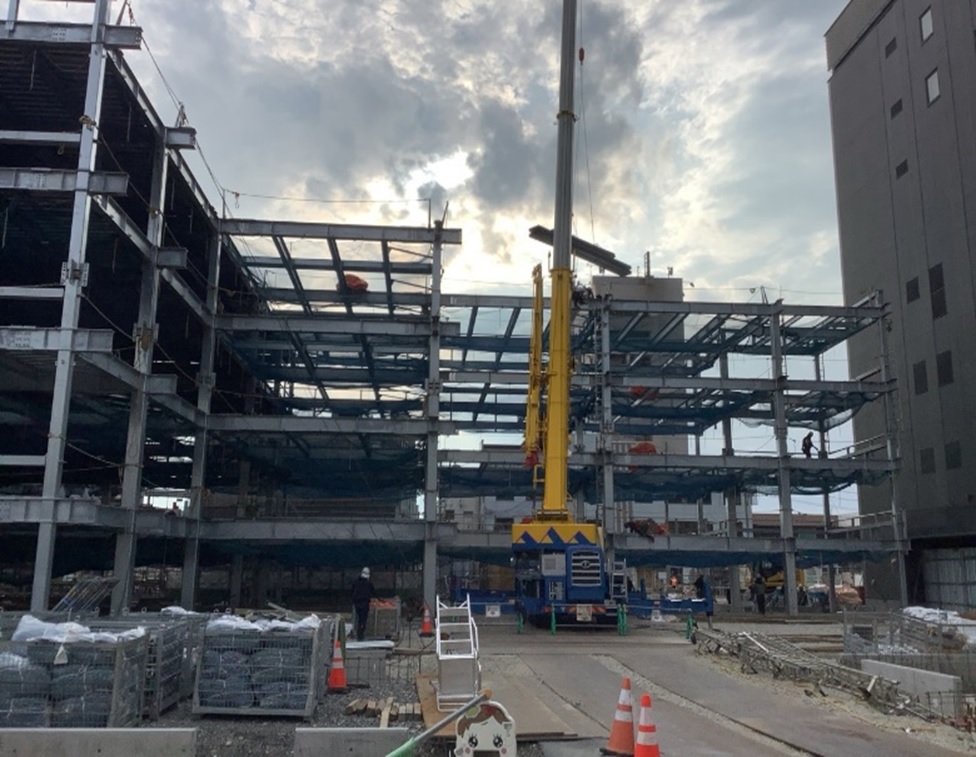

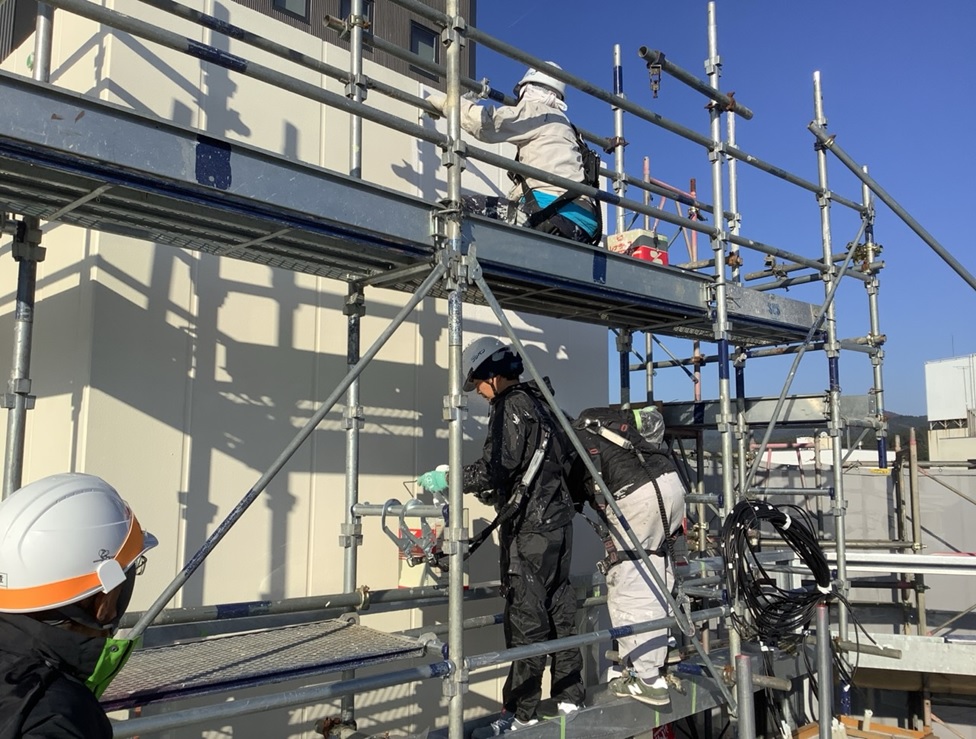

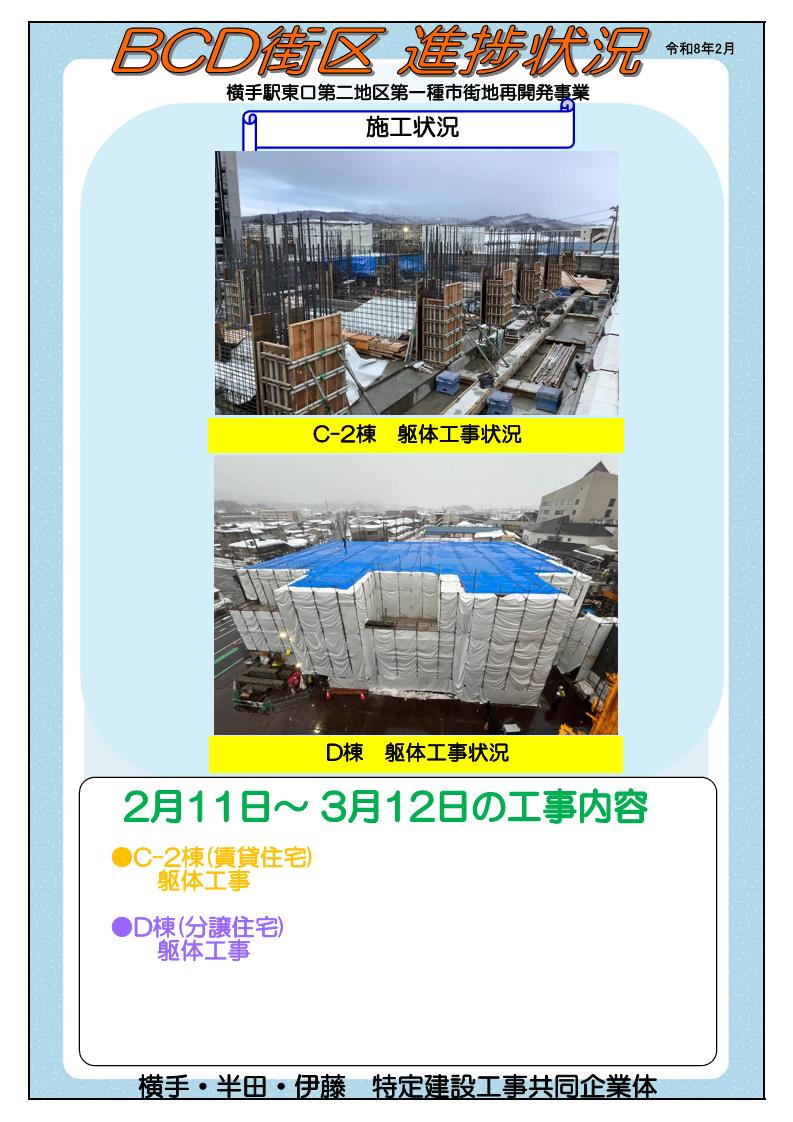

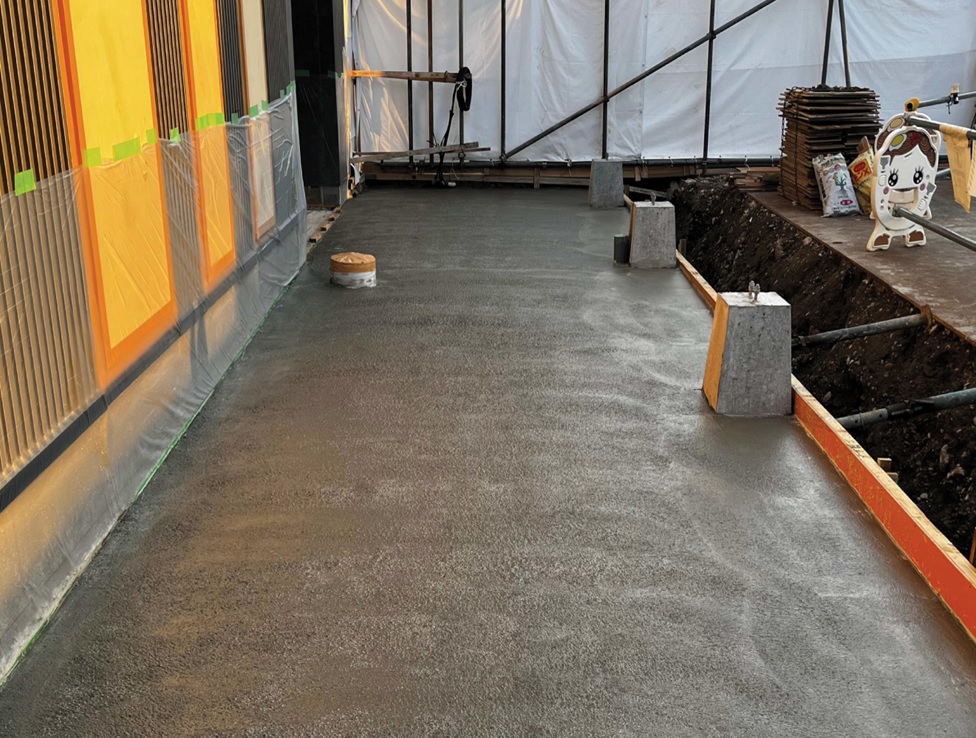

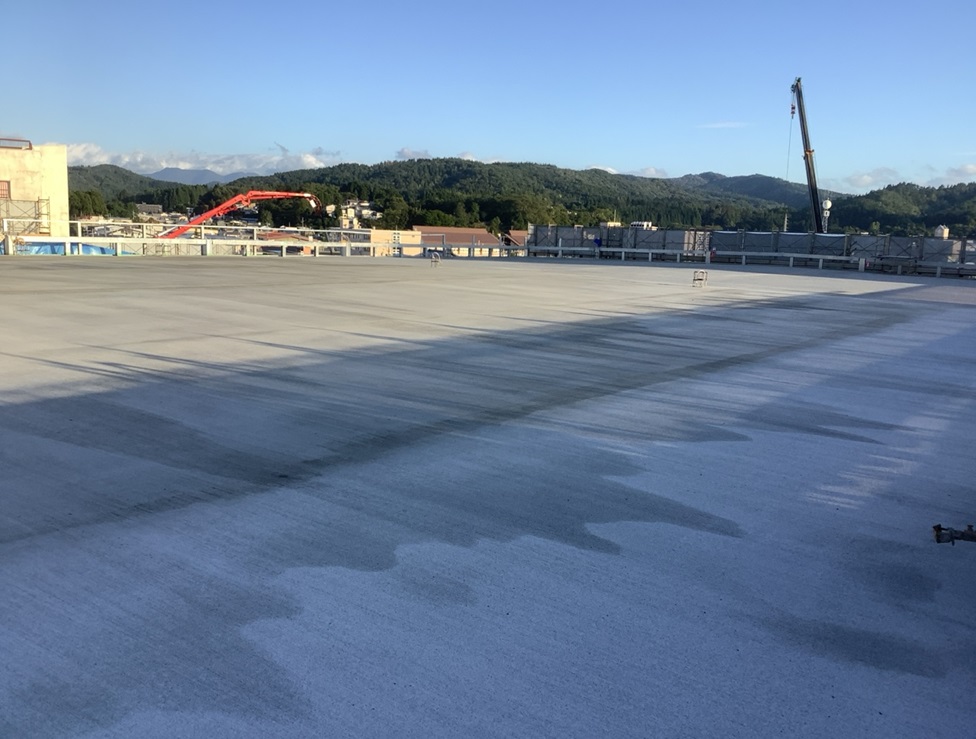

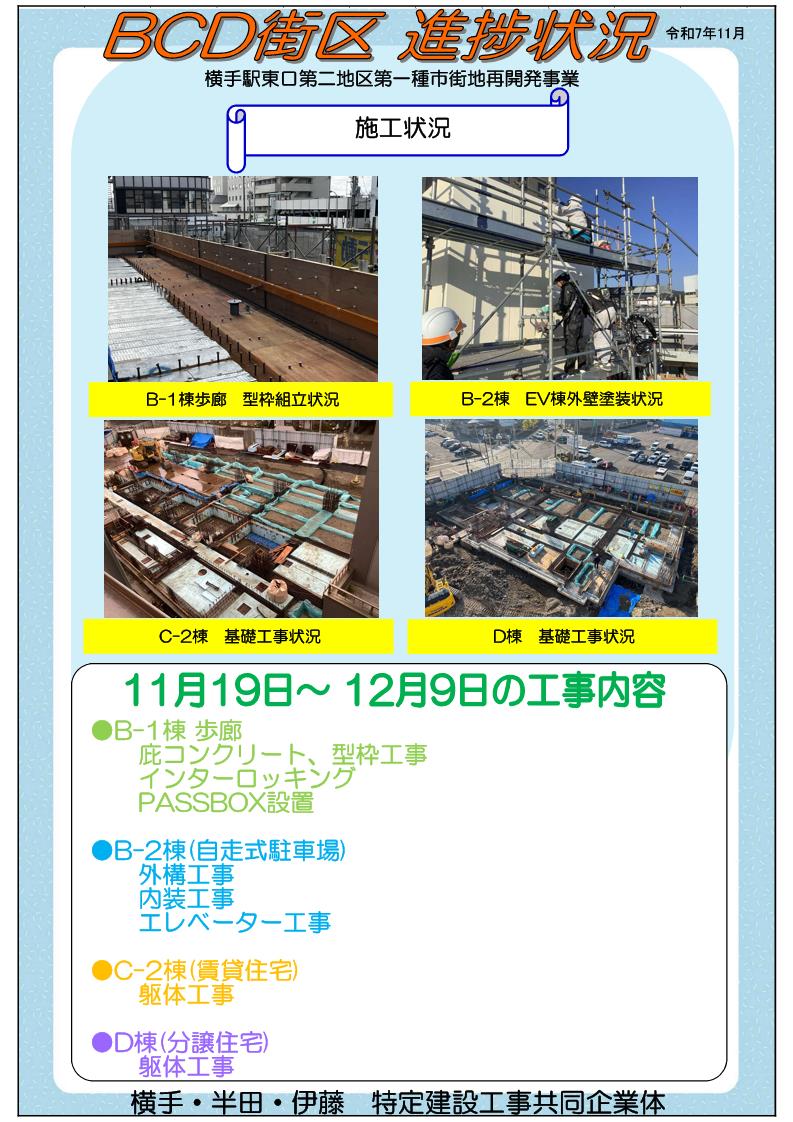

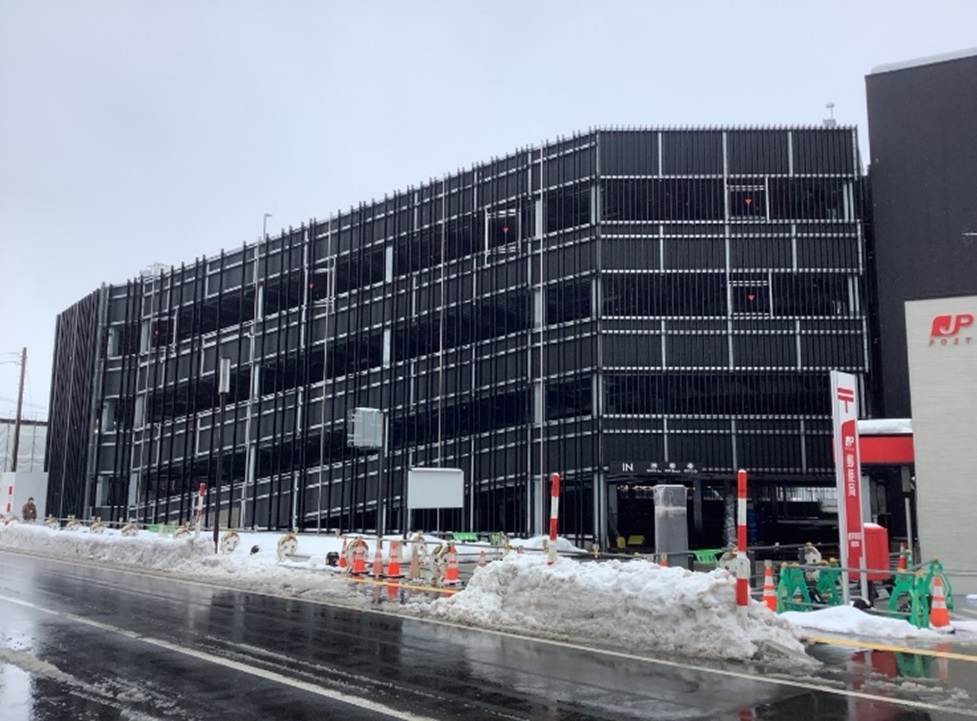

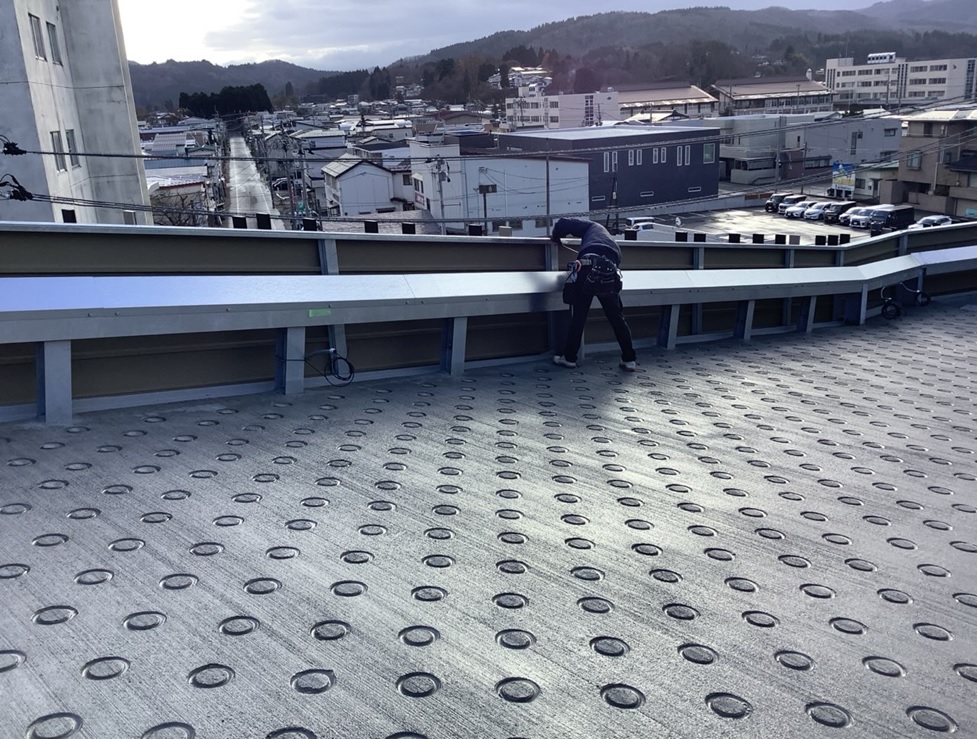

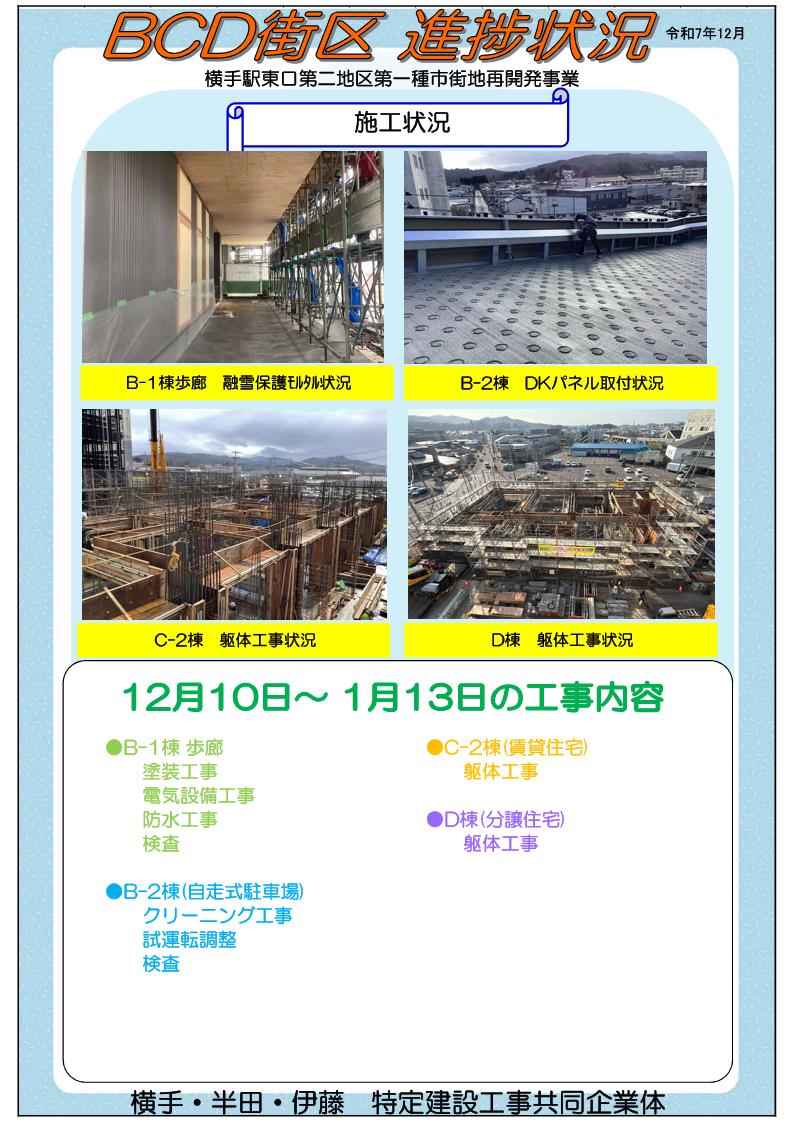

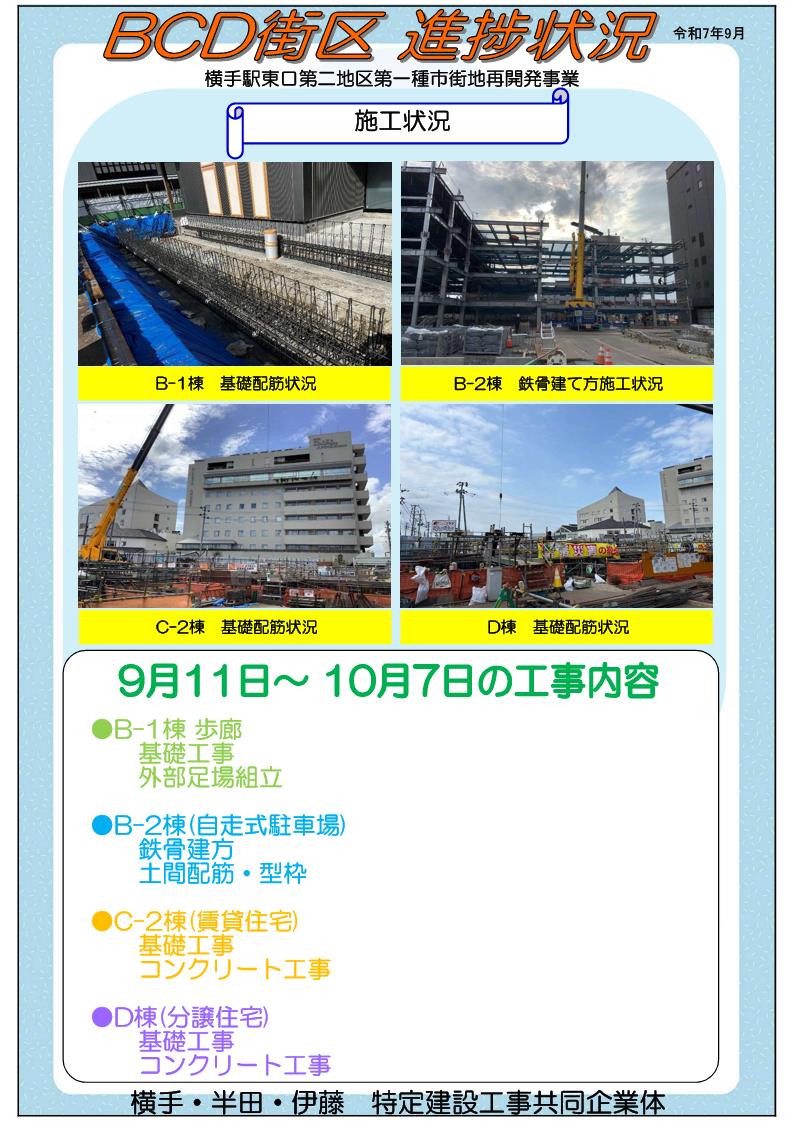

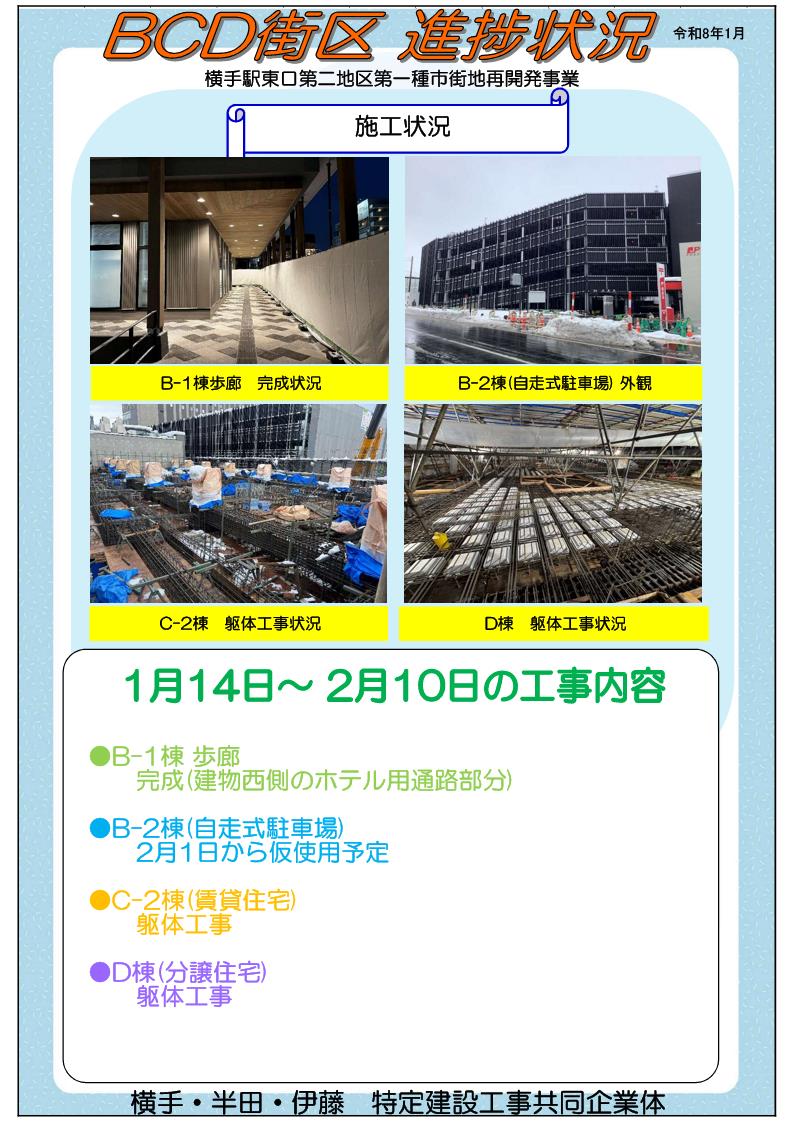

    画像1

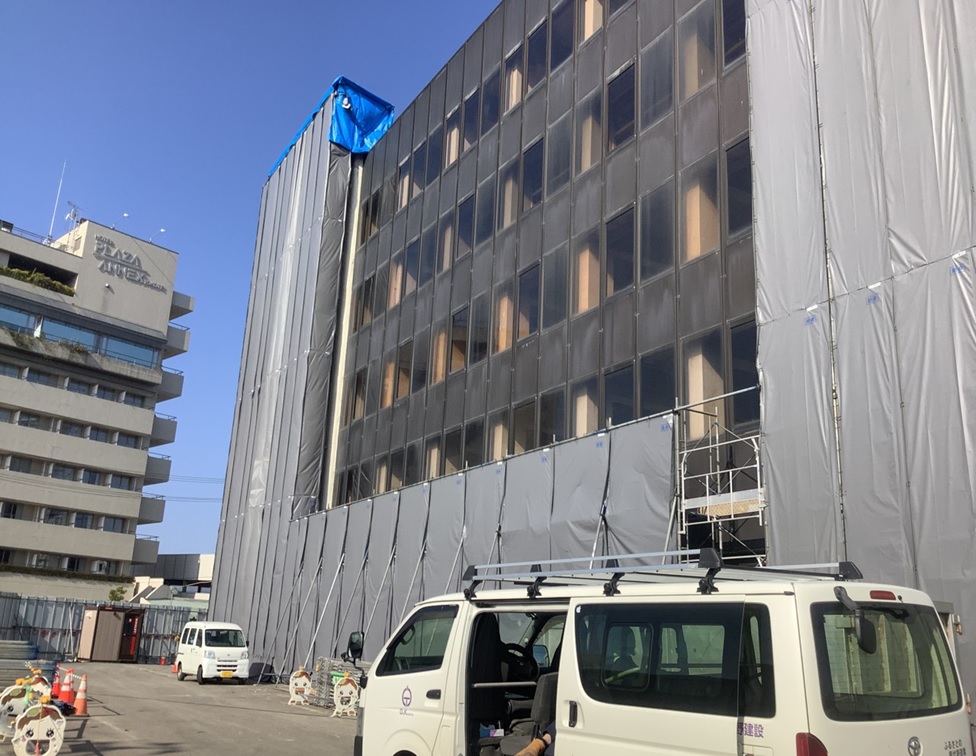

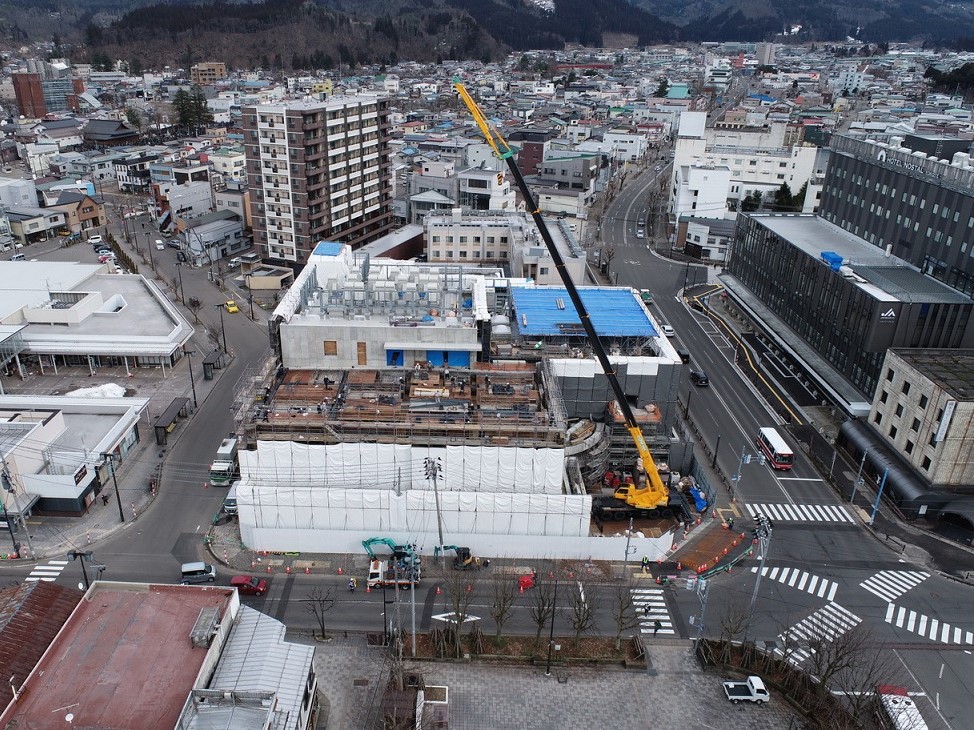

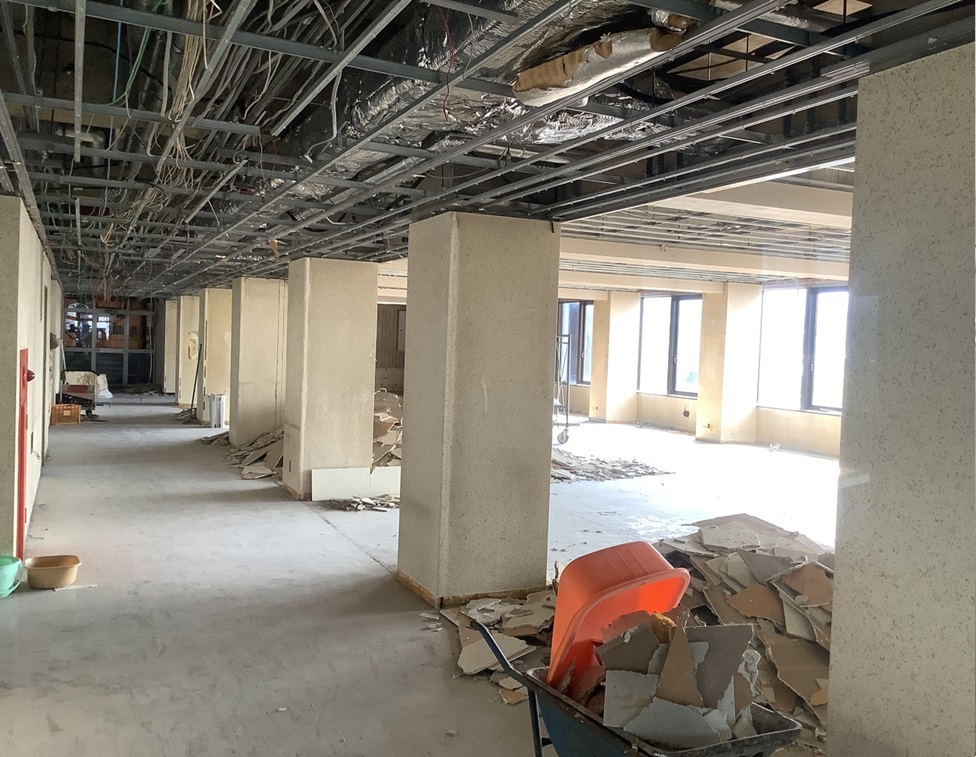

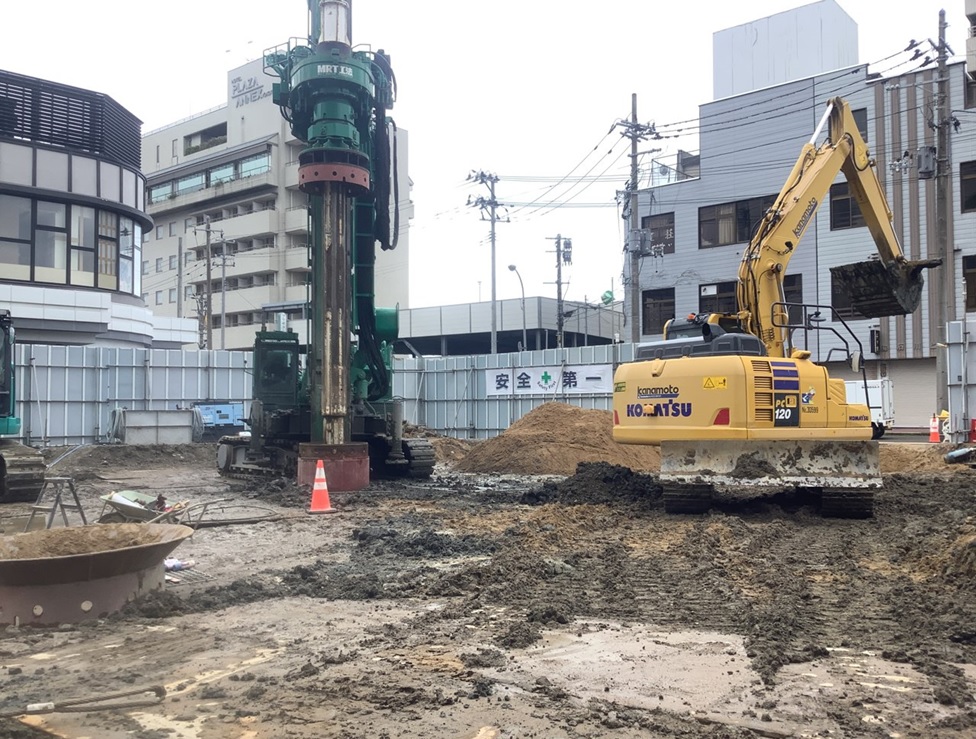

    施工状況

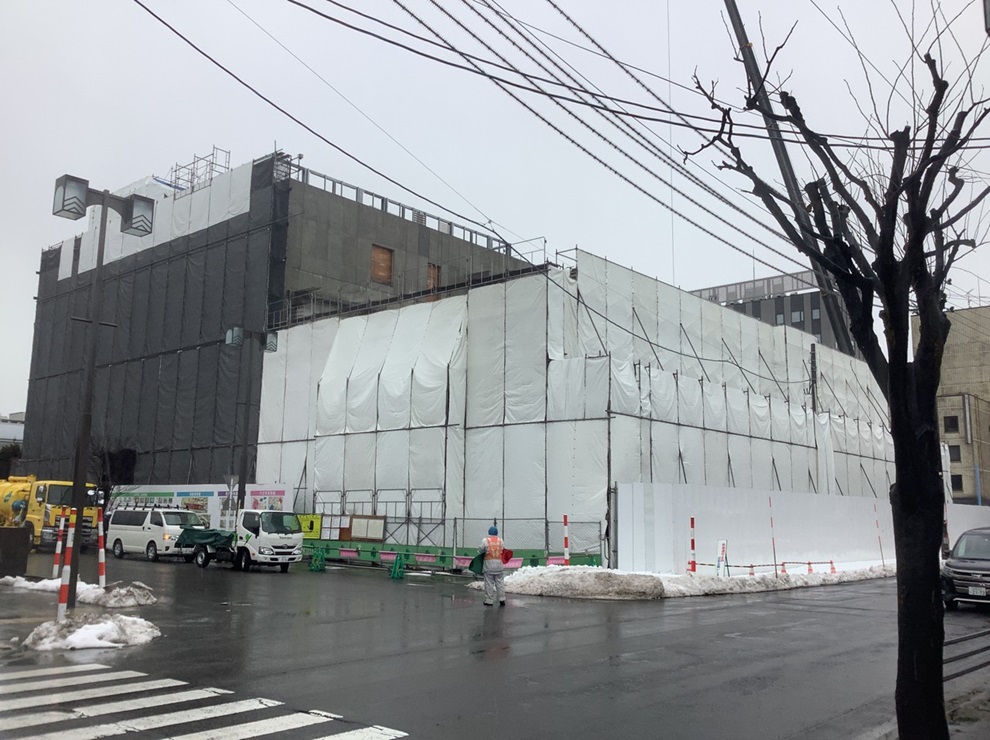

    画像1

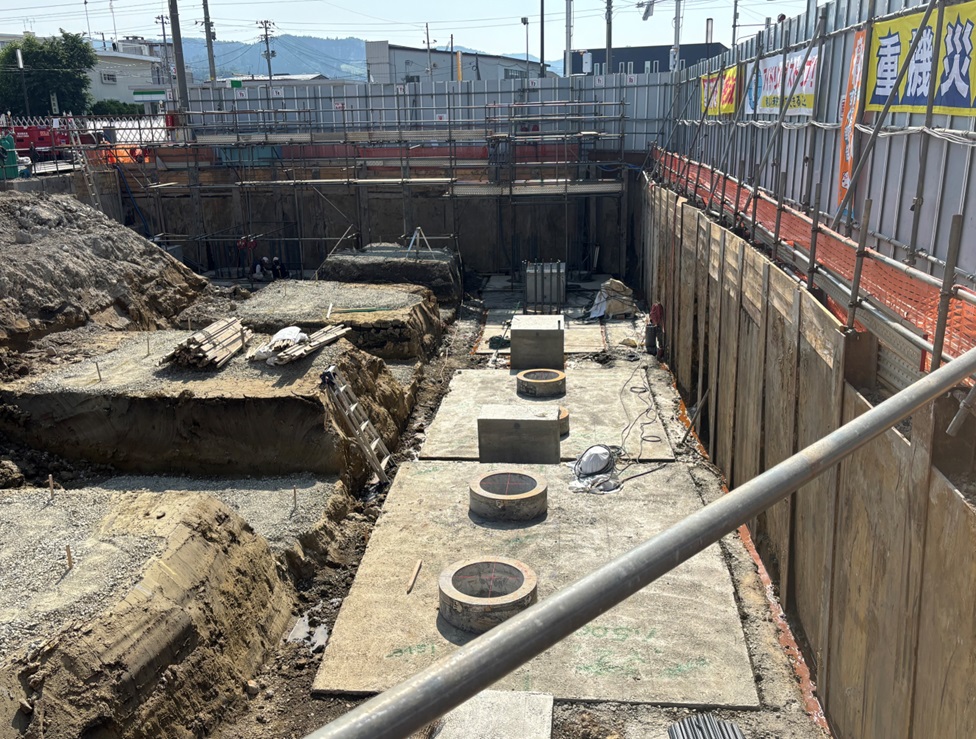

    施工状況
    画像1
    施工状況

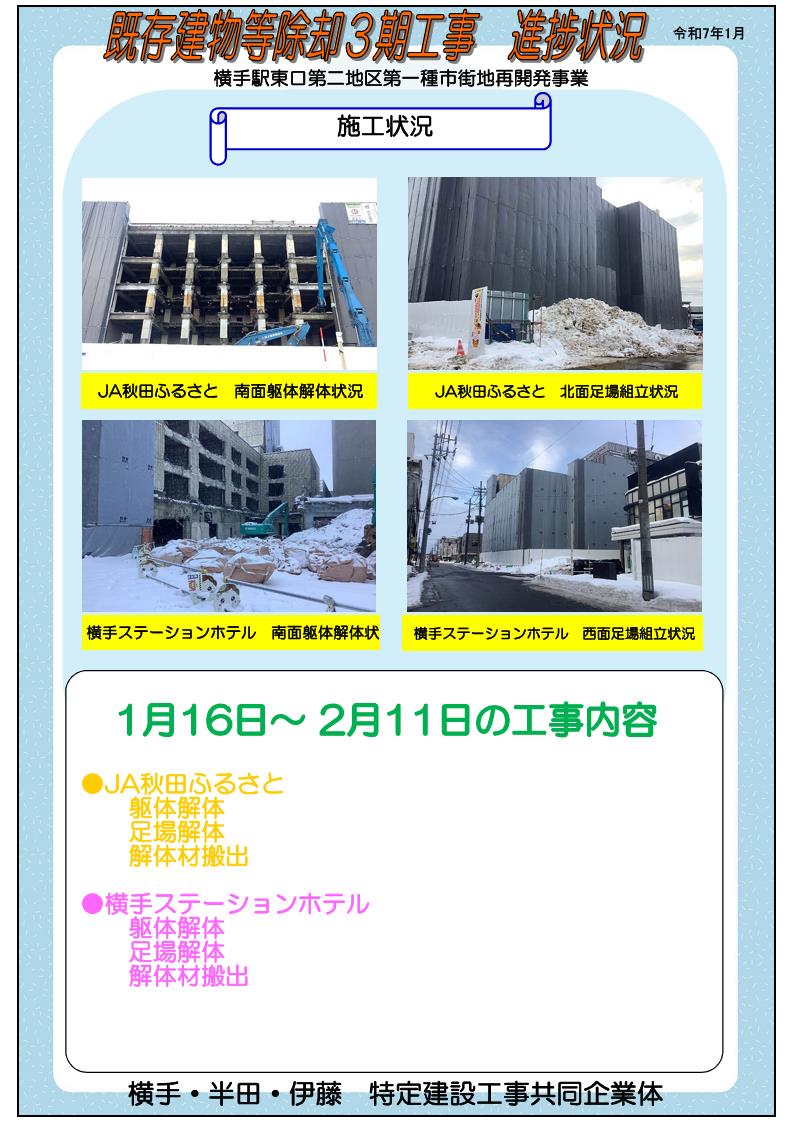

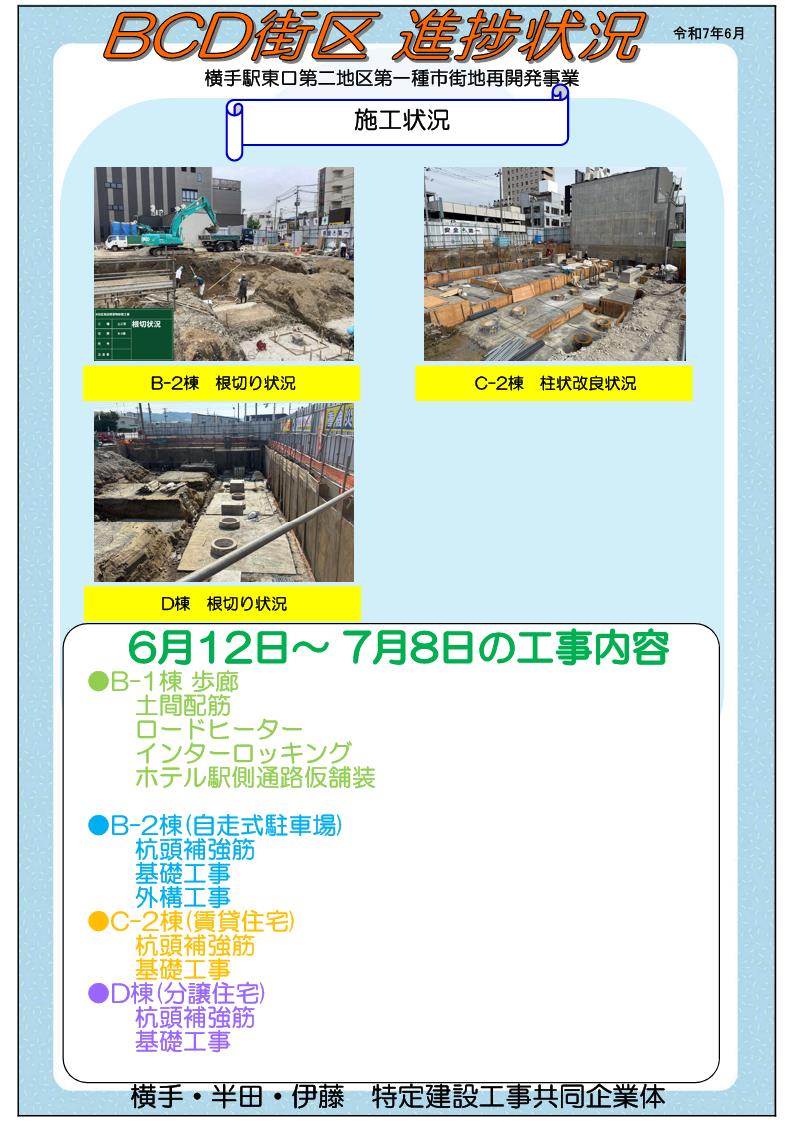

    チラシ
    工事チラシ

    2024年11月20日現在

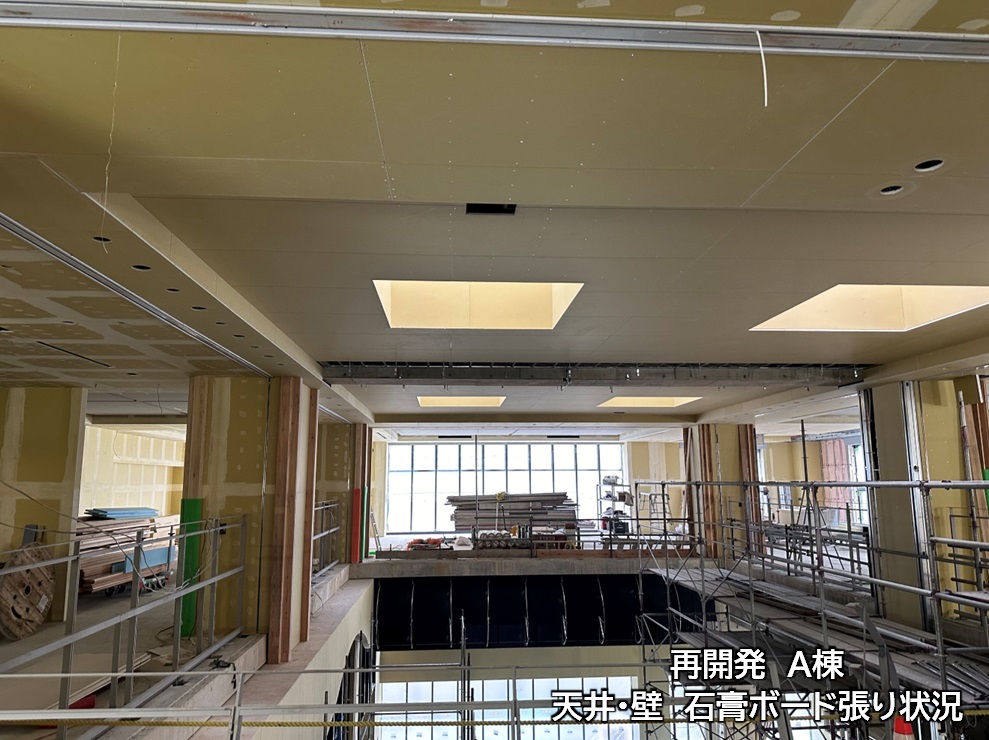

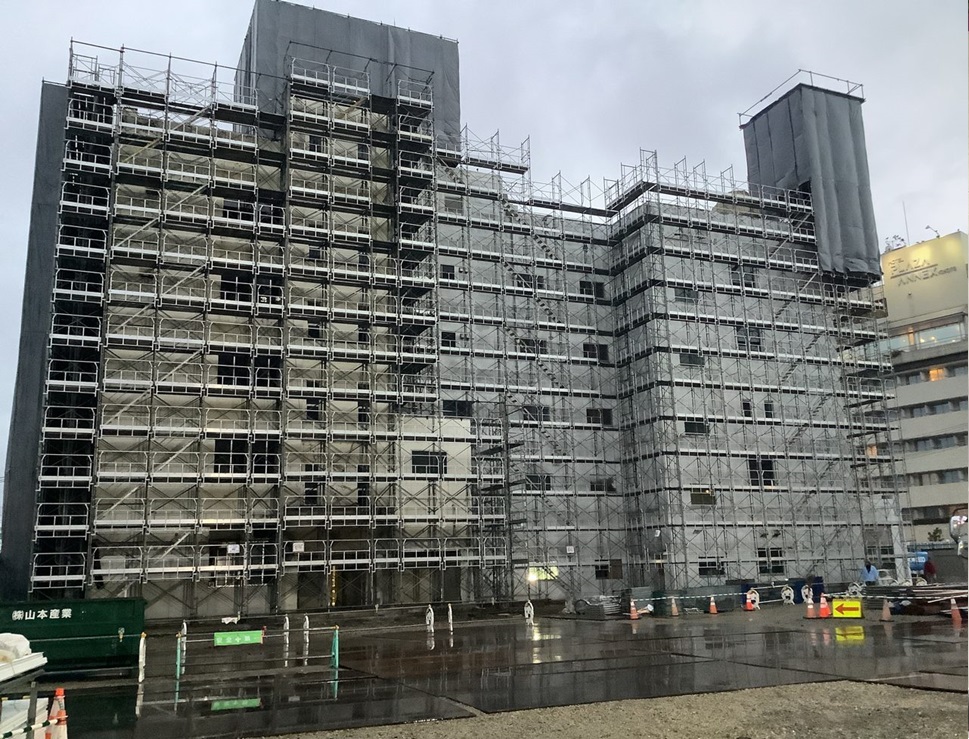

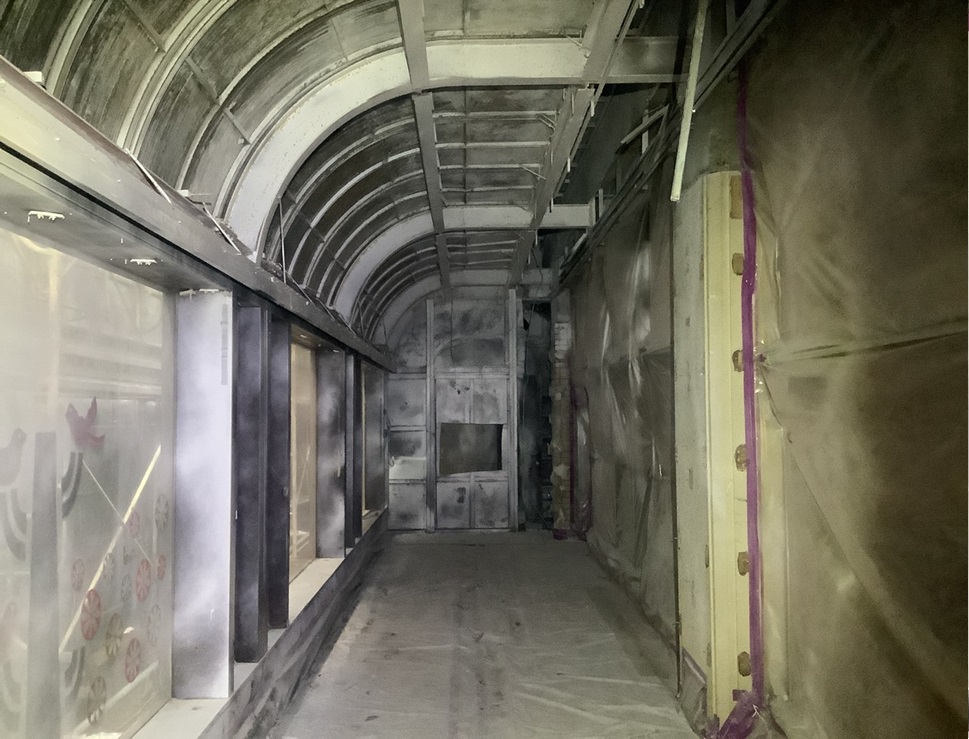

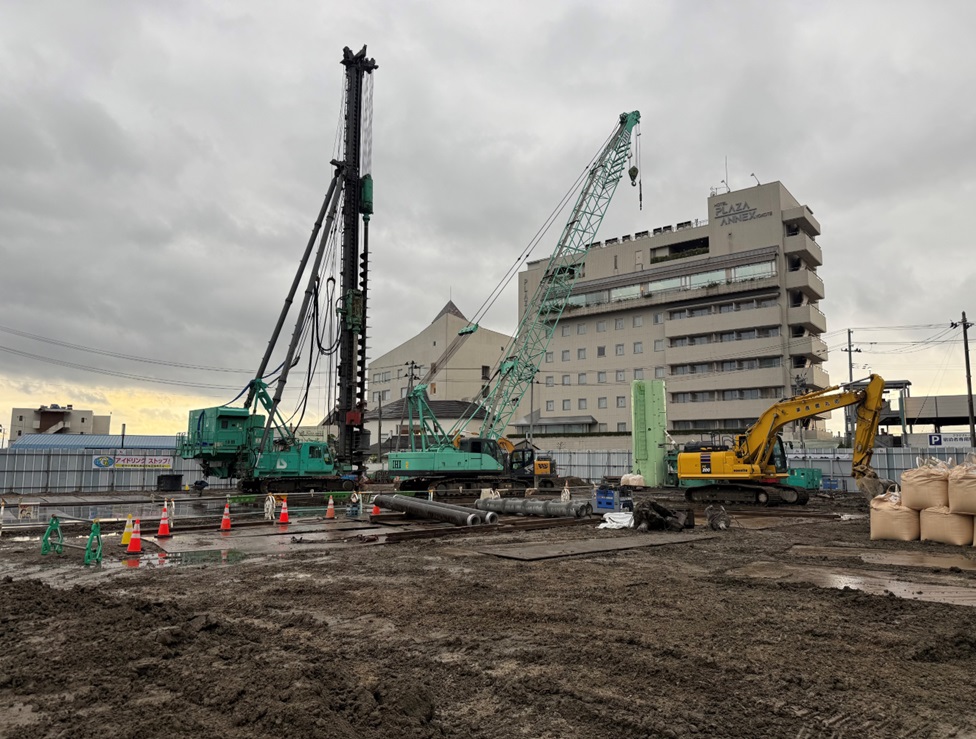

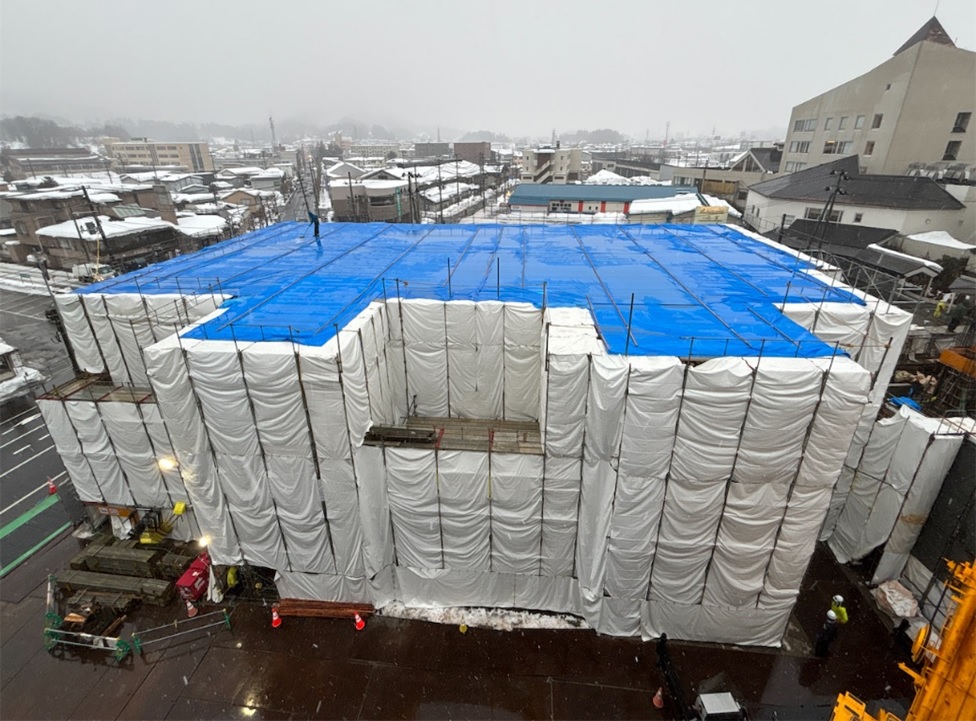

    画像1
    施工状況
    画像1
    施工状況

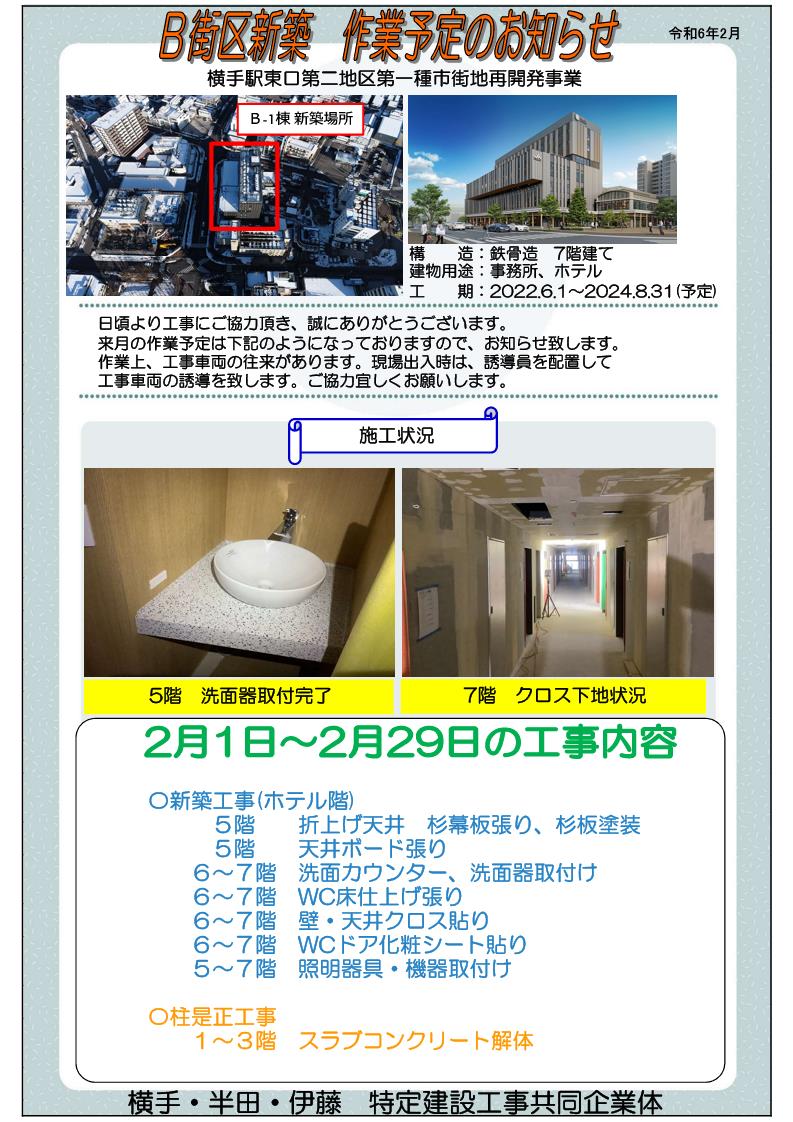

    チラシ

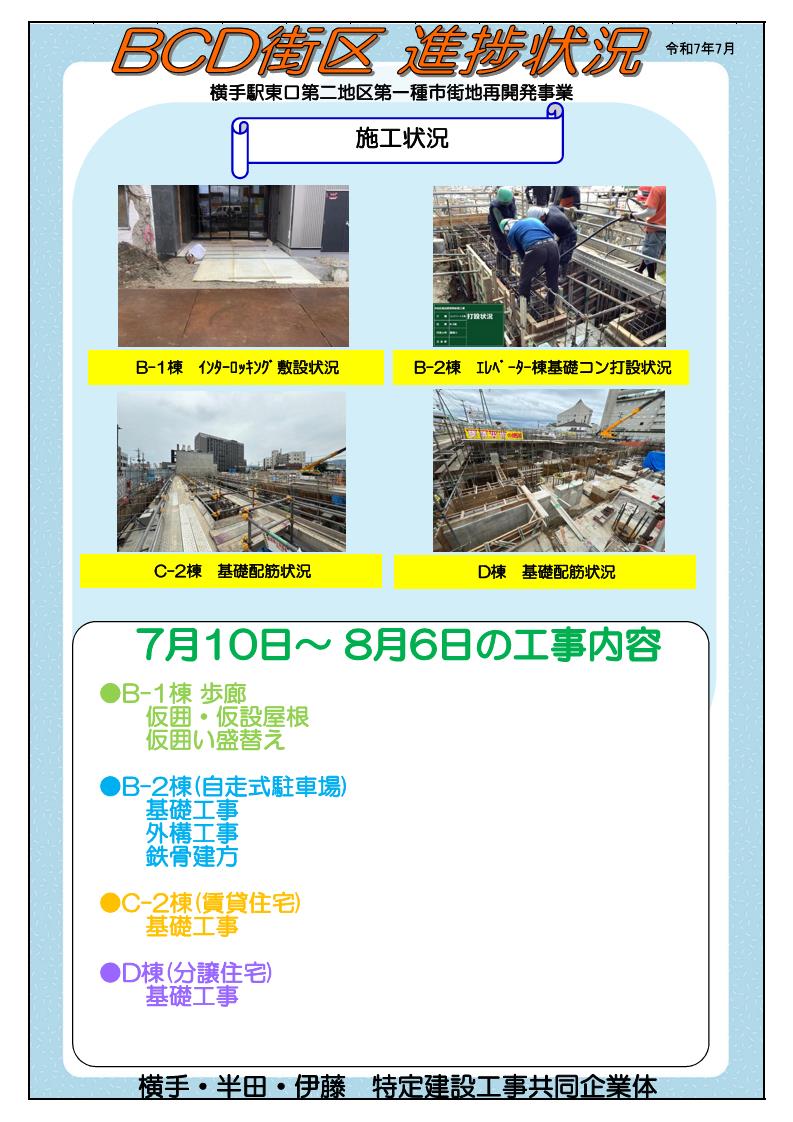

    工事チラシ

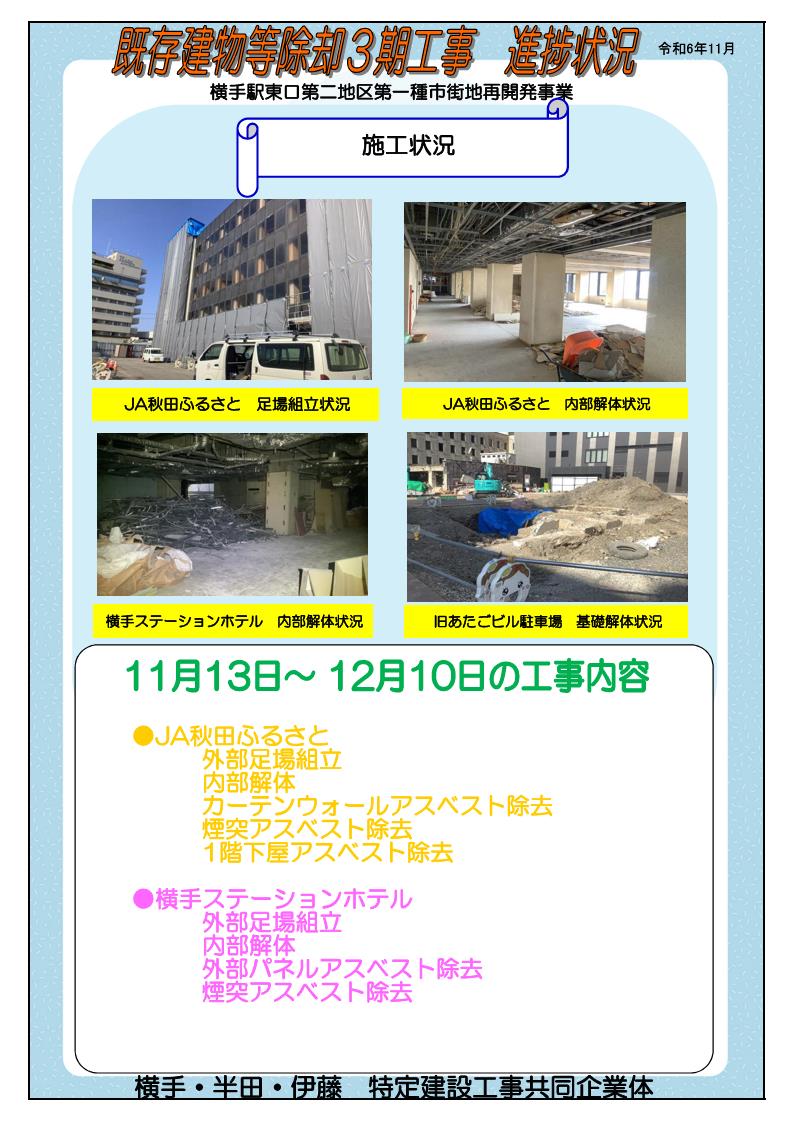

    2024年10月21日現在

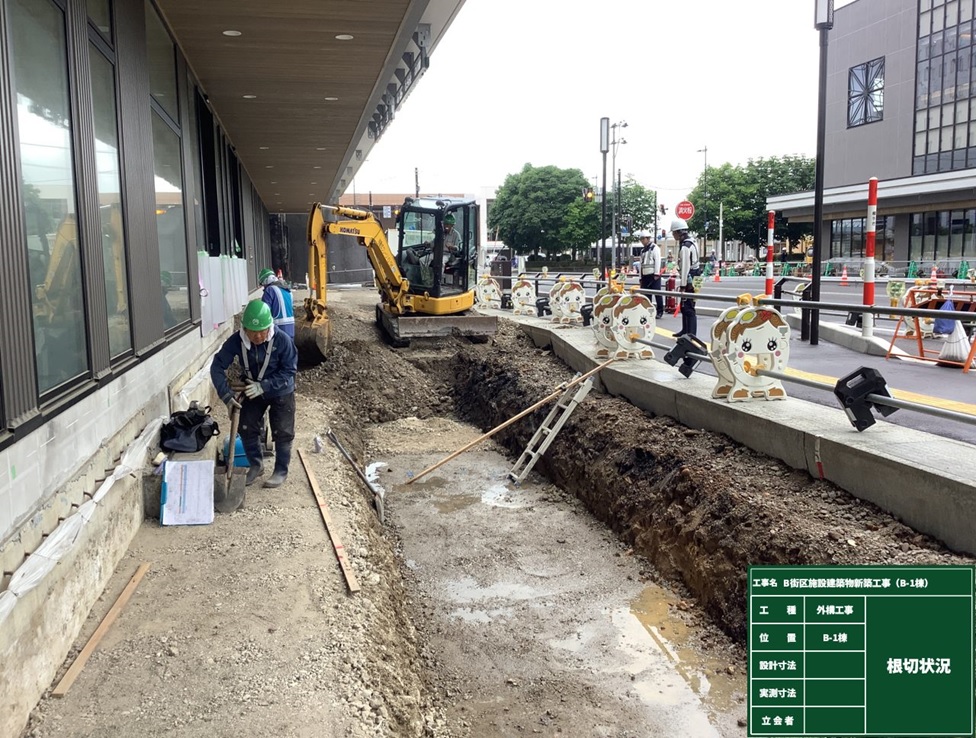

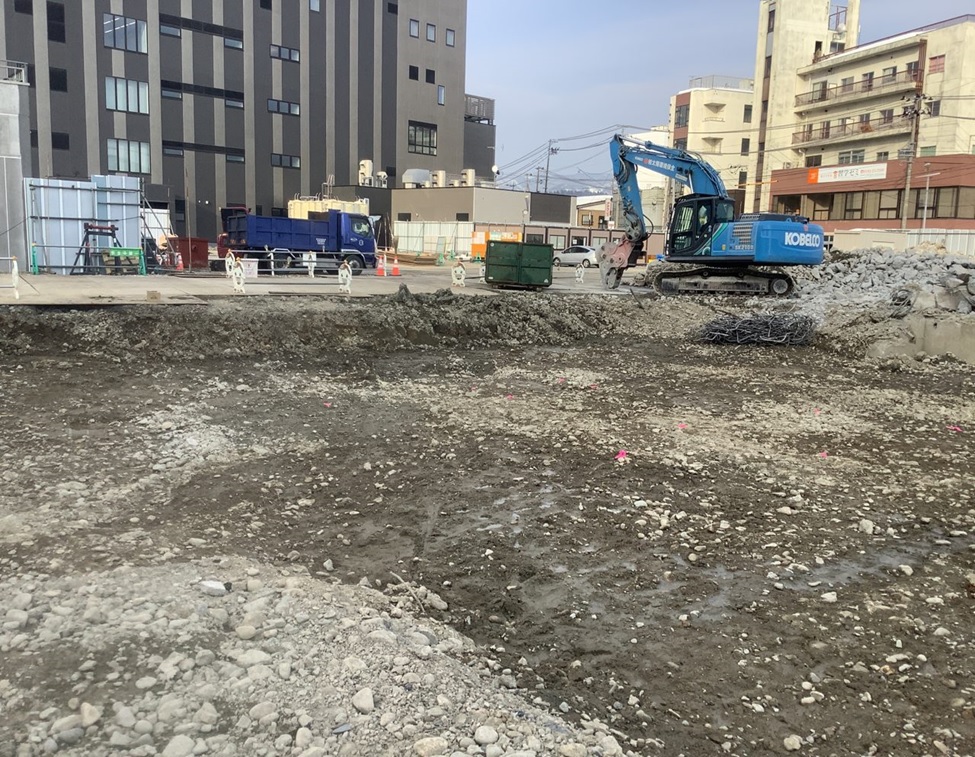

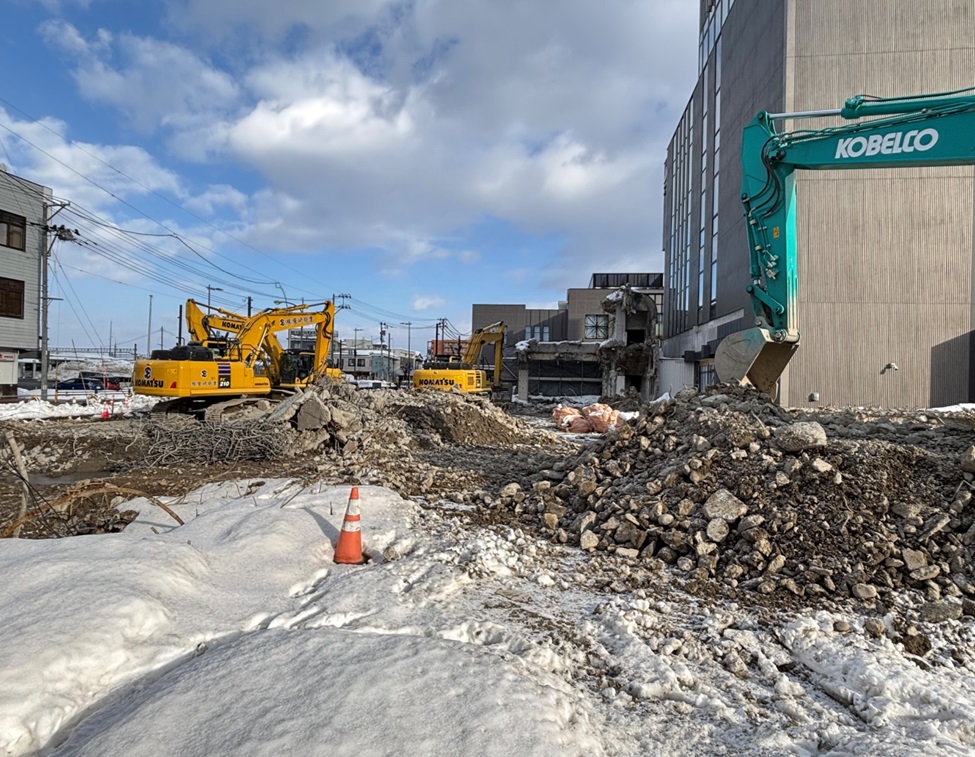

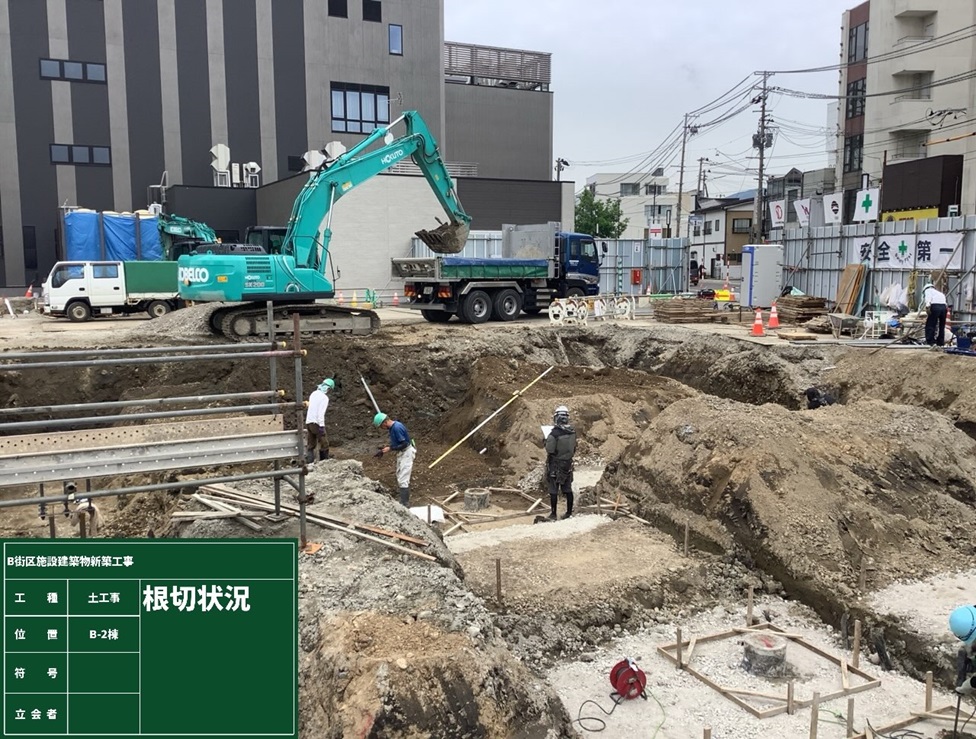

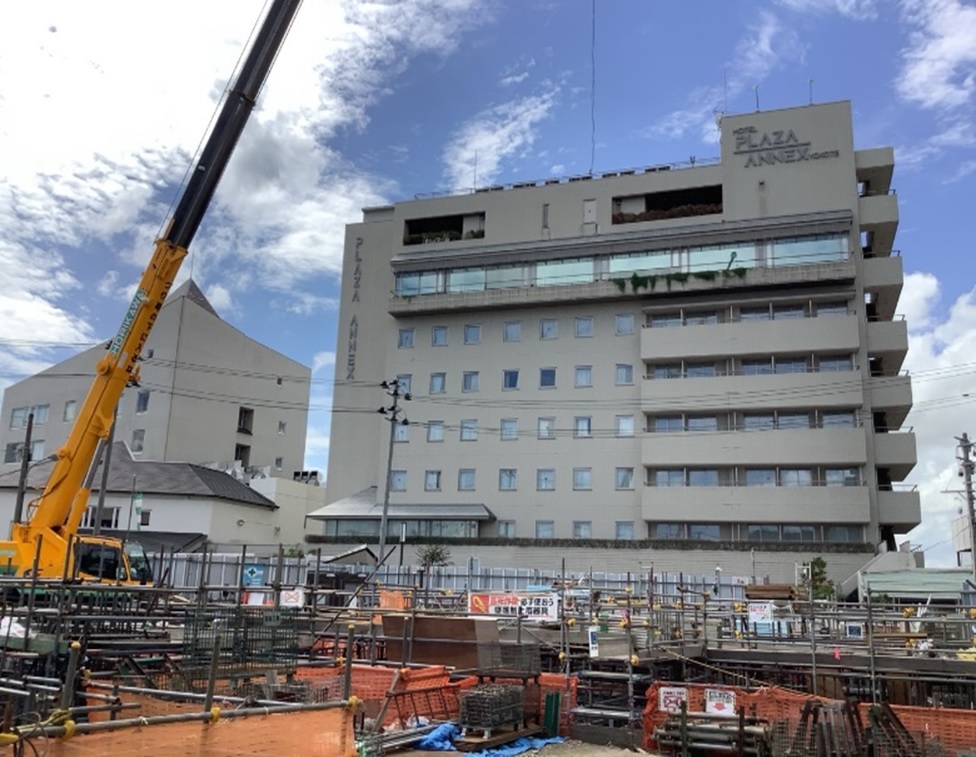

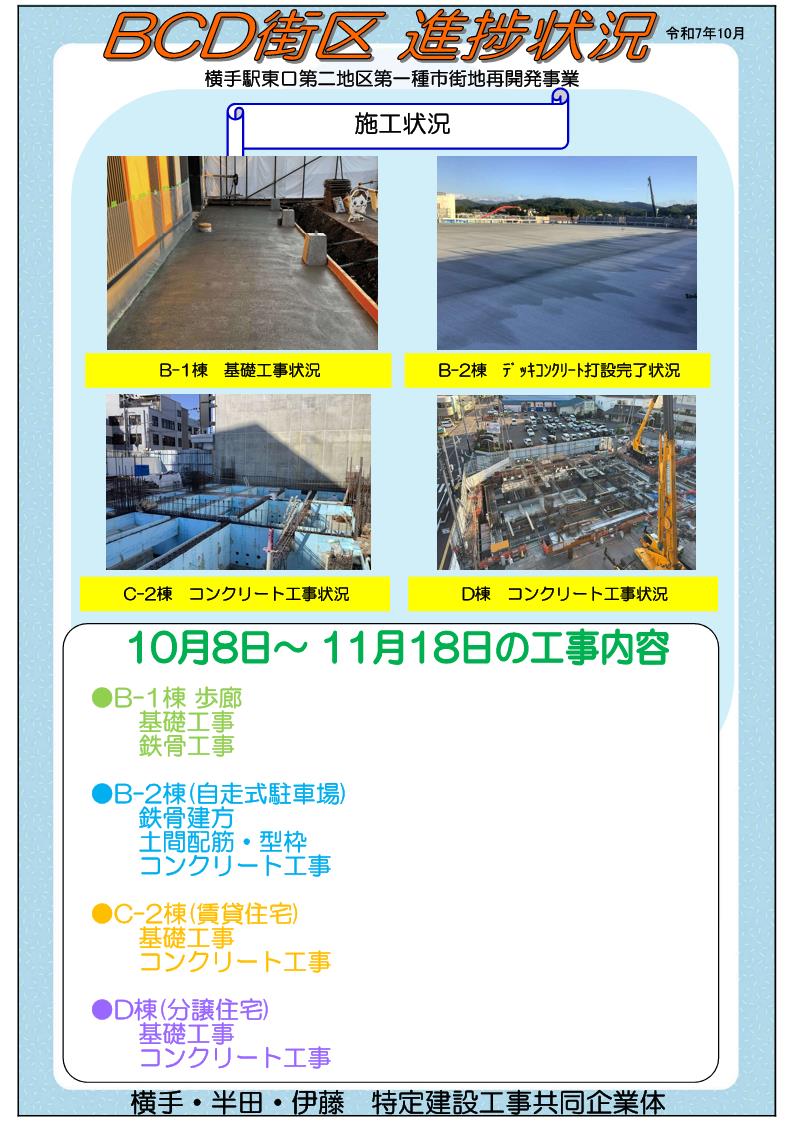

    画像1
    施工状況

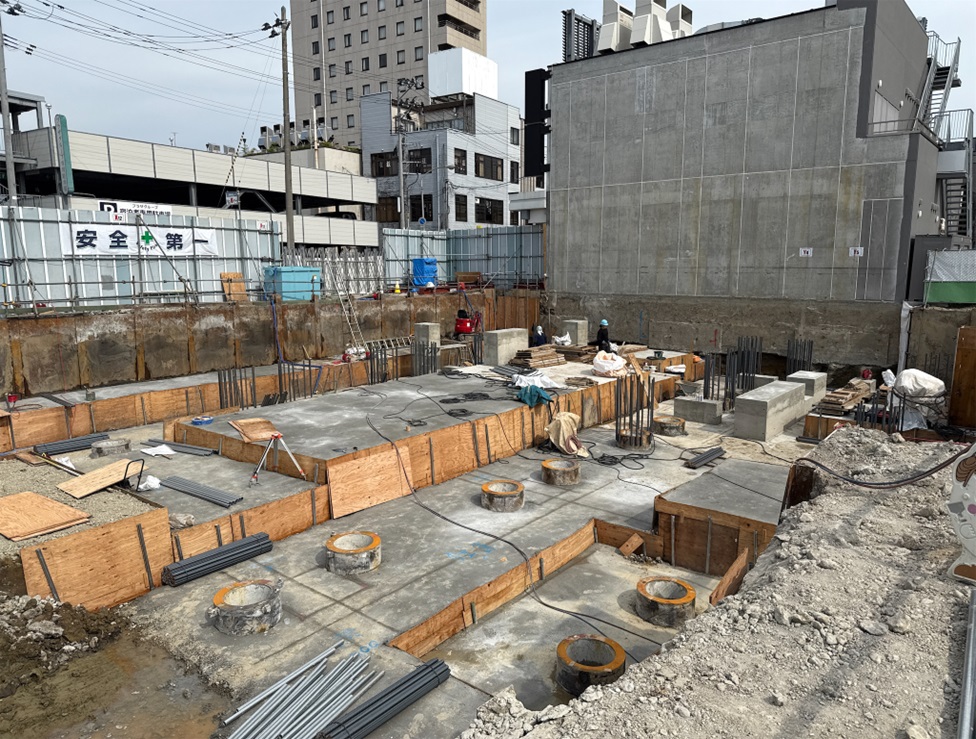

    チラシ

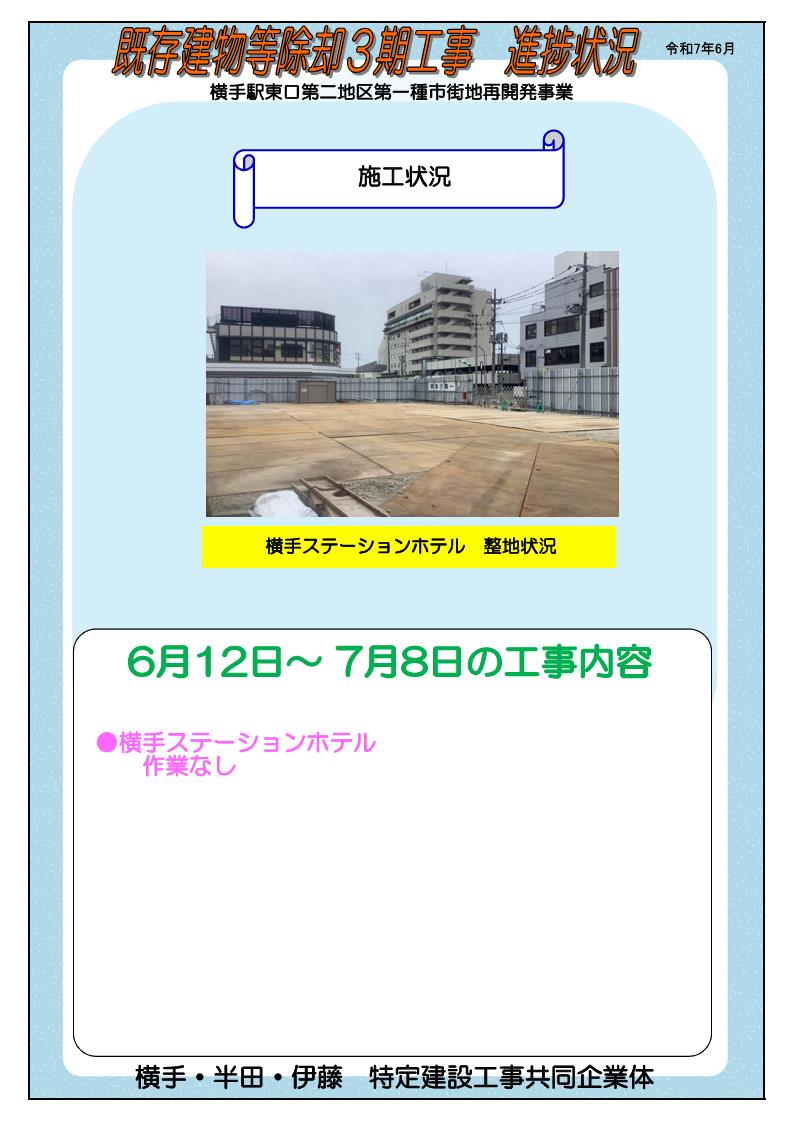

    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ

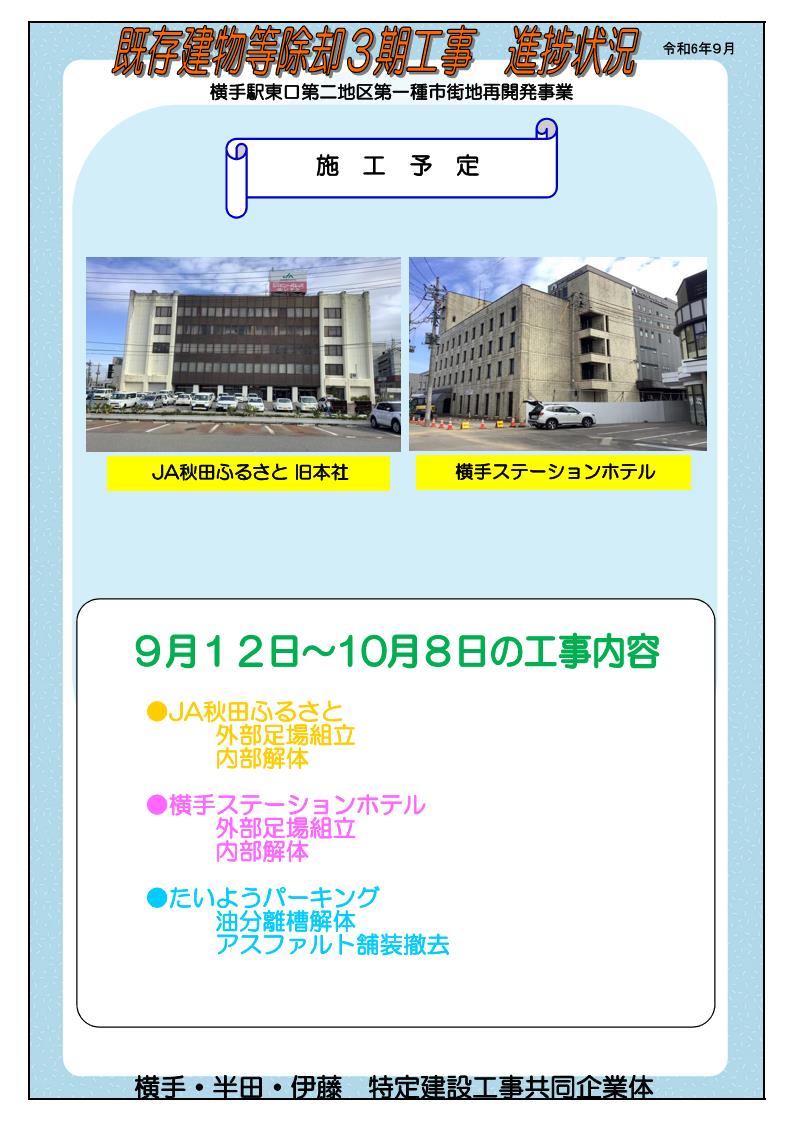

    2024年9月20日現在

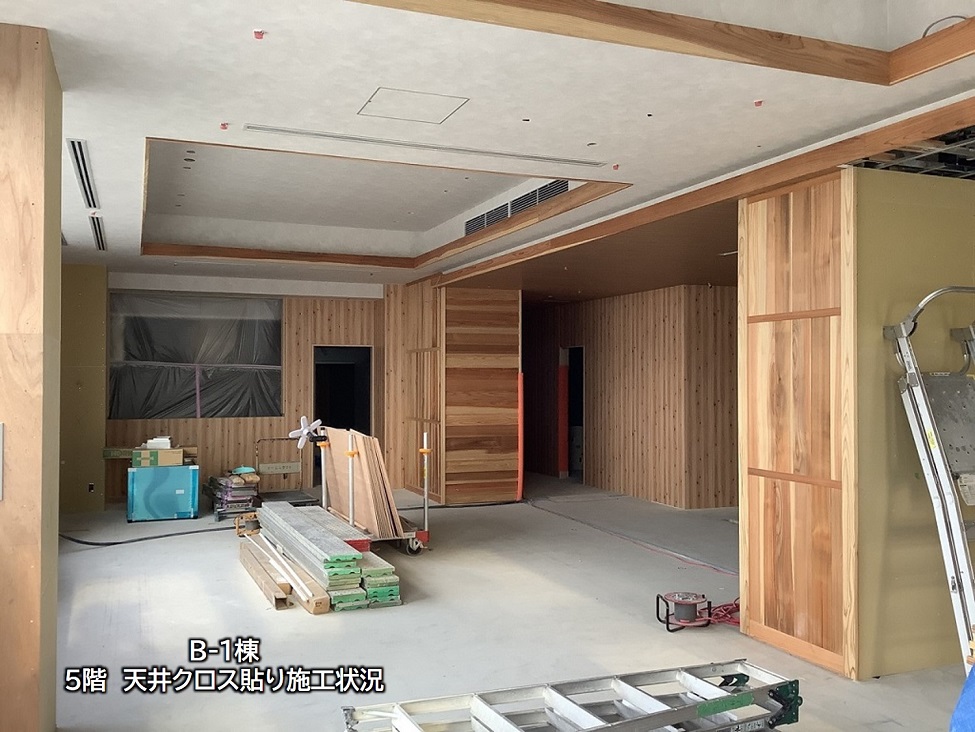

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ

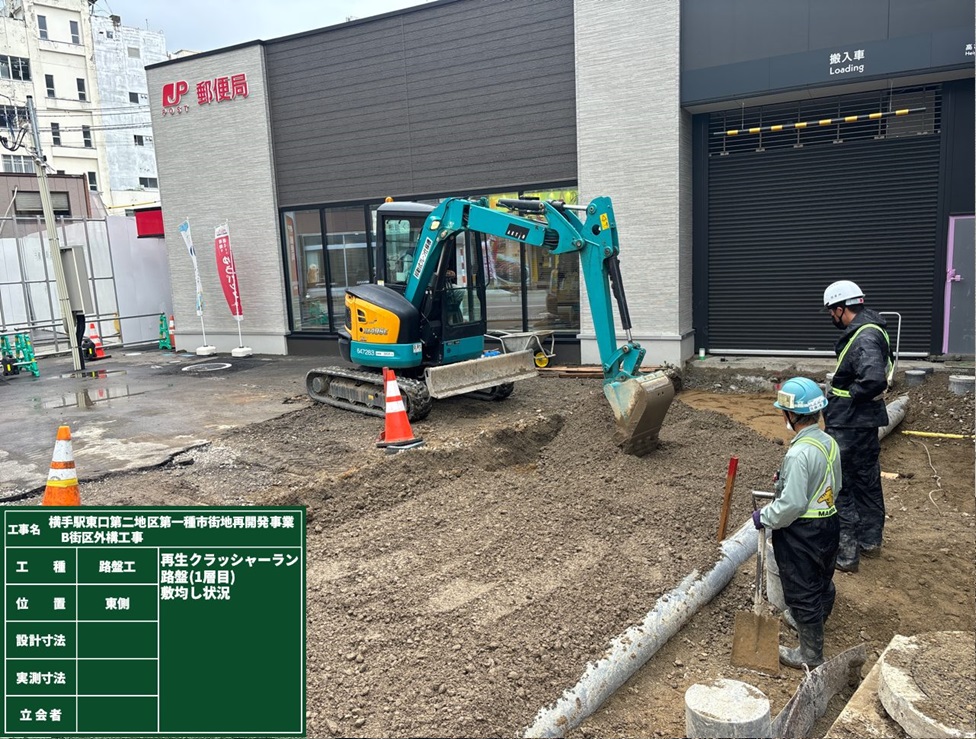

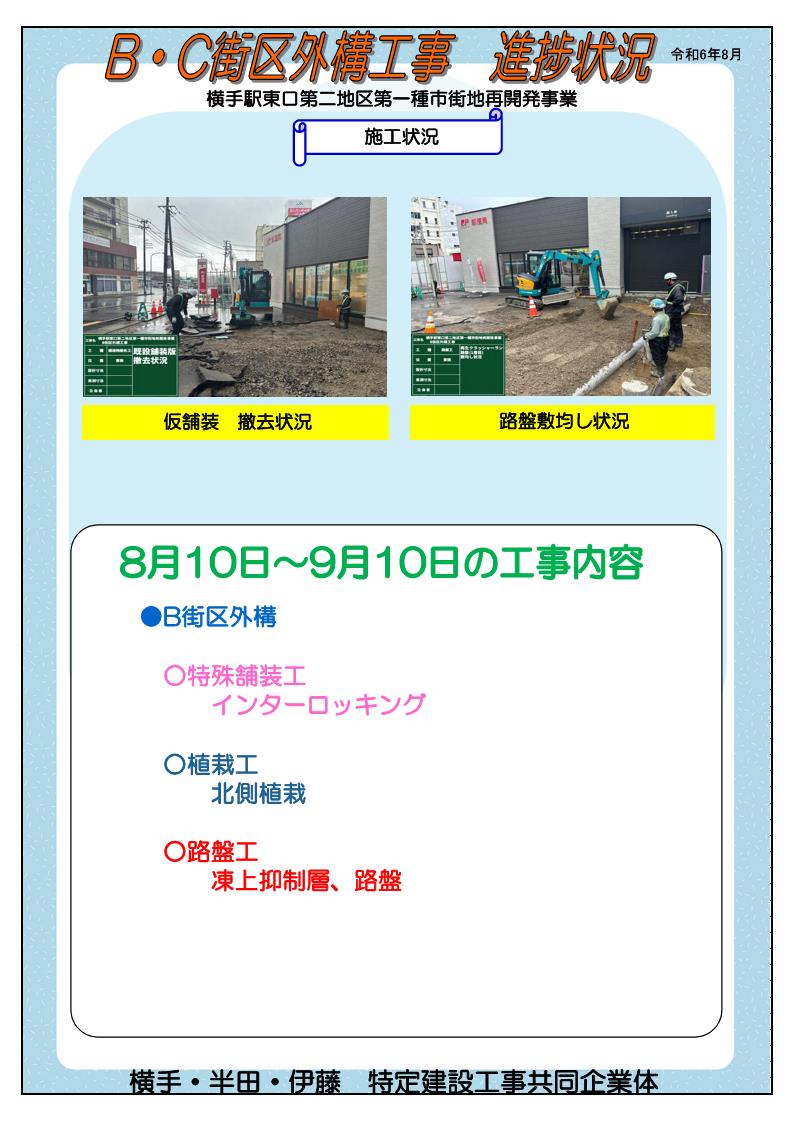

    2024年8月23日現在

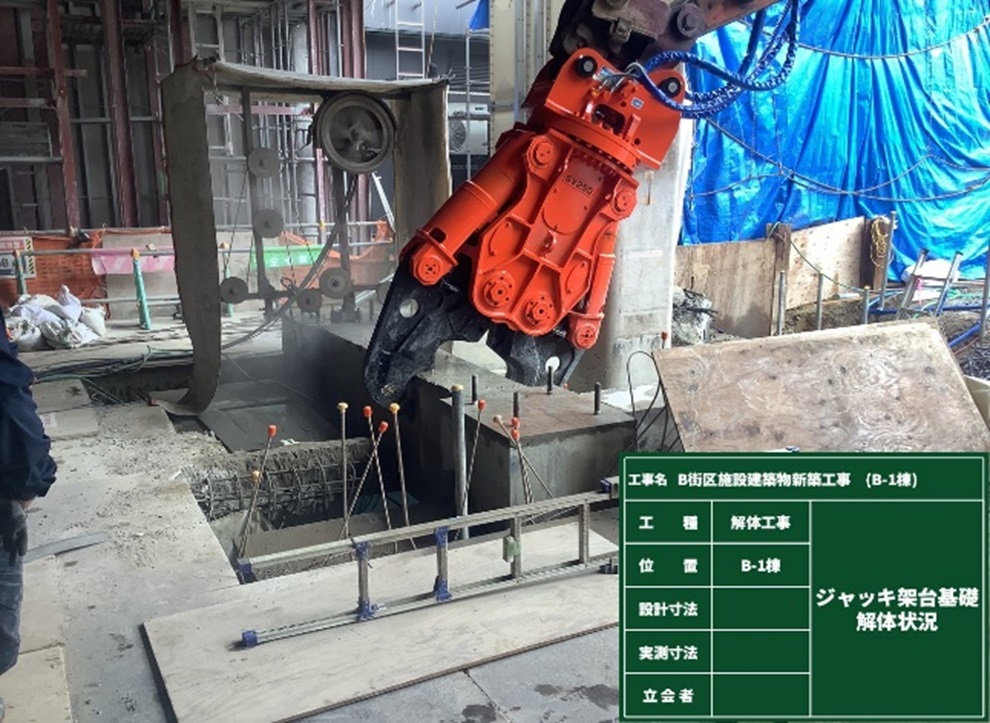

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

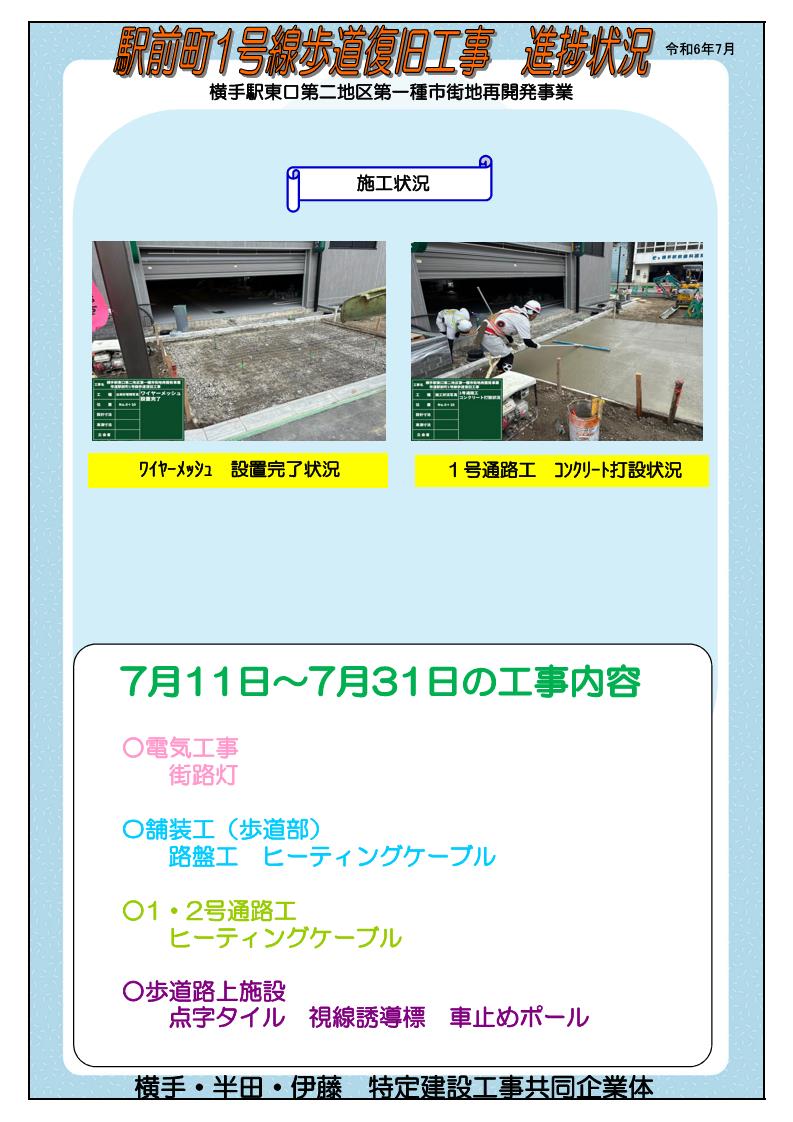

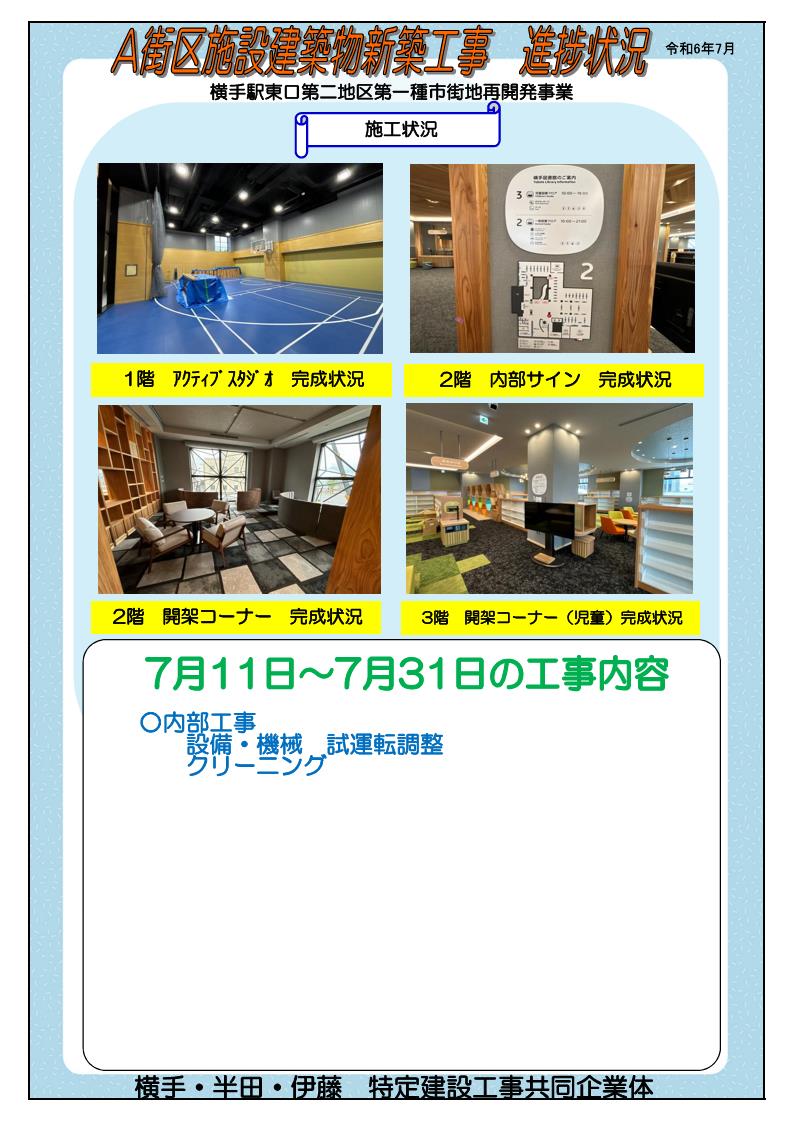

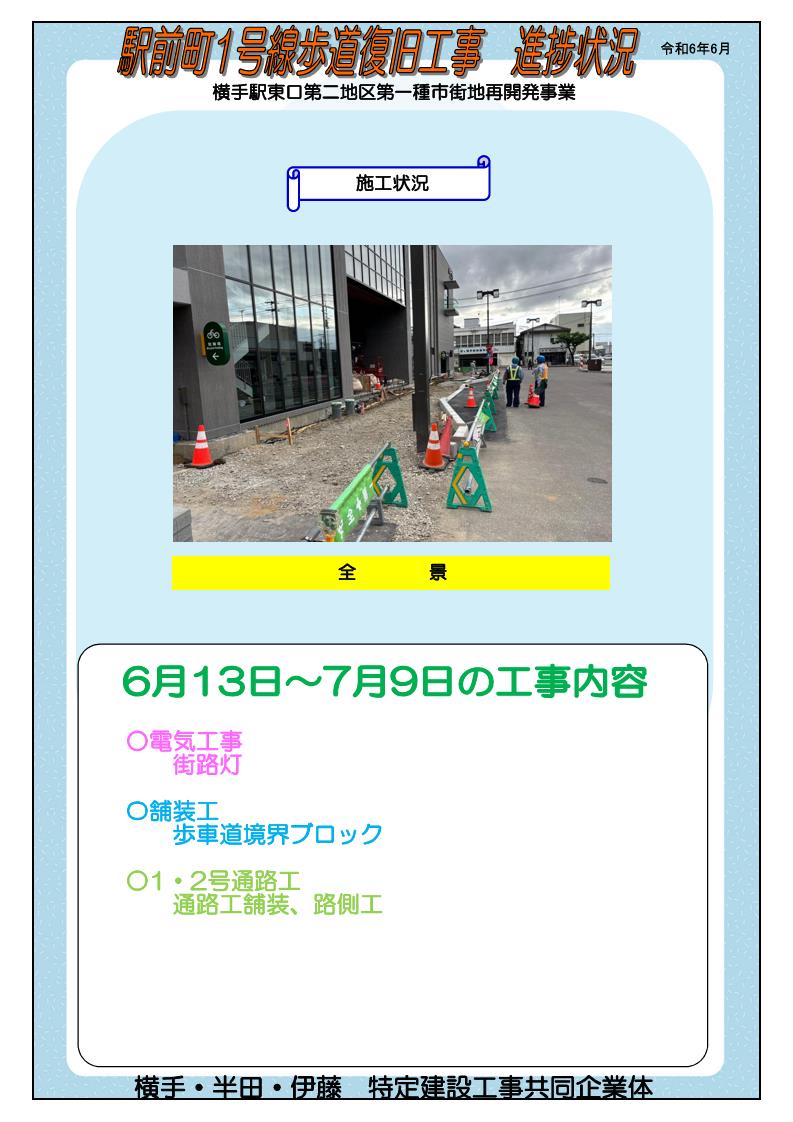

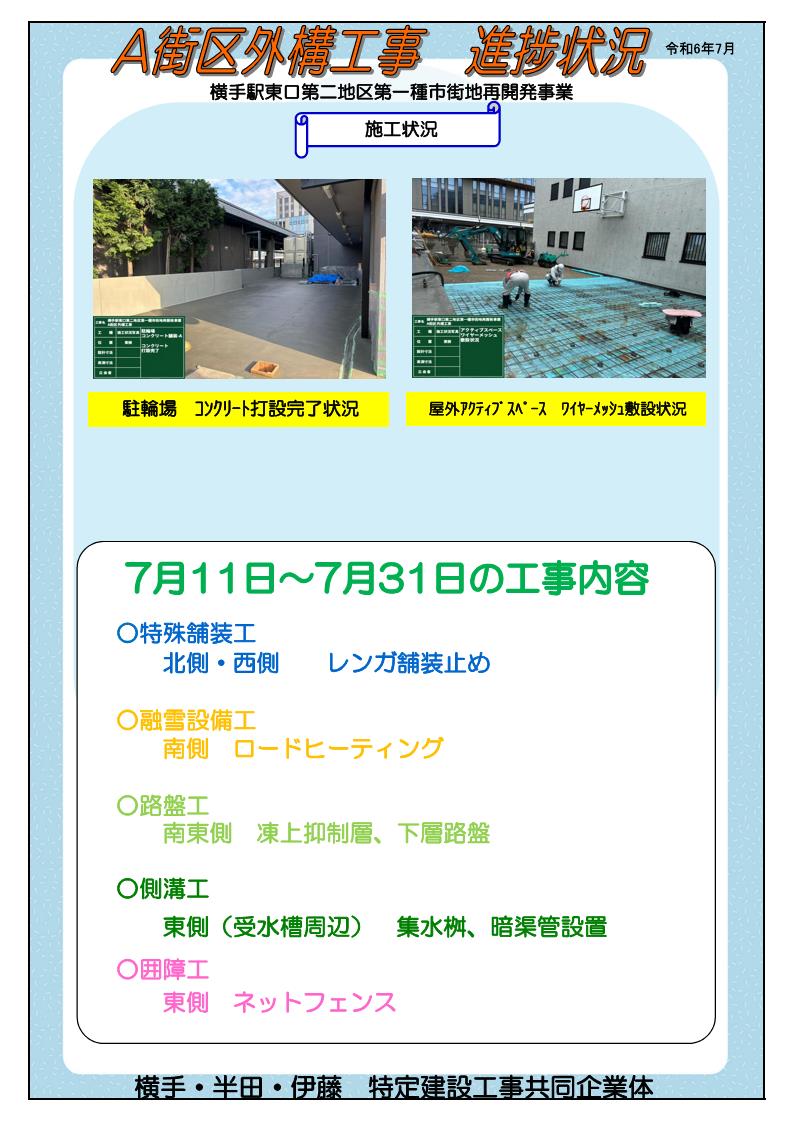

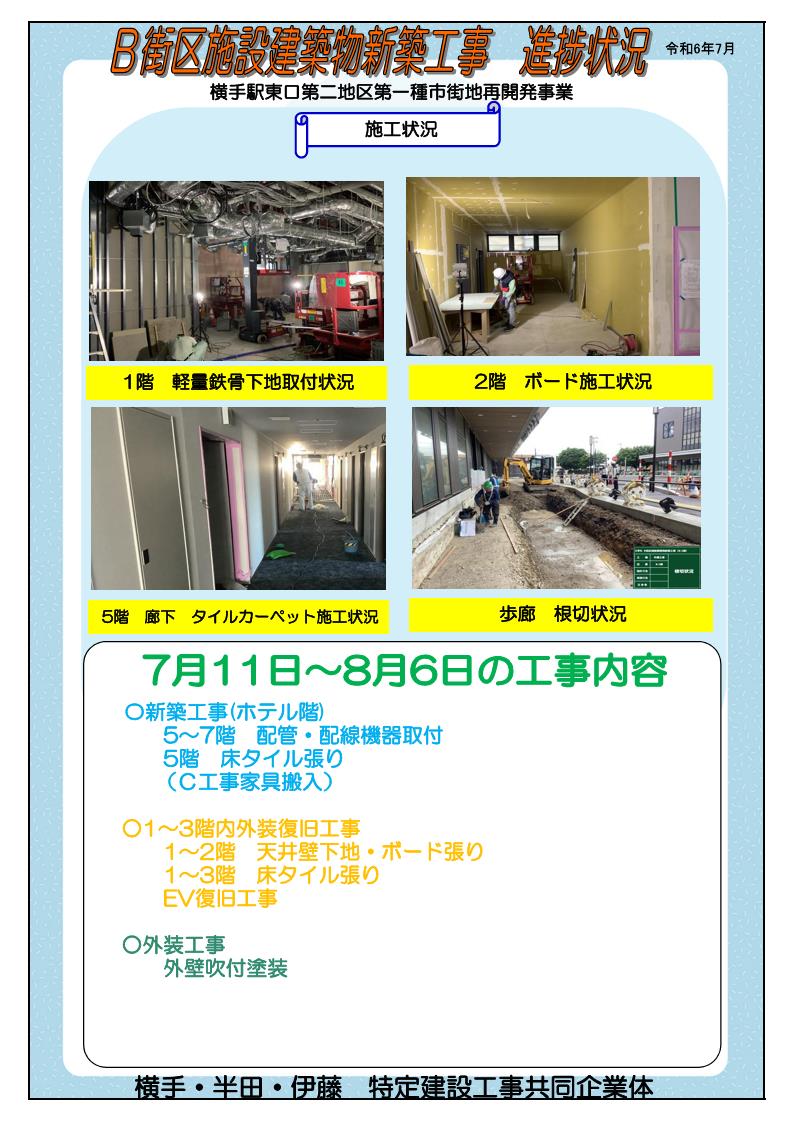

    2024年7月11日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ

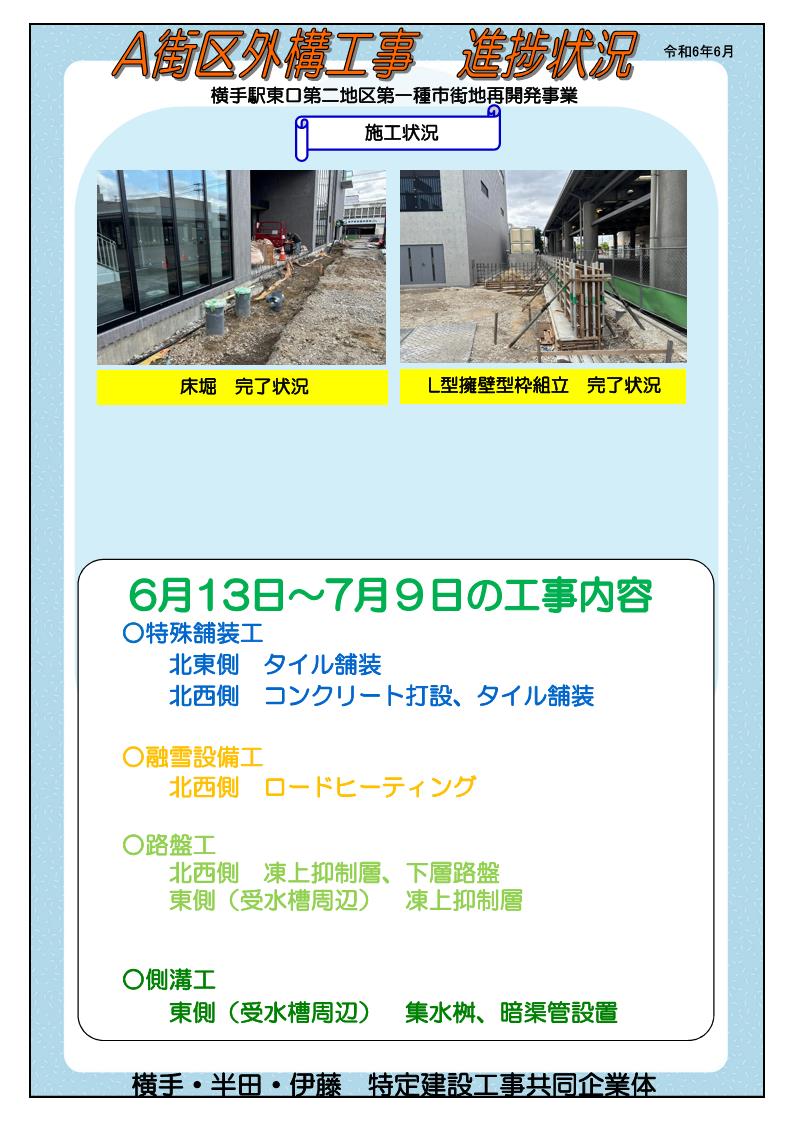

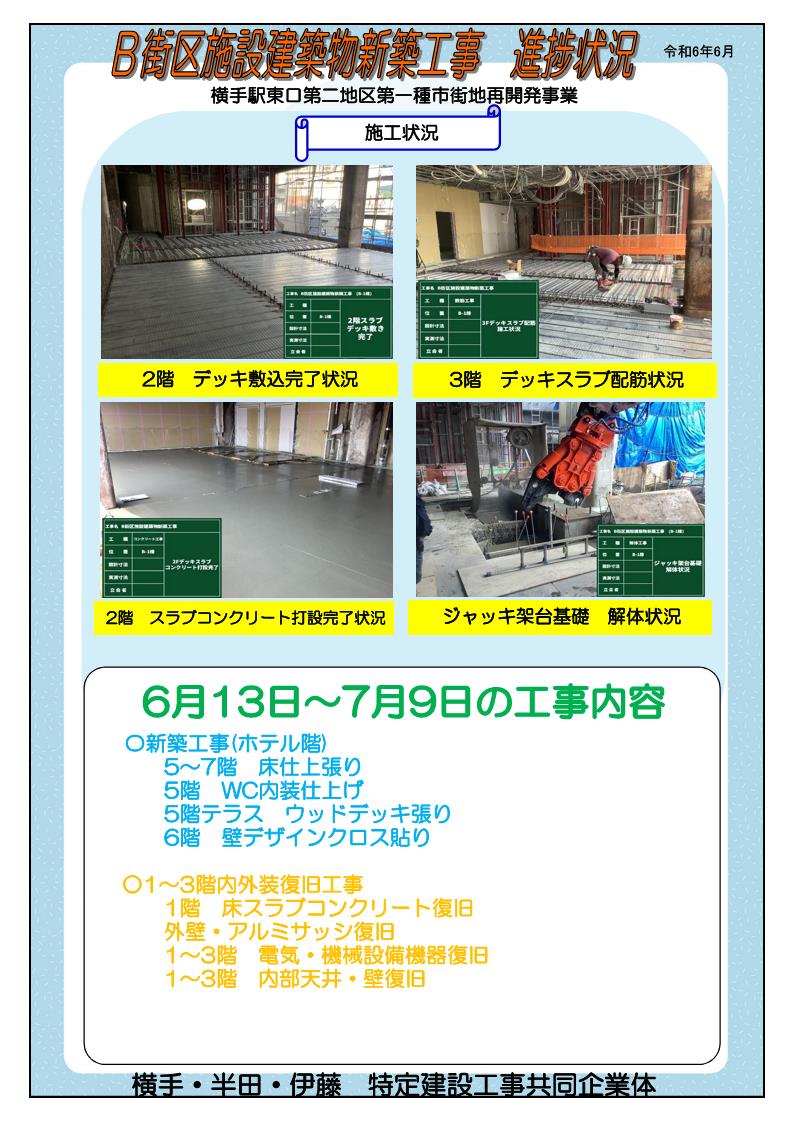

    2024年6月12日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ

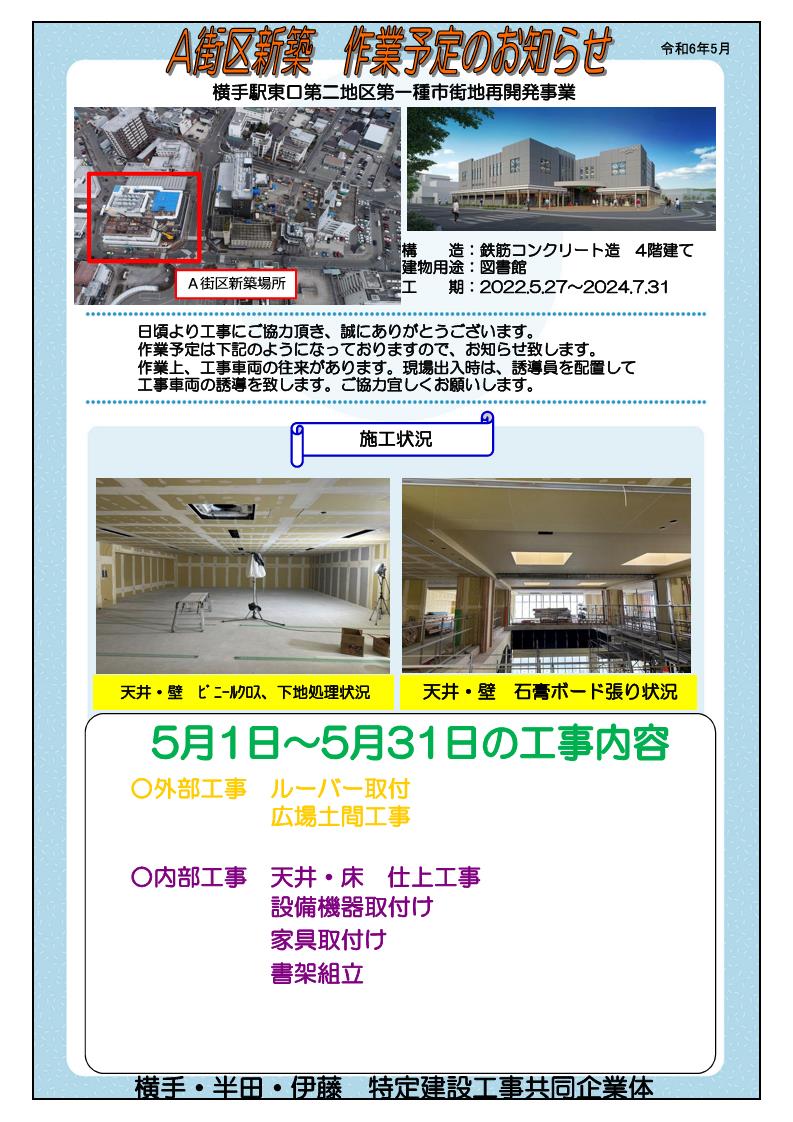

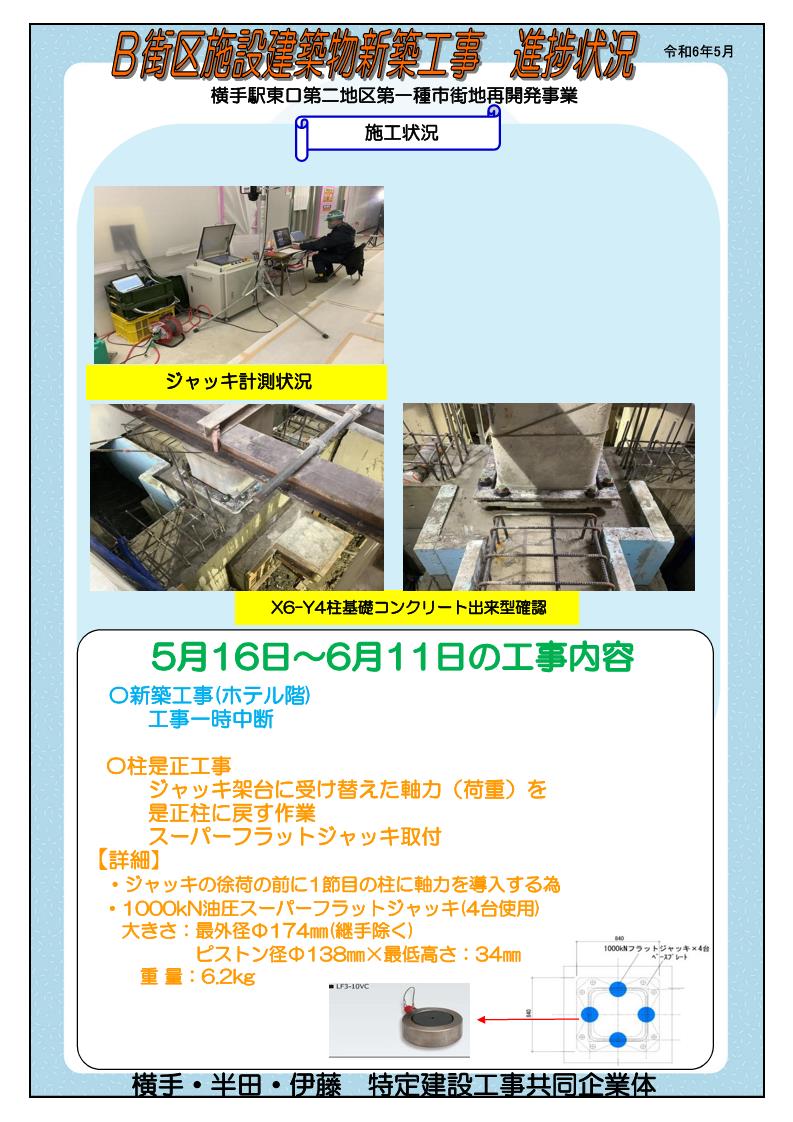

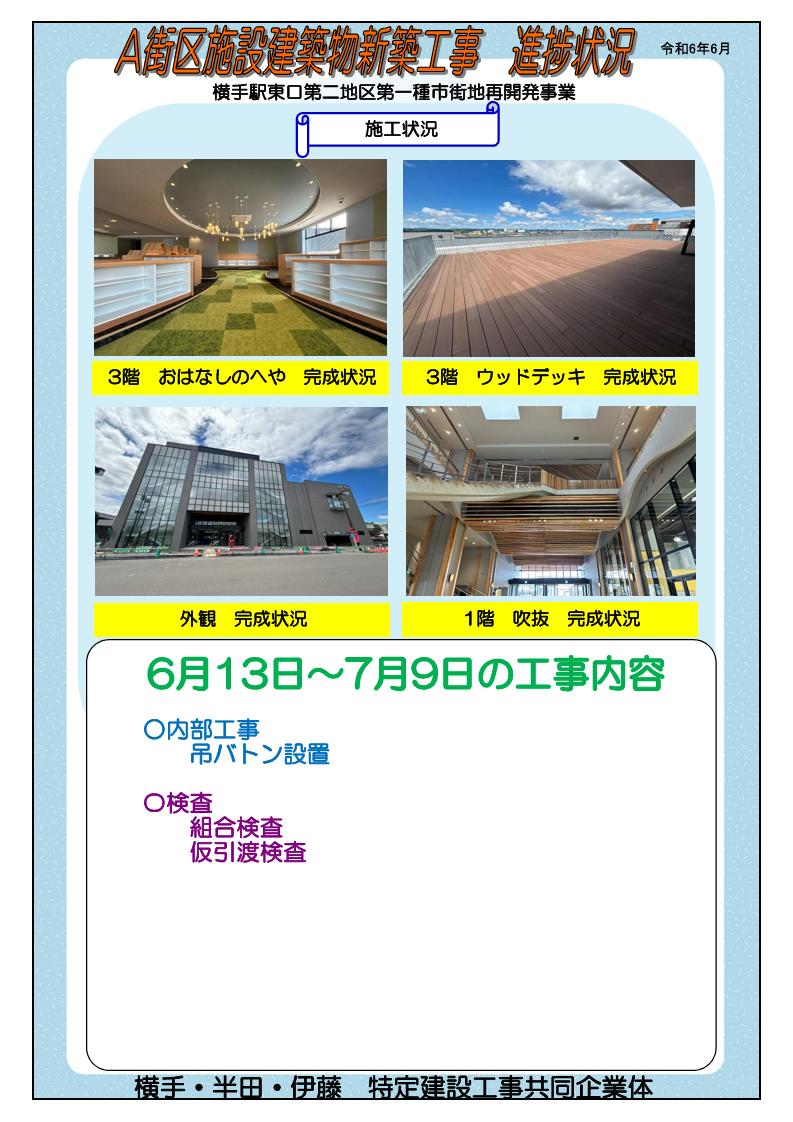

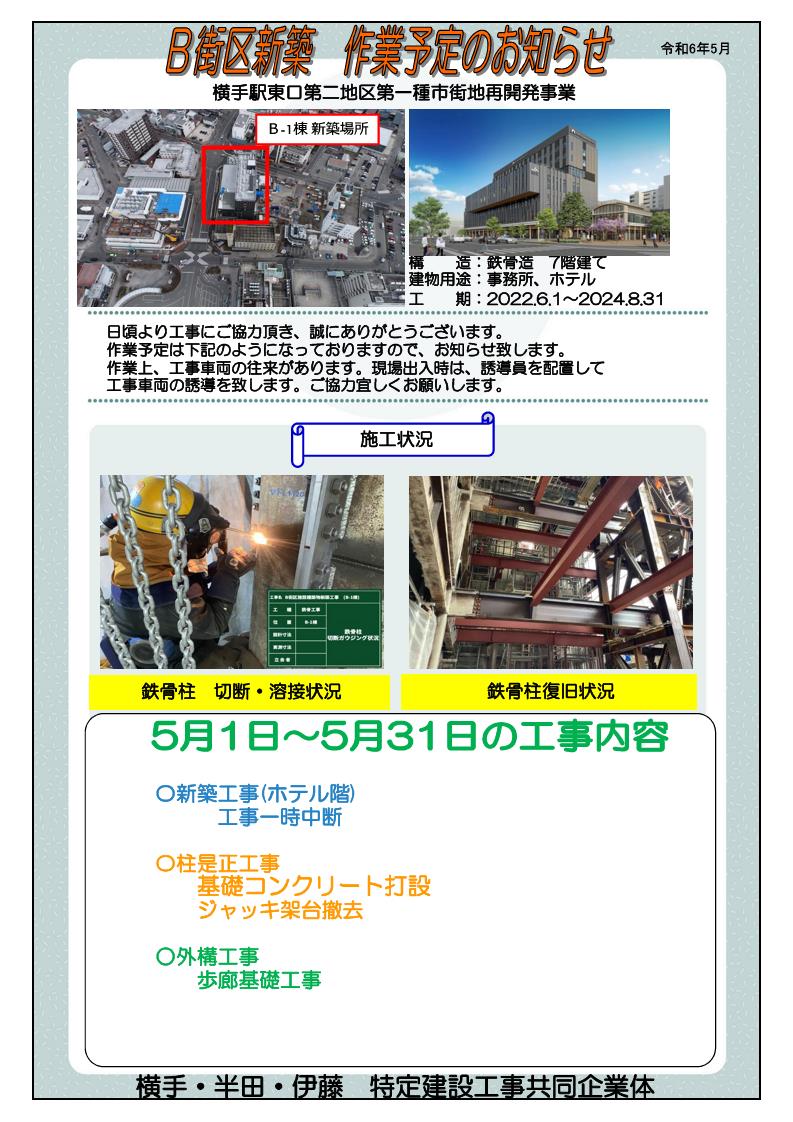

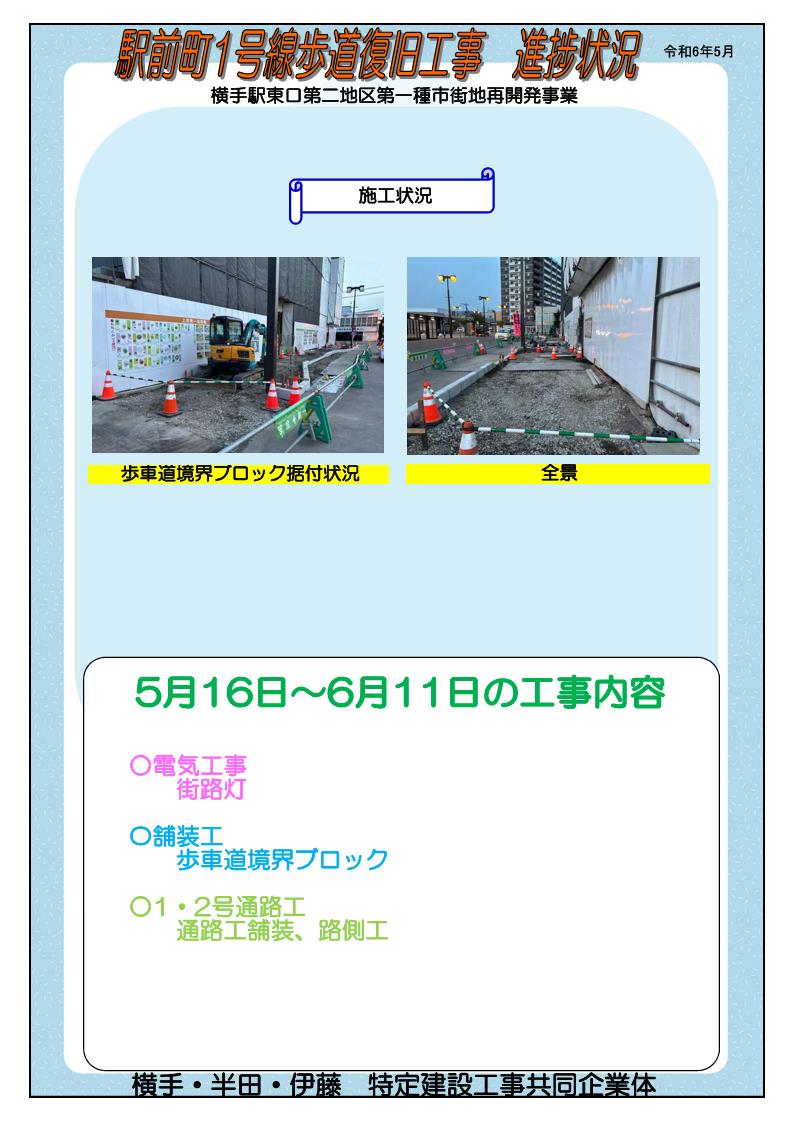

    2024年5月20日現在

    画像1
    施工状況
    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ
    チラシ
    工事チラシ

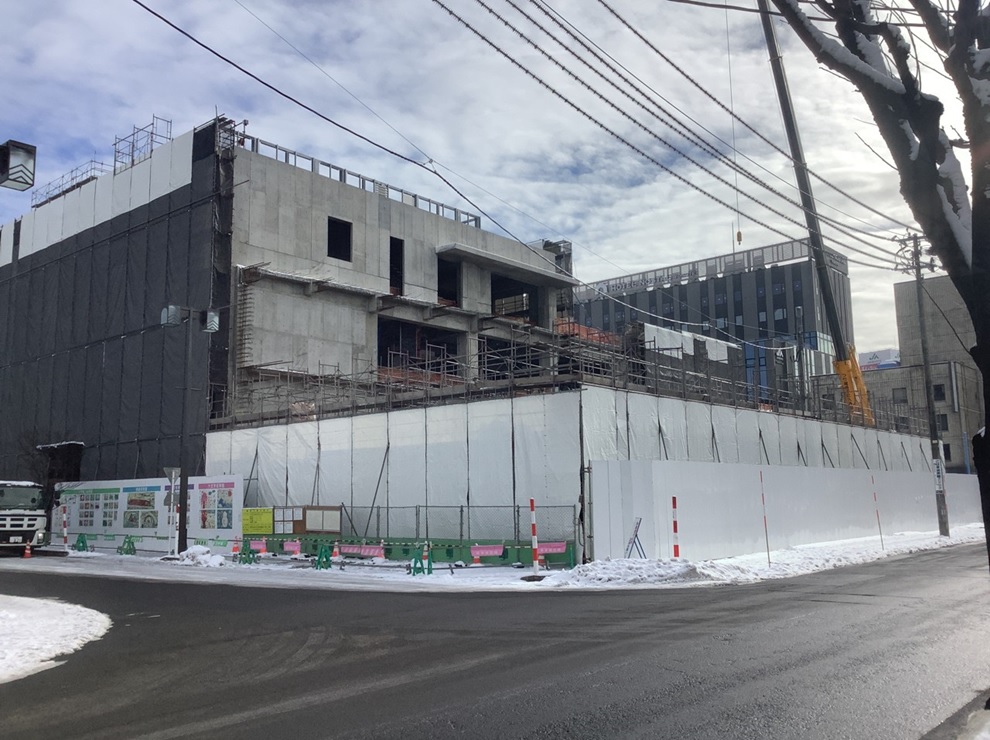

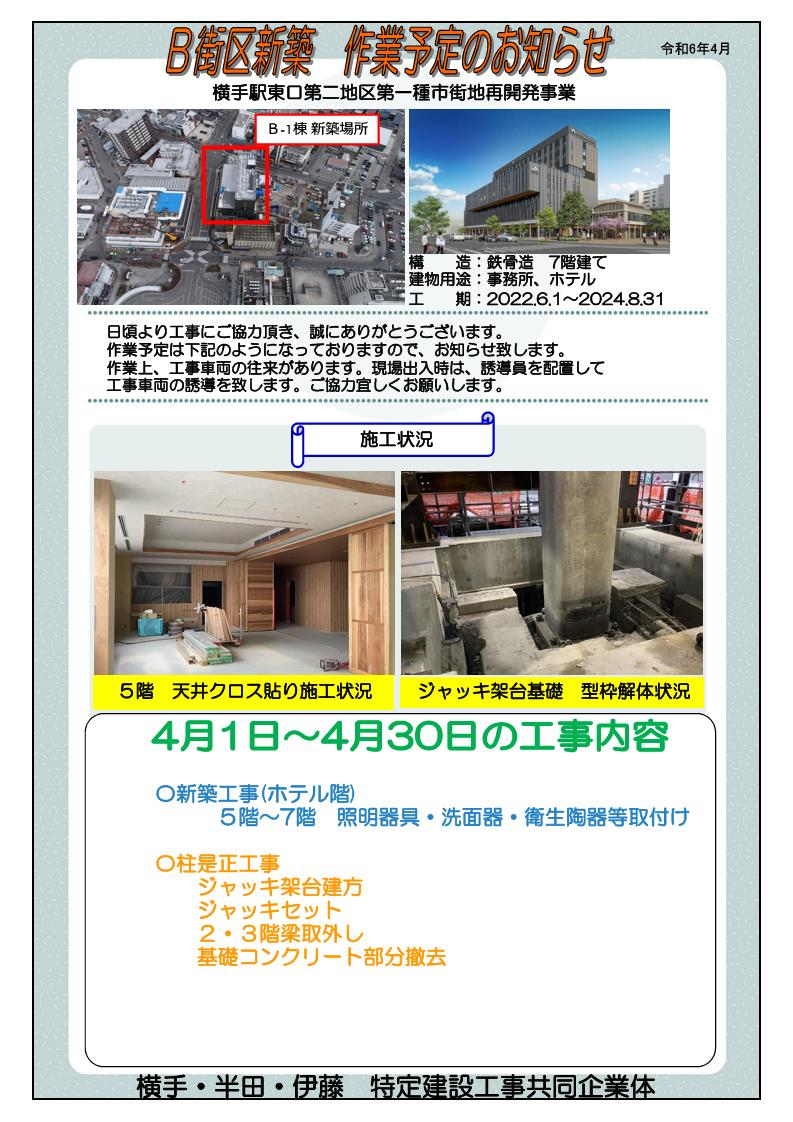

    2024年4月26日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

    2024年3月26日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

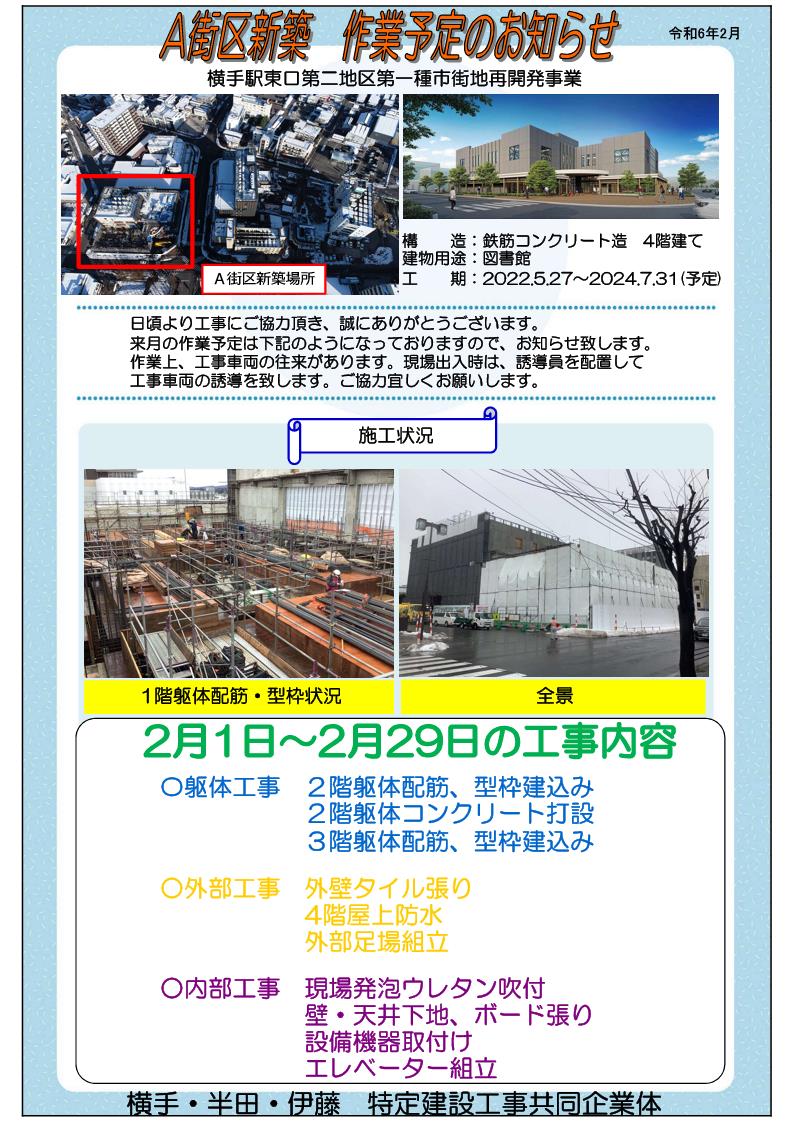

    2024年2月26日現在

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

    2024年2月15日現在

    画像1
    施工状況
    画像1
    施工状況

    2024年1月26日現在

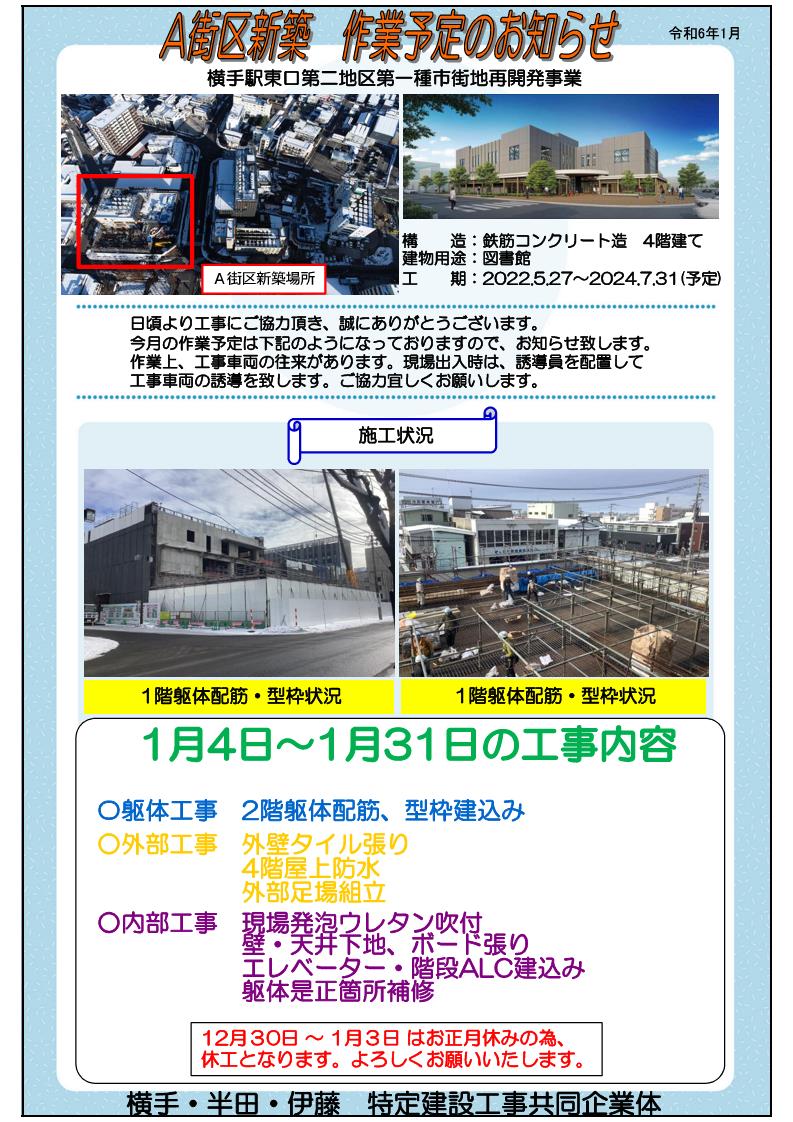

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

    2024年1月8日現在

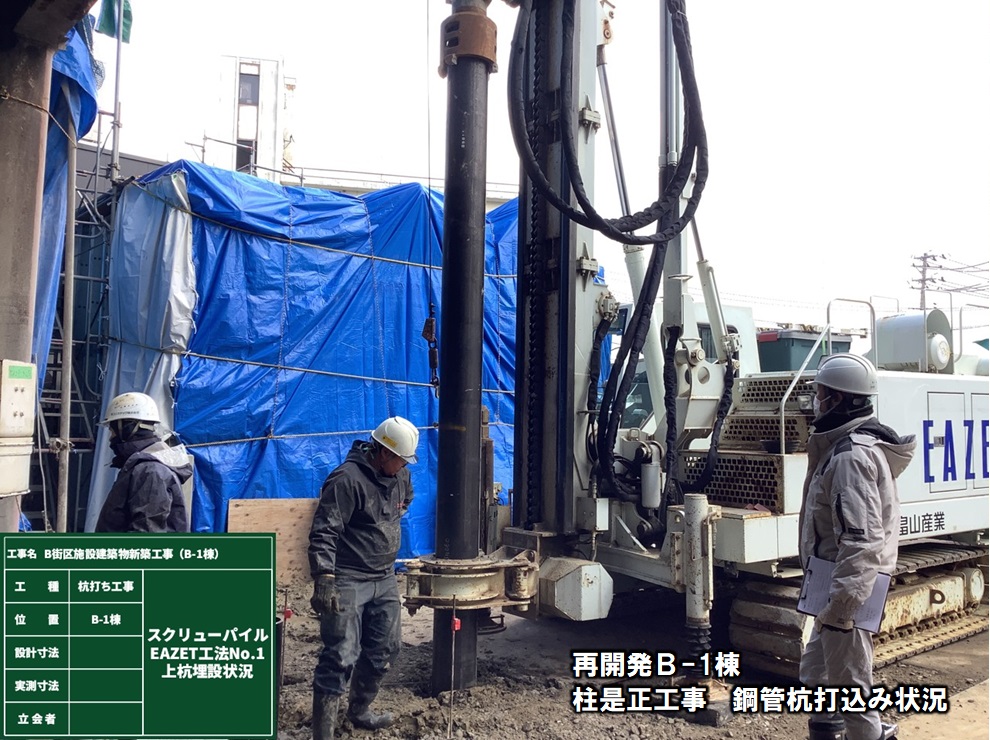

    画像1
    施工状況
    画像1
    施工状況
    チラシ
    工事チラシ
    チラシ
    工事チラシ

    補足情報
    2024年9月26日更新
  • 9月14日(土)、A街区に「横手市生涯学習館Ao-na(あおーな)」がオープンしました。
  • 9月17日(火)、B-1棟に7階建ての複合ビルがオープンしました。
  • 当初予定していたオープン日より1年2ヶ月遅れてのオープンとなりましたことをお詫び申し上げるとともに、横手駅前の更なる発展と賑わい創出のため、引き続き再開発事業に全力で取り組んでまいります。
  • 2024年6月12日更新

    B-1棟是正工事完了のお知らせ

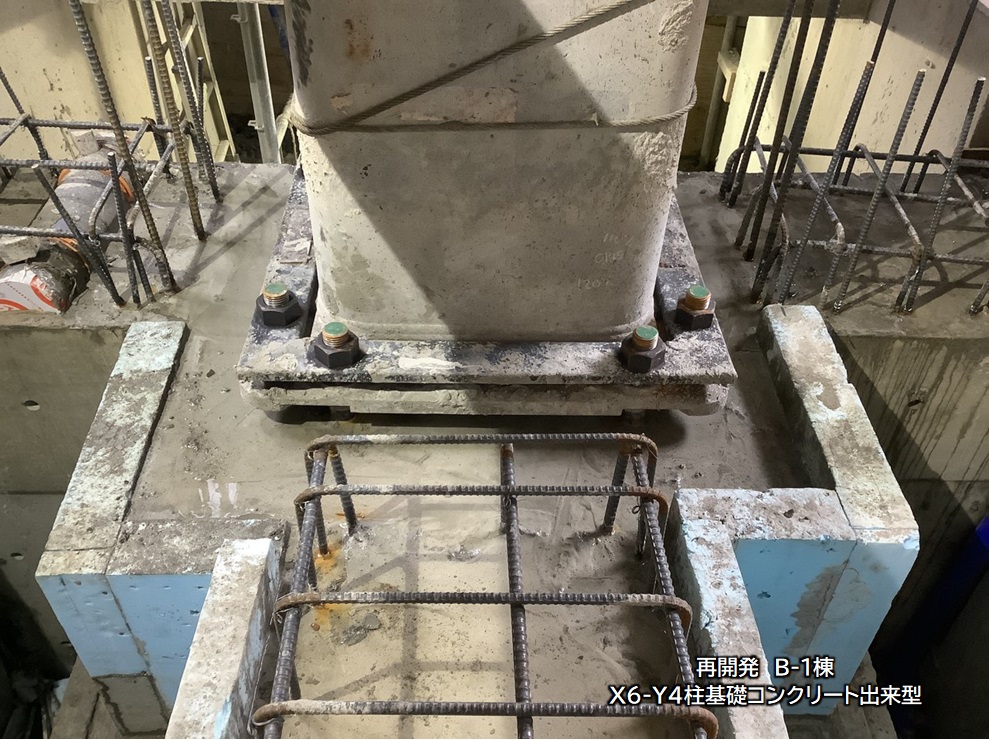

      このたびB-1棟の是正工事が完了いたしました。
    • 詳細は「B-1棟X6-Y4柱廻り是正工事完了のご報告について(PDF)」をご覧ください。
    • 当企業体では、今回の件を真摯に受け止め、品質・信頼・信用の回復のために企業体一丸となって再発防止策の履行に努めてまいります。
      また、今後の工事におきましても多くの皆様に安心してご利用いただけるよう誠意をもって施工してまいります。
      改めて、皆様のご理解を賜りますよう、よろしくお願い申し上げます。
    2024年4月15日更新

    指名停止処分に関するご報告とお詫び

      このたび弊社は、「横手駅東口第二地区市街地再開発事業」において、不正又は不誠実な行為をしたことにより、横手市より指名停止を命ぜられました。
    • 指名停止期間:令和6年4月12日~令和6年7月11日(3ヶ月)
    • 関係者の皆様には多大なるご迷惑とご心配をおかけしますことを、深くお詫び申し上げます。
      今回の処分を真摯に受け止め、再発防止と信頼回復に向けて全力で取り組んでまいります。
    2024年4月11日更新

    指名停止処分に関するご報告とお詫び

      このたび弊社は、「横手駅東口第二地区市街地再開発事業」において、不正又は不誠実な行為をしたことにより、秋田県より指名停止を命ぜられました。
    • 指名停止期間:令和6年4月11日~令和6年7月10日(3ヶ月)
    • 関係者の皆様には多大なるご迷惑とご心配をおかけしますことを、深くお詫び申し上げます。
      今回の処分を真摯に受け止め、再発防止と信頼回復に向けて全力で取り組んでまいります。

    2023年の施工履歴はこちら

    2022年の施工履歴はこちら

    2021年の施工履歴はこちら

  • 掲載画像・動画等の無断転載を禁じます。
